    月进度计划.docx

    • 资源ID:1292141       资源大小:16.47KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    月进度计划.docx

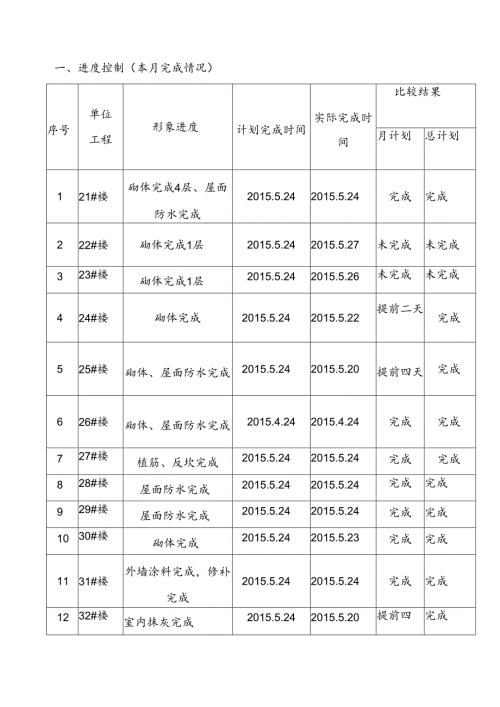

    一、进度控制(本月完成情况)序号单位工程形象进度计划完成时间实际完成时间比较结果月计划总计划121#楼砌体完成4层、屋面防水完成2015.5.242015.5.24完成完成222#楼砌体完成1层2015.5.242015.5.27未完成未完成323#楼砌体完成1层2015.5.242015.5.26未完成未完成424#楼砌体完成2015.5.242015.5.22提前二天完成525#楼砌体、屋面防水完成2015.5.242015.5.20提前四天完成626#楼砌体、屋面防水完成2015.4.242015.4.24完成完成727#楼植筋、反坎完成2015.5.242015.5.24完成完成828#楼屋面防水完成2015.5.242015.5.24完成完成929#楼屋面防水完成2015.5.242015.5.24完成完成1030#楼砌体完成2015.5.242015.5.23完成完成1131#楼外墙涂料完成,修补完成2015.5.242015.5.24完成完成1232#楼室内抹灰完成2015.5.242015.5.20提前四完成天1333#楼室内抹灰完成1层2015.5.24201.5.29未完成未完成影响工程进度的主要原因分析:因资金、下雨等影响工期。二、下月计划完成情况121#楼砌体施工完,斜屋面保温完、屋面瓦施工完2015.6.24222#楼砌体完成4层2015.6.24323#楼砌体完成4层2015.6.24424#楼抹灰施工完,斜屋面保温完,屋面瓦完成60%,外墙抹灰施工完30%2015.6.24525#楼抹灰施工完,地坪施工完3层,外墙抹灰施工完2015.6.24626#楼抹灰施工完,外墙抹灰施工完30%2015.6.24727#楼砌体完成3层2015.6.24828#楼室内抹灰完,地坪施工完,外墙抹灰施工完。2015.6.24929#楼室内抹灰完,地坪施工完3层,外墙抹灰施工2015.6.24完。1030#楼室内抹灰完成3层2015.6.241131#楼外架拆除完成,室内腻子、修补完成2015.6.241232#楼地坪施工完,屋面施工完,外墙抹灰、保温、腻子施工完2015.6.241333#楼室内抹灰完成,斜屋面屋面瓦施工完2015.6.2413车库车库1段砌体抹灰施工完,顶棚腻子施工完,车库二段集水井施工完,排水沟施工完50%,垫层施工完50%2015.6.24三、工程质量控制:原材料、构配件及设备报验情况表:序D单位工程材料名称规格型号数量进场时间抽检组数结论原材水泥400T2015.42组合格原材碎石800m32015.42组合格原材原材原材施工机械、设备报验情况表:序号设备名称时间检验情况取样送检情况表:序V单位工程抽检类型规格型号抽检部位抽检组数结论取样时间1混凝土试块C30屋面6合格2015.32混凝土试块3混凝土试块4砂浆试块M528#33#楼19合格2015.35砂浆试块678、四、事花工作(一)工程设计变更情况表:本月设计变更及技术核定单共(_)份。(一)现场收方及签证统计:本月现场收方及签证共(_)份;五、本月安全文明生产情况序号单位工猩存在问题发现问题时间是否整改整改结果1外架连墙件有局部拆除现象2015.4.5是合格六、形象照片

    注意事项

    本文(月进度计划.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
