欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    风电场项目主要施工技术方案.docx

    • 资源ID:1292612       资源大小:185.89KB        全文页数:37页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    风电场项目主要施工技术方案.docx

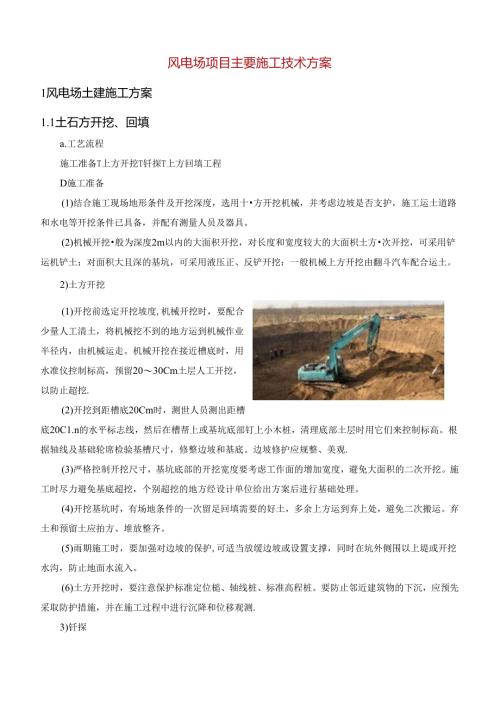

    风电场项目主要施工技术方案1风电场土建施工方案1.1土石方开挖、回填a.工艺流程施工准备T上方开挖T钎探T上方回填工程D施工准备(1)结合施工现场地形条件及开挖深度,选用十方开挖机械,并考虑边坡是否支护,施工运土道路和水电等开挖条件已具备,并配有测量人员及器具。(2)机械开挖般为深度2m以内的大面积开挖,对长度和宽度较大的大面枳土方次开挖,可采用铲运机铲土:对面积大且深的基坑,可采用液压正、反铲开挖:一般机械上方开挖由翻斗汽车配合运土。2)土方开挖(1)开挖前选定开挖坡度,机械开挖时,要配合少量人工清土,将机械挖不到的地方运到机械作业半径内,由机械运走。机械开挖在接近槽底时,用水准仪控制标高,预留2030Cm土层人工开挖,以防止超挖.(2)开挖到距槽底20Cm时,测世人员测出距槽底20C1.n的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理底部土层时用它们来控制标高。根据轴线及基础轮席检验基槽尺寸,修整边坡和基底。边坡修护应规整、美观.(3)严格控制开挖尺寸,基坑底部的开挖宽度要考虑工作面的增加宽度,避免大面积的二次开挖。施工时尽力避免基底超挖,个别超挖的地方经设计单位给出方案后进行基础处理。(4)开挖基坑时,有场地条件的一次留足回填需要的好土,多余上方运到弃上处,避免二次搬运。弃土和预留土应拍方、堆放整齐。(5)雨期施工时,要加强对边坡的保护,可适当放缓边坡或设置支撑,同时在坑外侧围以上堤或开挖水沟,防止地面水流入。(6)土方开挖时,要注意保护标准定位槌、轴线桩、标准高程桩。要防止邻近建筑物的下沉,应预先采取防护措施,并在施工过程中进行沉降和位移观测.3)钎探(1)一般对主要项目或开挖面枳比较大工程进行钎探,选用机械打钎机(轻型触探器)。(2)平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点,将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤臼由下落,锤落距50cm,把钎杆垂直打入上层中。钎杆每打入土层30Cnb在£地基钎探记录B记录一次锤击数。钎探深为1.8m.(3)打完钎孔,首先经过质检人员和工长检查孔深与记录无误后,然后经过验槽合格后,方可进行灌砂。灌砂时每填入30Cin左右,须用钢筋捣实一次。(4)孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过监理单位、施工单位工程技术负贡人、质检民、资料员签字后归档。归档钎探记录表必须使用黑色签字笔填写,字迹要工整,不可有改动迹象。4)土方回填工程(1)基坑验槽完毕,并按设计和勘探部门的要求处理完地基,办完除检手续。根据设计压实系数,需做土工击石实验,确定干密度。(2)地基与基础工程已施工完毕,验收合格.十方回填前,应对基槽内杂物清理干净,并保证基坑内无积水。(3)根据回填面积和结构,选用振动碾或打夯机。(4) 土方回填应选用好上,宜优先采用基槽中挖出的上,但不得含有杂物,粒径不大于15mm,含水量应符合规定。(5) I可填上每届厚度不大于250mm,在网填过程中,应采用整层检验制度,做好回填土隐蔽工程检杳记录和回城上实验。(6)可在结构体上,用粉笔标出每层回填厚度的标记,以便施工作业人员和检查人员目然,还可控制回填土厚度的准确性.b.危险因素及防范措施序号工序危险/环境因素描述可能导致事故控制措施1机械施工机械运始、机械压实机械伤人运土车辆运输、检榭机挖土、压实机械跟氏时必须有专人负诙指挥,防止机械伤人,车辆通道必须畅通,施工人员不得在车辆通道处逗留:严禁非施工人员进入挖方施工场地:火车路口设专人24小时看护2机械施工土方坍堀坍塌伤人现场茶坑深,严禁人员在祭坑边缘逗用,并挂牌警示.开挖时应先将将要堀方的上方清除,保证不发生上方坍塌.3机械施工漏油土地污染应定期检查车辆的情况,保证运转情况良好4夜间施工电源触电夜间施工的照明或指示灯应有专人负责。为防止车辆通行时损坏电税.照明用电畿应架空或者埋于地下.架空岛度不得低于1米.基坑边缘高处坠落上方开挖之前,土方边坡处应设安全附栏和我间指示灯,严禁无关人员接近基坑边缘,以防高处坠落C.质量及验收标准1)土方开挖质员及验收标准类别序号检查项目质量标准单位检验方法及叁具1.捽屎111基底h性应符合设计要求观察检查及检查试验记录2边坡、表面坡度应符合设计要求和现行国家及行业有关标准的规定观察或坡度尺检查3标高俯差柱基、基坑、基槽-50-0mn水准仪检查挖方场地平整度人工±30机械±50管沟-60-0地(路面基层”6004长度、宽度(由设计中心线向两边M)偏足柱基、基坑.基槽-50->200r<n经纬仪和钢尺检台挖方场地平整人工TOO+300机械T50+500管沟0100侬H:目1表面平整度柱基、基坑、基槽20inn席尺和楔形塞尺,:挖方场地平整人工W20机械W50管沟20地路)面菸层20注:*为地(路)面基层的偏差只适用于直接在挖、填方上做地(路)面的基层。2)上方回填质量及验收标准类别序号检查项目员标准单位检险方法及叁具1.t项目1基底处理必须符合设”要求和现行国家及行业有关标准的规定观察检及检查施I:记录2分层压实系数必彻符合设计要求核性试验记录3边坡坡度应符介设计要求和现行国家及行业有关标准与瓶工技术措施规定观察或俄度只检查4标高偏差柱基、基坑、基槽-60-0mu水准仪检查场地平整人工±30机械±50管沟-50-0地路)面基层-50-0.般项目1回填土料应符合设计要求观察检查或取样试验2分层厚度及含水量应符合设计要求观察检管及检阳记录3表面平整度柱基、基坑、荔楸20m11张尺和模形塞尺校有挖方场地平整人工20机械W30管沟W20地路)面基层W201.2风电场施工道路a.工艺流程泥结碎石路面施工工艺:测量放线一道路基层一填隔碎石底基层铺填一泥结碎石基层铺D准符工作(1)开工前先准备好施工所需的机具,并加以检验:(2)备齐各种级配的砂石料和水。2)测量放线(1)在直线上采用50m设一桩的方法,在木桩上用红线标出道路路面标高,以此对路面标高进行控制,在具体施工中利用50m桩进行每Io1.n桩的高程测量,进而可以对道路的纵向坡度进行控制:在每IOm的横断面,道路中心和两边三个桩进行道路横断面坡度控制.(2)曲线上采用20In为一桩的方法同样用红线标出道路中心标高,同样利用我IOm的标高测量。在每IOin的横断面,道路中心和两边三个桩进行道路横断面坡度控制。(3)填隙碎石底基层、泥结碎石基层的施工b.危险因素辨识及防范措施序号作业活动危杏因素可能发生的现有控制措施危吉事件I石历路也开挖a开挖未自上而下逐层开挖坍塌伤古执行工程施工安全技术规程和施组方案b边坡脚掏挖神仙土坍塌伤杏执行工程施工安全技术规程和施俎方案C5边坡清清人员未防护高不执行工程施工安全技术规程3和施组方案<1爆破作业未执行安全爆破规程3,警成区域不够放炮伤书执行安全爆破全程3和施组方案2土质路蚯开挖a开挖未自上而下逐层开挖坍班伤吉执行工程施工安全技术规程3和施组方案b边坡脚掏挖神仙土坍埸伤杏执行工程施工安全技术规程和旗组方案序号作业活动危害因素可能发生的危杏事件现育控制措脩C高边坡清刷人员未防护执行工程施工安全技术规程3和脆组方案3路堤填筑a借土以方,挖掘机配合汽车运土、装卸信我、超我,机械I可转半径内有作业人员机械伤害执行£机械安全技术规程卜理禁盗槌作业b压路机健压填筑分层面不平或较大弧石未清除翻车执行£机械安全技术规程C土石方机械行驶或作业在裔路堤边沿作业无人指挥翻车执行£机械安全技术规程d推土机作业刀片前端有人员作业机械伤占执行£机械安全技术规程e汽车运土、装卸操作不当翻车人员伤杏执行£机桢安全技术规程f汽车运土、装卸带故障作业翻车人员伤杏执行£机械安全技术规程g汽车运土、装卸族工道路状况差翻车人员伤杏加强时施工便道的缱修管理、设置警示标志序号作业活动危杏因素可能发生的危害十件现有控制措施h压路机、推土机、挖掘机作业带故障作业翻车人员伤书执行C机械安全技术规程X,4挡护工程a挡埔基坑未分段跌楙开挖坍塌伤害执行工程施工安全技术规程和脩组方案b与工安装抬运片石、砂浆跳板搭设不牢固海夫物打伤古执行工程施工安全技术规程3和描组方案C砌体表面勾继人员未防妒1ft执行工程施1:安全技术规程和施组方案C.质量及验收标准1)路基质鬓标准和检验方法(土方)类别序号检查项目痂量标准讣3,检监方法及器具主控项目1压实度路基压实度应符合DGJ08-118城市道路工程施工质量验收规葩中的存关配定坏刀法、灌砂法或灌水法2弯沉值不应大于设计规定弯沉仪检测一般项目I会面防麻路床位平整、望实.无明业轮选、朝浆、波浪、起皮等现象,路堤边坡应密实、稳定、平顺等观察检查2土路基允许偏差路床纵断高程-20-+10mm水准仪检查路床中畿偏&W30nun经纬仪检侥,用钢尺境取最大值跖床平整度15nun3m直尺和富尺连续测量2次,取以大(H路床宽度不小于设计值8钢尺检查路床横坡士0.3%且不反坡水准仪测量边坡不于设计值%坡度尺测量注:B为施工时必要的附加宽度。2)路基质量标准和检验方法(挖石)类别序号检查J目质圻标准单位检验方法及器具主控项1边坡顺上边坡必须稳定,产禁有松石、除石观察11一般项目212!11方路基允许偏路床纵断高程-100-+50mm水准仪检查路床中线偏位W30mm般纬仪、钢尺显取最大僧检杳路床宽度不小于设计tf1./J钢尺检杳边坡不大于设计僧坡度尺测"注:B为施工时必要的附加宽度.3)路基质量标准和检验方法(填丁)类别'f号检杳项目旗吊标准单位检验方法及器具主控«111乐实度路基压实度应符合试验路段确定的施工工艺要求,沉降差不应大于试验路段确定的沉降基水准仪测盘一般Iii目

    注意事项

    本文(风电场项目主要施工技术方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
