土方平衡方案.docx

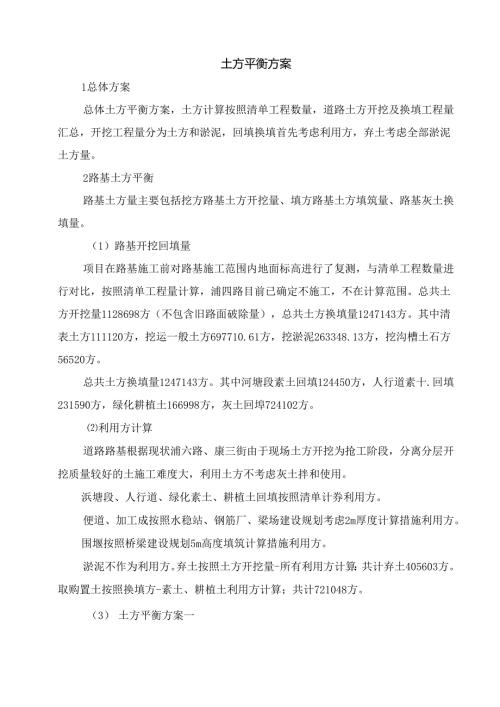

土方平衡方案1总体方案总体土方平衡方案,土方计算按照清单工程数量,道路土方开挖及换填工程量汇总,开挖工程量分为土方和淤泥,回填换填首先考虑利用方,弃土考虑全部淤泥土方量。2路基土方平衡路基土方量主要包括挖方路基土方开挖量、填方路基土方填筑量、路基灰土换填量。(1)路基开挖回填量项目在路基施工前对路基施工范围内地面标高进行了复测,与清单工程数量进行对比,按照清单工程量计算,浦四路目前已确定不施工,不在计算范围。总共土方开挖量1128698方(不包含旧路面破除量),总共土方换填量1247143方。其中清表土方111120方,挖运一般土方697710.61方,挖淤泥263348.13方,挖沟槽土石方56520方。总共土方换填量1247143方。其中河塘段素土回填124450方,人行道素十.回填231590方,绿化耕植土166998方,灰土回埠724102方。利用方计算道路路基根据现状浦六路、康三街由于现场土方开挖为抢工阶段,分离分层开挖质量较好的土施工难度大,利用土方不考虑灰土拌和使用。浜塘段、人行道、绿化素土、耕植土回填按照清单计券利用方。便道、加工成按照水稳站、钢筋厂、梁场建设规划考虑2m厚度计算措施利用方。围堰按照桥梁建设规划5m高度填筑计算措施利用方。淤泥不作为利用方。弃土按照土方开挖量-所有利用方计算:共计弃土405603方。取购置土按照换填方-素土、耕植土利用方计算;共计721048方。(3) 土方平衡方案一选择一个弃土场,无取土场考虑,内倒运距2.36公里。内倒挖运土方1128698方,弃土运方723095方。弃土按照土方开挖量-所有利用方计算;共计弃土405603方。购置十.按照换填方-素土、耕植土利用方计算:共计721048方。表6.4.3-2方案一土场选择序号方案一弃土高度(m)最大弃土量(n3)面积(m2)备注1利用526095.244.0080000.0020000.002弃土(淤泥)405603.503.00150000.0050000.003喙晒、拌土改良20000.00合计90000.00(4) 土方平衡方案二选择一个弃土场,无取土场考虑,内倒运距2.36公里。内倒挖运土方1128698方,弃土运方1444143方。弃土按照土方开挖量-所有利用方计算:共计弃土405603方。取士按照换填方-素土、耕植土利用方计算:共计721048方。表6.4.3-3方案二土场选择序号方案二取弃土高度()最大弃土量(m3)面积(m2)备注1利用526095.244.0080000.0020000.002弃土(淤泥)405603.503.00150000.0050000.003脓晒、拌土改良20000.004取土721048.463.00240349.49弃土90000.00取土240349.49一个弃土场最小面积90000m3,选择在康六街与浦八路西南角,可利用既有双城路进出场。根据现场实际土质情况,取土场面枳选择需要240349m3.3方案比选结论取土场根据施工调查,土质情况较差,七里河大街一处,均为原弃土场,取七方案不可行。采用方案一,选择弃土场,弃置土方最大405603方,购置土方721048方(灰土换填)。所有挖土方不外运,采用内倒、晾晒、拌和、利用。余方弃置基本为淤泥质十°弃土场最小面积90000m3,选择在康六街与浦八路附近,可利用既有双城路进出场。
