欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    架棚工操作规程.docx

    • 资源ID:1297727       资源大小:9.39KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    架棚工操作规程.docx

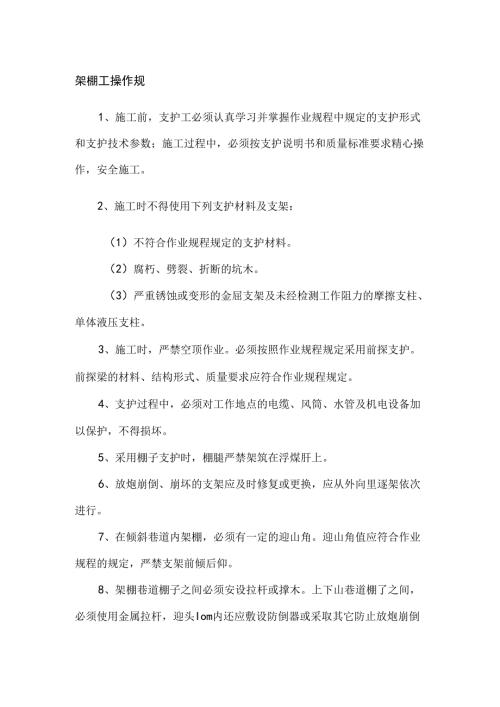

    架棚工操作规1、施工前,支护工必须认真学习并掌握作业规程中规定的支护形式和支护技术参数;施工过程中,必须按支护说明书和质量标准要求精心操作,安全施工。2、施工时不得使用下列支护材料及支架:(1)不符合作业规程规定的支护材料。(2)腐朽、劈裂、折断的坑木。(3)严重锈蚀或变形的金屈支架及未经检测工作阻力的摩擦支柱、单体液压支柱。3、施工时,严禁空顶作业。必须按照作业规程规定采用前探支护。前探梁的材料、结构形式、质量要求应符合作业规程规定。4、支护过程中,必须对工作地点的电缆、风筒、水管及机电设备加以保护,不得损坏。5、采用棚子支护时,棚腿严禁架筑在浮煤肝上。6、放炮崩倒、崩坏的支架应及时修复或更换,应从外向里逐架依次进行。7、在倾斜巷道内架棚,必须有一定的迎山角。迎山角值应符合作业规程的规定,严禁支架前倾后仰。8、架棚巷道棚子之间必须安设拉杆或撑木。上下山巷道棚了之间,必须使用金属拉杆,迎头Iom内还应敷设防倒器或采取其它防止放炮崩倒支架的措施。9、对工程质量必须坚持班检和抽检制度,隐蔽工程要填写工程记录单。10、在压力大的巷道架设对棚时,对棚一次施工。不准采用不同的方法,以免对棚高低不平,受力不均。11、在人工假顶下掘进巷道时,必须及时支护,以免出现坠网现象。若顶网破损,必须先补网再进行支护。12、巷道支护高度超过2m,或在倾角大于30°的上山进行支护施工,必须有脚手架或搭设工作平台。13、施工前,要备齐支护材料和施工工具,以及用于临时支护的前探梁和处理冒顶的应急材料。14、支护前和支护过程中,要经常敲帮问顶,用长柄工具及时处理危岩、活石。15、支护前,应按中腰线检查巷道毛断面的规格质量,处理好不合格部位。16、施工前,要掩护好风、水、电等管、线设施;施工设备要安放到规定地点。17、架棚应按下列顺序操作:(1)将中、腰线延长到架棚位置。(2)按巷道设计净宽或梯形棚棚底宽值,用中线分至两侧,找出柱窝位置。(3)挖柱窝至设计深度,清到实底。(4)立柱腿并支撑稳定。(5)上顶梁,背齐、背紧顶帮,打紧楔子。(6)固定好前探梁及防倒器。18、架棚后应对以下项目进行检查,不合格时应进行处理:(1)梁和柱腿接口处是否严密吻合;垫板和构件是否齐全。(2)梁、腿接口处及棚腿两端至中线的距离。(3)腰线至棚梁及轨面的距离。(4)支架有无歪扭迈步,前倾后仰现象。(5)支架帮、顶是否按规定背紧、背牢。19、背帮背顶材料要紧贴用岩,不得松动或空帮空顶。顶部和两帮的背板应与巷道中线或腰线平行,其数量和位置应符合作业规程规定。梁腿接口处和两肩必须加楔打紧,背板两头必须超过梁(柱)中。20、柱窝下是软右岩(煤)时,要采取防止柱腿钻底的措施。在柱腿下加柱鞋时,其规格、材质必须符合作业规程要求。21、采用人工上梁时,必须两人以上协调合作,稳抬稳放,不要将手伸入柱梁接口处:采用机械上梁时,棚梁在机具上应放置平稳,操作人员不得站在吊升梁的下方作业。22、架设拱形棚应遵守下列规定:(1)拱形两端与柱腿搭接吻合后,可先在两侧备上一只卡缆,然后背紧帮、顶,再用中、腰线检查支架支护质量,合格后即可将卡缆上齐,卡缆拧紧扭矩不得小于150Nm°(2)U型钢搭接处严禁使用单卡缆。其搭接长度、卡缆中心距均要符合作业规程规定,误差不得超过±10%o

    注意事项

    本文(架棚工操作规程.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
