欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砌砖工程承包合同.docx

    • 资源ID:1298858       资源大小:11.32KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砌砖工程承包合同.docx

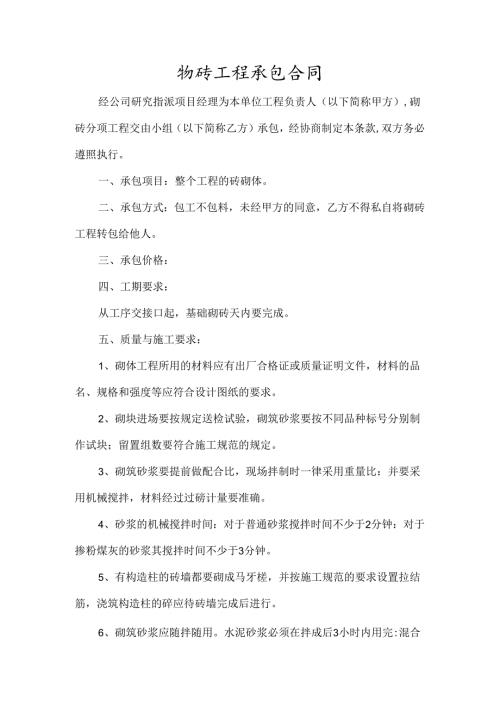

    物砖工程承包合同经公司研究指派项目经理为本单位工程负责人(以下简称甲方),砌砖分项工程交由小组(以下简称乙方)承包,经协商制定本条款,双方务必遵照执行。一、承包项目:整个工程的砖砌体。二、承包方式:包工不包料,未经甲方的同意,乙方不得私自将砌砖工程转包给他人。三、承包价格:四、工期要求:从工序交接口起,基础砌砖天内要完成。五、质量与施工要求:1、砌体工程所用的材料应有出厂合格证或质量证明文件,材料的品名、规格和强度等应符合设计图纸的要求。2、砌块进场要按规定送检试验,砌筑砂浆要按不同品种标号分别制作试块;留置组数要符合施工规范的规定。3、砌筑砂浆要提前做配合比,现场拌制时一律采用重量比:并要采用机械搅拌,材料经过过磅计量要准确。4、砂浆的机械搅拌时间:对于普通砂浆搅拌时间不少于2分钟:对于掺粉煤灰的砂浆其搅拌时间不少于3分钟。5、有构造柱的砖墙都要砌成马牙槎,并按施工规范的要求设置拉结筋,浇筑构造柱的碎应待砖墙完成后进行。6、砌筑砂浆应随拌随用。水泥砂浆必须在拌成后3小时内用完:混合砂浆必须在拌成后4小时内用完;夏季高温则为2小时和3小时内要用完。7、每一楼层或250m3砌体中各种强度等级的砂浆试块,每台搅拌机至少制作一组试块。砖砌栏杆也要做试块。8、砌筑砖墙时,粘土砖应提前1-2天浇水湿润,不得随砌随浇水或干砖上墙。9、根据强制性标准的规定:过梁上与过梁成60度角的三角形范围内及过梁净跨度1/2的高度范围内不得设置脚手架眼。10、根据强制性标准的规定宽度小于Im的窗间墙,以及门窗洞口的两侧200mm和转角处45Omm的范围内不得留置脚手架眼。11,临时施工洞口净宽度不应超过1m,留槎要留阳槎并按施工规范要求设置拉结钢筋。12、宽度超过30Omm的洞口,应砌筑成平拱或设置过梁。多孔敢、空心砖表面不得留水平沟槽。13、门窗过梁严格按设计要求施工,当设计图纸不明时一定要优先采用预制杜过梁,其伸入支座每边不少于250nno用空心破砌的窗台要按福建省地方规程做成碎窗盘,以防止窗口砌体成45度角的裂缝。14、砌体转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分开砌筑。15、肢砌体的总体要求是:上下错健、内外搭接、砂浆饱满、横平竖宜:其砌筑误差应控制在规范允许范围内。16、填充墙顶部应预留2-3公分缝隙,待砂浆干燥砌体完全沉实后(约7天)方可用水泥砂浆挤饱并打入石片。17、每层砌体砌筑完成后,砌筑班组都要做到:工完、料净、架子拆、场地清和架孔补。落地灰应当场和及时拾起再利用。18、每个技术工人每次下班前半个小时,均应进行砌筑质量的自检;如有问题应及时整改、修补和返工重做。19、班组长每日至少要有一次,检杳各个技术工人的作业质量情况;发现质量问题及时责令整改和返修至合格。六、安全要求:I、在操作之前必须检查操作环境是否符合安全要求,道路是否畅通,机具是否完好牢固,安全设施和防护用品是否齐全,经检查符合要求后才可施工。2、砌基础时,应检杳和经常注意基坑土质变化情况,有无崩裂现象。堆放砖块材料应离开坑边Im以上,当深基坑装设挡板支撑时,操作人员应设梯子上下,不得攀跳;运料不得碰撞支撑,也不得踩踏砌体和支撑上下。3、墙身砌体高度超过地坪1.2m以上时,应搭设脚手架。在一层以上或高度超过4m时,采用脚手架必须支搭安全网:采用外脚手架应设护身栏杆和挡脚板后方可砌筑。4、脚手架上堆料不得超过规定荷载,堆砖高度不得超过三皮侧砖,同一块脚手板上的操作人员不应超过二人。5、在楼层(特别是预制板面)施工时,堆放机械、瓶块等物品不得超过使用荷载,如超过荷载时,必须经过验算采取有效加固措施后方可进行堆放和施工。6、不准站在墙顶上划线、刮缝和清扫墙面或检查大角垂直等工作。7、不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经加固的情况下,在一层脚手架上随意再叠加一层。脚手板不容许有空头现象,不准用小楞木作立人板。8、砍砖时应面向内打,注意碎砖跳出伤人。9、使用于垂直运输的吊笼、绳索具等,必须满足负荷要求,牢固无损:吊运时不得超载并须经常检查,发现问题及时修理。10、用起重机吊砖要用砖笼,吊砂浆的料斗不能装得过满,吊杆回转范围不得有人停留。II、砖料运输车辆,两车前后距离:平道上不小于2米,坡道上不小于10米。装砖时要先取高处后取低处,防止倒塌伤人。13、冬季施工时,脚手板上有冰霜、积雪,应先清除后才能上架子进行操作。14、如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,使砌体倒塌。15、在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须戴好安全帽。16、人工垂直向上或向下(深坑)传递砖块,架子上的站人板宽度应不小于60nm°17、严禁操作人员在酒后进入施工现场作业。18、每个工人进入施工现场都必须头戴安全帽。19、班组如果因劳力不足需要再招新工人时,应事先向工地报告。20、新工人进场后应先经过三级安全交底,并经考试合格后方可让其正式上岗。21、新工人进场应具有四证,即:职业资质证、身份证、计划生育证和外来人口哲住证。七、结算方式:采用现金支付形式,每完成一层(或基础)甲方支付给乙方的工程款,主体质堵全部砌完后个月内再付足至的工程款,余款在竣工验收后个月内全部结清。八、仲裁与调解:如若发生劳动争议和经济纠纷,双方同意由劳动仲裁部门或人民法院进行调解。

    注意事项

    本文(砌砖工程承包合同.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
