欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    钢板桩施工工艺要求.docx

    • 资源ID:1300278       资源大小:10.04KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢板桩施工工艺要求.docx

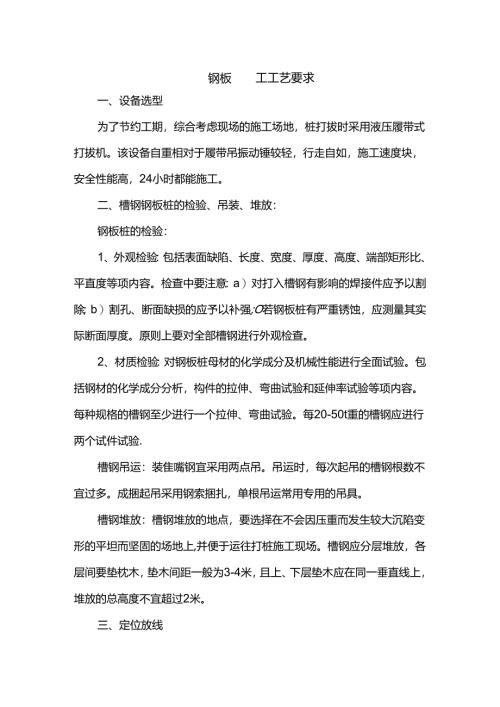

    钢板工工艺要求一、设备选型为了节约工期,综合考虑现场的施工场地,桩打拔时采用液压履带式打拔机。该设备自重相对于履带吊振动锤较轻,行走自如,施工速度块,安全性能高,24小时都能施工。二、槽钢钢板桩的检验、吊装、堆放:钢板桩的检验:1、外观检验:包括表面缺陷、长度、宽度、厚度、高度、端部矩形比、平直度等项内容。检查中要注意:a)对打入槽钢有影响的焊接件应予以割除;b)割孔、断面缺损的应予以补强;O若钢板桩有严重锈蚀,应测量其实际断面厚度。原则上要对全部槽钢进行外观检查。2、材质检验:对钢板桩母材的化学成分及机械性能进行全面试验。包括钢材的化学成分分析,构件的拉伸、弯曲试验和延伸率试验等项内容。每种规格的槽钢至少进行一个拉伸、弯曲试验。每20-50t重的槽钢应进行两个试件试验.槽钢吊运:装隹嘴钢宜采用两点吊。吊运时,每次起吊的槽钢根数不宜过多。成捆起吊采用钢索捆扎,单根吊运常用专用的吊具。槽钢堆放:槽钢堆放的地点,要选择在不会因压重而发生较大沉陷变形的平坦而坚固的场地上,并便于运往打桩施工现场。槽钢应分层堆放,各层间要垫枕木,垫木间距一般为3-4米,且上、下层垫木应在同一垂直线上,堆放的总高度不宜超过2米。三、定位放线放出结构准确的灰线,从结构线每边按图纸引出一定的尺寸(给基坑施工预留施工作业面),作为打桩的方向线.在方向线以外挖宽0.5米深0.8米的沟槽,在沟槽的两端用木桩将定位线引出,在施工过程中随时校合,保证桩打在一条直线上,开挖后方便围橡和支撑的施工。四、钢板桩打入钢板桩施工的顺序:1、基坑定位放线复核和修整2、槽钢钢板桩位置的定位放线3、施打槽钢钢板桩4、支撑系统防护和原土回填、夯实5、基坑回填80公分至路面高后,拔除钢板桩五、钢板桩根据管沟开挖深度采用各种不种的拉森钢板桩,钢板桩型号如:口、山、IV、V、VI、桩长为6-13m0钢板桩的机械性能和尺寸应符合要求。经过整修或焊接后的钢板桩,堆存、搬运、起吊时应防止由于自重而引起的变形与损坏。进桩时把桩卸到打拔机附近6米范围之内,打拔机把桩夹起同时吊到打桩灰线上空,两辅助工利用工具辅助打拔机对好方向.再沿灰线对好前一根桨的止口插入土体,为了防止钢板桩的自然跟进,第一根桩应高出地面1米左右,后续钢板桩打之前应将前一根板桩与前面的桩用钢筋临时焊接。六、垂直度标高控制:钢板班打入时有一人专门指挥,随时调整钢板的垂直度,保证其垂直,钢板桩在插入土体比较浅时(45m),用线锤或经纬仪控制钢板桩垂直度,桩顶标高与自然地面相平,第一根桩用水准仪控制桩顶标高,后的桩参照前面桩的标高,每隔10米利用水准仪复核一次桩顶标高。使打入的桩整齐,受力均匀。(51在打钢板桩的过程中,应随即检查其平面位置是否正确,桩身是否垂直,如发现倾斜(不论是前后倾斜或左右倾斜)应立即纠正或拔起重打.钢板桩采用振动等方法下沉.开始沉桩时宜用自重下沉,待桩身有足够稳定后再采用振动下沉。打桩机械采用38吨履带吊车,DZ45A型振动沉拔桩锤七、围楝施工围檀和支撑的中心标高按图纸标高控制管顶上方一定范围,围梗下方用厚14mm以上的钢板做牛腿,间距3米。围楝与钢板桩的空隙用碎钢板垫实。围楝采用20a槽钢.八、支撑的施工支撑采用20a槽钢支撑的形式,支撑着力处的围楝应局部焊加劲板。九、钢板桩的拔出钢板桩的拔出仍用履带式液压拔桩机,在拔桩机行驶的路径上铺设路基箱板,钢板桩拔出时拔桩机尽量少振动,减少对周围土体的扰动。桩拔出后留下的空隙用河砂回填密实,防止日后周围土体位移。十、钢板桩的施工允许偏差:32#b槽钢沉桩的垂直度控制在1.5%十一、焊缝形式:围楝与钢板桩之间连接采用焊接。焊缝质量等级为。

    注意事项

    本文(钢板桩施工工艺要求.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
