欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    铸造车间造型工序作业指导书.docx

    • 资源ID:1300372       资源大小:10.04KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    铸造车间造型工序作业指导书.docx

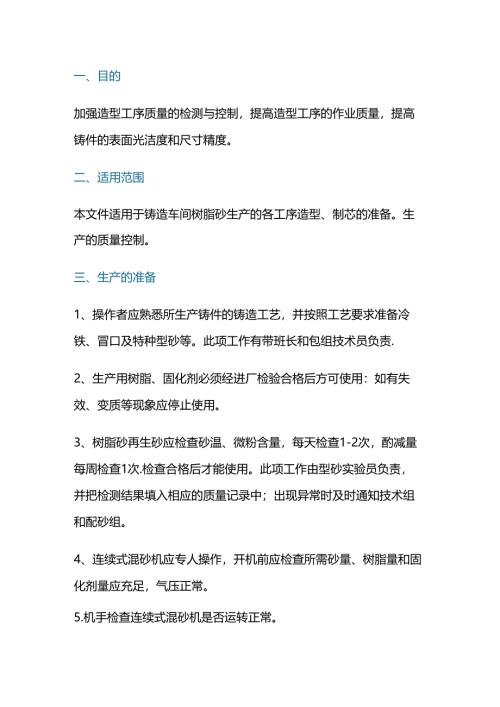

    一、目的加强造型工序质量的检测与控制,提高造型工序的作业质量,提高铸件的表面光洁度和尺寸精度。二、适用范围本文件适用于铸造车间树脂砂生产的各工序造型、制芯的准备。生产的质量控制。三、生产的准备1、操作者应熟悉所生产铸件的铸造工艺,并按照工艺要求准备冷铁、冒口及特种型砂等。此项工作有带班长和包组技术员负责.2、生产用树脂、固化剂必须经进厂检验合格后方可使用:如有失效、变质等现象应停止使用。3、树脂砂再生砂应检查砂温、微粉含量,每天检查1-2次,酌减量每周检查1次.检查合格后才能使用。此项工作由型砂实验员负责,并把检测结果填入相应的质量记录中;出现异常时及时通知技术组和配砂组。4、连续式混砂机应专人操作,开机前应检查所需砂量、树脂量和固化剂量应充足,气压正常。5.机手检查连续式混砂机是否运转正常。接通电源、先用手动按钮使树脂、固化剂管路回流一遍。将管内空气驱净。自动加料时,按工艺要求调整树脂泵和固化剂泵的转数:一般中小件树脂砂抗拉强度控制在05MPa以上,大型铸件树脂砂抗拉强度控制在07MPa,以上.此项工作由机手负责调整加入量,型砂实验员负责性能检测。6、检测模样、芯盒是否齐全完好,铸字是否齐全,清楚。7、砂箱箱口应清理干净,不得有粘接剂、粘砂、铁片等。四、造型制芯1、填砂前底板、模板及芯盒应放稳垫平,模样表面及芯盒内腔擦拭干净,并按照要求涂刷脱模剂。2、非模板造型的模样较重时,则应用铁丝或铁钩等,将模样紧固于箱带上,避免翻箱时的模样脱落.3、填砂时应先把模样或芯盒的深沟,凸台下以及强度薄弱部位压实。必要时埋入铁钉或铁丝加固,但钉子和铁丝不应露出砂型表面:紧砂时,不应使浇冒口、冷铁及活块移位.填砂完毕将填砂面刮平。4、砂芯和吊砂需放置铁芯时,芯铁吃砂量应均匀合适,一般不小于20mm,特殊情况按专用工艺文件执行.5、需扎出气眼的砂芯应在可使用时间内按要求扎出气眼。复杂的砂芯可在芯铁上缠绕尼龙气眼绳。冷铁位置应放在正确,冷铁表面应光洁,无锈、无水、无油。6、在保证吃啥厚度的前提下造型、制芯是在型芯的厚大部分可填入废砂块或其它填充物,以减少树脂砂消耗量和提高透气性。7、起模出芯应在脱模时间内完成,不应过早或过晚。8、起模(非模板造型)出芯时应轻度均匀地松动模样和芯盒,松动时不准用铁器、砖块等硬物直接敲打模样和芯盒,应垫上木块或胶皮,或用木锤敲打.9、小芯盒反转时应使用垫板,大芯盒翻转时应用铁丝把芯骨固定于芯盒背面。10、模样和砂芯起出后,型和芯损坏和酥脆处可用新混制的砂修补;如果成块断裂且断裂部分完好,可用粘结膏粘结,修补和粘结部分应保证质量、否子,砂型和砂芯报废。11、砂型、砂芯清扫干净后刷涂料,刷涂料应均匀平滑,不应有堆积和流挂,应保证一定的图层厚度(铸铁件02-05mm,铸钢件1.0-2.5mm),快干涂料刷完后应立即点火引燃。12、对于有追溯性要求的铸件,带班长负责更换铸件日期铸字,包组技术组长负责球铁试块铸字的更换。五、合箱1、合箱前下型应放平,最好能放在有狮子通气道的松砂地面上。2、下芯前应将砂型、砂芯清扫干净,未经检验的砂型、砂芯不能使用。3、合箱时,砂型砂芯如有回潮,则应用喷灯表面烘烤,回潮严重者应报废。4、下芯后应检验其位置是否正确。必要时使用专用下芯卡板检验。形状负责及重要件合箱前应验箱验。5、合箱后应上好紧固卡,紧固卡上好后再拔合箱销。浇冒口处用硬纸或铁片盖好。使用压铁压箱时,压铁应大于抬箱力的2倍,压铁不能盖住砂型的通气道。合箱完毕应安放填写清楚的"合箱浇注标识卡6、合箱后24小时内应浇注,最多不能超过48小时,超过停放时间的型芯应开箱重新表面烘干和检查。7、重点铸件的生产应按专门的作业指导书组织生产,以上内容可供参考.六、生产总结1、对于重点铸件的生产,技术组负责召开技术人员、班组长、操作者参加的生产技术准备会,并制定作业指导书。2、对于生产批量废品的铸件,技术组负责运用统计技术,分析生产缺陷的原因并定制纠正措施,班组负责实施,技术组要跟踪改进情况,并编制作业指导书。3、技术组编制的铸件生产作业指导书,经验证后归入车间技术档案中保存。以上工作有车间包组技术员负责,技术组长负责检直。

    注意事项

    本文(铸造车间造型工序作业指导书.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
