集中式光伏投资计划书.docx

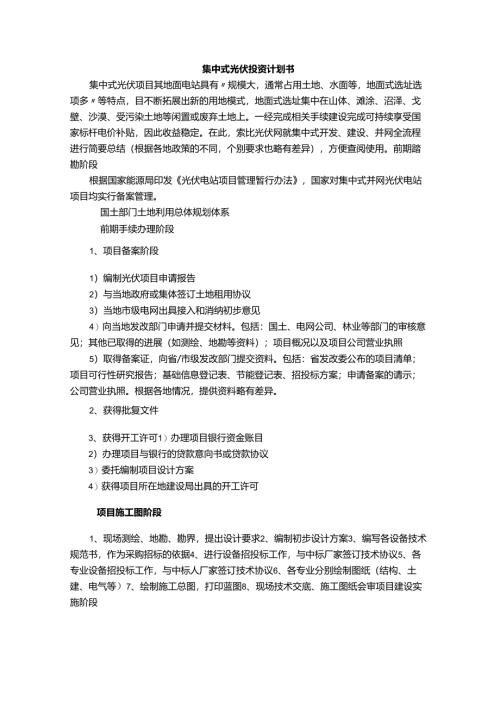

集中式光伏投资计划书集中式光伏项目其地面电站具有规模大,通常占用土地、水面等,地面式选址选项多等特点,目不断拓展出新的用地模式,地面式选址集中在山体、滩涂、沼泽、戈壁、沙漠、受污染土地等闲置或废弃土地上。一经完成相关手续建设完成可持续享受国家标杆电价补贴,因此收益稳定。在此,索比光伏网就集中式开发、建设、并网全流程进行简要总结(根据各地政策的不同,个别要求也略有差异),方便查阅使用。前期踏勘阶段根据国家能源局印发光伏电站项目管理暂行办法,国家对集中式并网光伏电站项目均实行备案管理。国土部门土地利用总体规划体系前期手续办理阶段1、项目备案阶段1)编制光伏项目申请报告2)与当地政府或集体签订土地租用协议3)当地市级电网出具接入和消纳初步意见4)向当地发改部门申请并提交材料。包括:国土、电网公司、林业等部门的审核意见;其他已取得的进展(如测绘、地勘等资料);项目概况以及项目公司营业执照5)取得备案证,向省/市级发改部门提交资料。包括:省发改委公布的项目清单;项目可行性研究报告;基础信息登记表、节能登记表、招投标方案;申请备案的请示;公司营业执照。根据各地情况,提供资料略有差异。2、获得批复文件3、获得开工许可1)办理项目银行资金账目2)办理项目与银行的贷款意向书或贷款协议3)委托编制项目设计方案4)获得项目所在地建设局出具的开工许可项目施工图阶段1、现场测绘、地勘、勘界,提出设计要求2、编制初步设计方案3、编写各设备技术规范书,作为采购招标的依据4、进行设备招投标工作,与中标厂家签订技术协议5、各专业设备招投标工作,与中标人厂家签订技术协议6、各专业分别绘制图纸(结构、土建、电气等)7、绘制施工总图,打印蓝图8、现场技术交底、施工图纸会审项目建设实施阶段施工办理的手续带电前必备条件必备条件:公司营业执照;发改委备案文件;上网电价文件(如有);项目可研报告;接入系统批复文件;电站系统主接线图。根据各地规定不同,略有差异。反送电流程和条件:1、向省电力公司申请,提交反送电文件2、按接入系统要求,向交易中心上报接网技术条件3、与电网签订并网原则协议4、省调下达的调度设备命名、编号及范围划分5、与省调、各地调分别签订并网调度协议6、与电力公司签订购售电合同7、自建线路签订线路运维协议8、具有资质的质监站出具的工程质检报告9、省电力科学研究院出具的并网安全性评价报告和技术监督报告,同时上报针对报告中提出的影响送电的缺陷整改完毕,对不影响送电的列出整改计划。10、省电力公司交易中心将委托地区电力公司,现场验收涉网设备及是否按照接入系统文件要求建设和完善设备、装置、满足并网条件,落实安评、技术监督等报告提出问题的整改。验收后,向省电力公司交易中心上报具备反送电的验收报告。11、交易中心根据上述工作完成情况,及时组织反向送电协调会,组织各相关部门会签后,下达同意反送电文件。光伏电站项目实施计划书一、项目概述项目名称:XX市XX区100MW光伏电站建设项目项目地址:XX省XX市XX区项目规模:总装机容量100MW,占地面积约200公顷项目目标:实现年均发电量约1亿千瓦时,减少二氧化碳排放约8万吨,促进地方经济发展,提升清洁能源比例。二、项目背景目标 政策背景:依据国家能源局关于促进光伏产业发展的最新政策,以及地方政府的绿色能源发展规划。 市场需求:当地电力需求增长迅速,对可再生能源的需求日益增加。 环境影响:响应全球气候变化挑战,推动绿色低碳转型。三、选址与资源评估 地理位置:详细描述地理位置、气候条件、日照时长、土地性质等。 资源评估:基于历史气象数据,评估年平均太阳辐射量,确保项目经济性。 环境影响评估:对周边生态环境、野生动植物影响评估。四、技术方案与设备选型 组件选择:采用高效单晶硅光伏组件,效率不低于22%o 逆变系统:集中式与组串式逆变器结合,提高系统效率和可靠性。 支架系统:根据地形选择最合适的固定式或跟踪式支架。 电气系统:设计合理的电缆布局、汇流箱和变任器配置。五、建设规划进度 前期准备(第1-3个月):项目立项、可行性研究、环境影响评价、土地使用权获取。2.设计与采购(第4-6个月):完成初步设计、详细设计、设备招标采购。3施工阶段(第7-12个月):土建施工、支架安装、组件铺设、电气设备安装。4 .调试并网(第13-15个月):系统调试、电网接入测试、正式并网。5 .试运行与验收(第16个月):项目试运行,性能测试,政府与第三方验收。六、运营管理维护 运维团队:组建专业运维团队,进行日常巡检、维护保养。 智能监控:建立远程监控系统,实时监测电站运行状态。 维护计划:制定定期清洁、组件检测、设备检修计划。七、投资回报分析 总投资:预计总投资额、资金来源与结构。 收入预测:基于当前电价政策,预测年收入。 成本分析:运维成本、折旧摊销、财务费用。 投资回收期:预计投资回收年限及内部收益率。八、风险评估及措施 政策风险:关注政策变动,灵活调整经营策略。 技术风险:与供应商签订质保协议,预留技术升级基金。 市场风险:多元化电力销售策略,降低单一市场依赖。九、合作方选择及整合 EPC承包商:选择有经验的EPC公司负责工程总承包。 融资合作:与银行、投资基金等金融机构合作,确保资金链稳定。 技术支持:与科研机构合作,引入先进技术和管理经验。十、项目总结展望 总结:项目实施的预期成果与对社会、经济、环境的积极影响。 展望:未来发展规划,包括技术升级、规模扩张及市场拓展。光伏投资项目合作方案适用范围:1、产权:自有产权、村租赁地。2、屋顶面积:混凝土结构或彩钢瓦结构(非圆弧型瓦),安装容量100kw以上,屋顶面积1000平米以上及周边无遮挡。3、用电情况:有专用变母器,月平均白天用电1万度以上。4、经营情况:无被执行5、项目所在地:广东省内6、居间费:0.10.5元/瓦光伏合作方案(一)产权:自有产权合作期:20+5年电价折扣:固定电价0453元/kwh(二)产权:自有产权合作期:20+5年固定电价:0453元kwh安装容量:屋顶可安装面积大于6000平方,安装容量IMW以上。(三)产权:自有产权(有房产证)合作期:8年,到期赠送给业主电价折扣:85折(四)产权:不齐全(有土地证或者租村地)合作期:15年电价折扣75折以上,到期赠送给业主以上合作方案需提供以下基本资料进行评估报价:初步资料:1、企业名称2、总平面图、结构图、电房图、屋顶照片或卫星图3、近1年电费清单4、变压器容量
