欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    水仓砌碹支护施工安全技术措施.docx

    • 资源ID:1332826       资源大小:12.18KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    水仓砌碹支护施工安全技术措施.docx

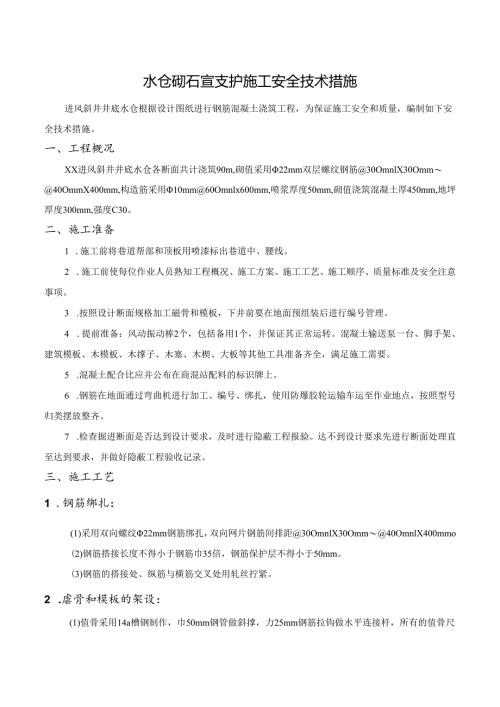

    水仓砌石宣支护施工安全技术措施进风斜井井底水仓根据设计图纸进行钢筋混凝土浇筑工程,为保证施工安全和质量,编制如下安全技术措施。一、工程概况XX进风斜井井底水仓各断面共计浇筑90m,砌值采用22mm双层螺纹钢筋30OmnlX30Omm40OmmX400mm,构造筋采用10mm60Omnlx600mm,喷浆厚度50mm,砌值浇筑混凝土厚450mm,地坪厚度300mm,强度C30。二、施工准备1 .施工前将巷道帮部和顶板用喷漆标出巷道中、腰线。2 .施工前使每位作业人员熟知工程概况、施工方案、施工工艺、施工顺序、质量标准及安全注意事项。3 .按照设计断面规格加工磁骨和模板,下井前要在地面预组装后进行编号管理。4 .提前准备:风动振动棒2个,包括备用1个,并保证其正常运转。混凝土输送泵一台、脚手架、建筑模板、木模板、木撑子、木塞、木楔、大板等其他工具准备齐全,满足施工需要。5 .混凝土配合比应并公布在商混站配料的标识牌上。6 .钢筋在地面通过弯曲机进行加工、编号、绑扎,使用防爆胶轮运输车运至作业地点,按照型号归类摆放整齐。7 .检查掘进断面是否达到设计要求,及时进行隐蔽工程报验。达不到设计要求先进行断面处理直至达到要求,并做好隐蔽工程验收记录。三、施工工艺1 .钢筋绑扎:(1)采用双向螺纹22mm钢筋绑扎,双向网片钢筋间排距30OmnlX30Omm40OmnlX400mmo(2)钢筋搭接长度不得小于钢筋巾35倍,钢筋保护层不得小于50mm。(3)钢筋的搭接处、纵筋与横筋交叉处用轧丝拧紧。2 .虐骨和模板的架设:(1)值骨采用14a槽钢制作,巾50mm钢管做斜撑,力25mm钢筋拉钩做水平连接杆,所有的值骨尺寸比设计断面放大30mm。(2)工艺流程:墙基础开挖找平一稳固磁骨一安装拉杆一连接好拉杆将值骨连接成整体一铺装模板一搭大板固定在脚手架的支撑上并固定一浇筑混凝土一拆模(72h)一养护一下一循环。稳值骨时坚持四找线原则:底座找平线、腰线和中线、磁骨之间的平整线、值骨断面垂直线。值骨稳设过程中,分专人进行值骨运输、搬运、架设、稳固检验质量,安装时检查规格尺寸符合设计要求后方可施工。模板架设时,先将模板清理干净并刷涂油脂,模板放置见方见块,拱部架设模板时必须保证模板之间自然平整如不平整用木片垫平再进行浇筑模板之间的缝隙不得存在漏浆现象模板间采用连接件连接,在浇筑混凝土前,模板表面应浇水湿润,但模板内不得出现积水。拆除模板和值骨时,必须设置警戒,严禁行人进入。拆除顺序逐层由上而下,后装的先拆,先装的后拆,先拆脚手架。统一指挥,上下呼应,动作协调,当解开与另一个有关的联接扣时,应先行告知对方,防止模板及值骨坠落伤人。3 .混凝土浇筑和养护:(1)混凝土在地面商混站加工,再由防爆胶轮车运送到浇筑现场。(2)混凝土浇筑流程:稳固值骨一搭脚手架一按线立模板一浇筑墙部一立拱部模板一浇筑拱部一拆除脚手架、磁骨一拆除模板一洒水养护。(3)混凝土入模采用输送泵进行输送,混凝土料入模要均匀、入模后要加强振捣,采用定位、定人、定量进行振捣,防止出现蜂窝、麻面及空洞现象。浇筑墙部时,每次立模高度为500600mm,模板与支腿之间必须固定牢固,便于振捣防止跑模。拱部浇筑时依次由下向上浇筑,安装模板时两边对应支设铺装模板并放置平整,模板宽度不应超过100mrn,封拱应先把模板封实。固定在模板上的预留孔均不得遗漏,且应安装牢固,高空作业时、支撑架铺满大板,操作人员必须配备安全带并吊挂在牢固可靠的值骨或脚手架上。(4)振捣采用风动机械振捣(插入式风动振捣器),入模后,随浇随捣。振捣每40011un位置插入振动棒一次,每层不大于300三o(5)在进行合拢门时,随和随振,确保合得密实,确保振捣密实并出浆,保证无孔洞现象。(6)当施工两段混凝土接茬处,用清水冲洗后将杂物和浮渣清理干净后,再进行浇筑混凝土。(7)拆除模板后,及时进行洒水养护。模板拆除时的混凝土强度应能保证其表面及棱角不受损伤;拆拱模时混凝土强度符合设计要求;浇筑完毕48h后拆除模板。(8)混凝土的养护要每小班洒水养护一次,不少于7天。四、质量标准L混凝土浇筑的胴室,中线到两帮不得小于设计,不得大于50mm,腰线到顶、底板不小于设计30mm,不大于设计50mmo2 .混凝土厚度局部不得小于设计值的95%,混凝土表面无裂缝、蜂窝及麻面等现象。3 .支设模板,控制在设计值+1OmmS+3Omm,轴线位移控制在设计值W5mm,模板准许偏差接茬平整度WlOnin1,两模板高低差WlOmn1。4 .胴室混凝土支护,要求混凝土质量符合设计和规范要求,净宽控制在设计值0+50mm,净高控制在设计值0s+50mm,表面无裂隙、露筋,错茬W15mm,表面平整度WIomm,标高控制在设计值土25mm混凝土地坪,混凝土质量符合要求,标高控制在设计值-30s+50mm0

    注意事项

    本文(水仓砌碹支护施工安全技术措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
