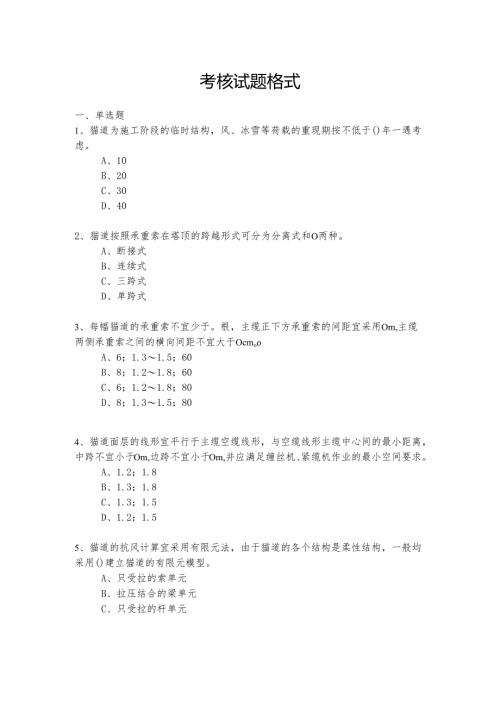

考核试题格式一、单选题1、猫道为施工阶段的临时结构,风、冰雪等荷载的重现期按不低于()年一遇考虑。A、10B、20C、30D、402、猫道按照承重索在塔顶的跨越形式可分为分离式和O两种。A、断接式B、连续式C、三跨式D、单跨式3、每幅猫道的承重索不宜少于。根,主缆正下方承重索的间距宜采用Om,主缆两侧承重索之间的横向间距不宜大于OcmooA、6;1.31.5;60B、8;1.21.8;60C、6;1.21.8;80D、8;1.31.5;804、猫道面层的线形宜平行于主缆空缆线形,与空缆线形主缆中心间的最小距离,中跨不宜小于Om,边跨不宜小于Om,并应满足缠丝机、紧缆机作业的最小空间要求。A、1.2;1.8B、1.3;1.8C、1.3;1.5D、1.2;1.55、猫道的抗风计算宜采用有限元法,由于猫道的各个结构是柔性结构,一般均采用()建立猫道的有限元模型。A、只受拉的索单元B、拉压结合的梁单元C、只受拉的杆单元D、拉压结合的索单元二、多选题(答案之间分号必须为英文格式)1、大跨度悬索桥施工中,为()等施工作业临时搭设的悬索式操作平台或施工通道,称为猫道。A、主缆架设B、夹索安装C、吊索安装D、主缆防护E、栈桥安装2、猫道一般由()等组成。A、承重索、承重索的锚固及长度调节装置B、面层、防滑木条C、大小横梁、横向通道D、护栏3、猫道宽度应综合考虑()等确定。A、主缆直径B、材料用量C、主缆施工方法D、主缆架设施工作业空间4、猫道的先导索的施工方法可划分为()A、水下拖拉法;B、水面浮运法;C、空中牵引法。5、猫道的技术资料应齐全,包括()A、猫道的设计图纸、计算书齐全,施工方案经过论证、审批,主要受力结构经过第三方计算复核;B、承重索、牵引索、连接构件、动力系统等的各项检查试验记录、报告或者合格证明齐全;C、主要技术参数与设计图、设计计算书相符。三、判断题(答案用“正确”或“错误”表述)1、猫道面层由两层不同孔眼尺寸的钢丝网或钢板网组成,上层一般用5的焊接钢丝网或钢板网,下层采用2或1的小孔网。2、跨径500米以上总体设计应考虑抗风稳定性的要求,应根据需要进行抗风设计。3、猫道按照承重索在塔顶的跨越形式可分为分离式和连续式两种。4、横向通道可采用由型钢焊成的空间三角形桁架或四边形桁架组成,其宽度应大于L5叫两侧应设置护栏;桁架上顶面应设置纵横钢筋条和钢丝网面层。5、塔侧塔吊作业范围内猫道网片宜利用塔吊拆除,跨中吊车作业范围内网片宜利用吊车拆除,其余位置宜采用人工拆除,在索夹位置挂设滑车,利用吊绳人工下放至桥面。6、在悬索桥主缆架设完成、加劲梁安装之后,应将猫道改挂于主缆上,改挂后拆除影响吊机行走的中跨横向通道。7、猫道拆除施工风力应在7级以下作业。8、先导索施工需要选择无风、可见度高的天气下进行,恶劣天气不得进行先导索牵引作业。9、可以在承重索上进行焊接搭火作业,在承重索上动火时必须有审批手续。10、猫道安装、拆除应编制专项施工方案,应对操作人员进行技术交底。
