光热电站聚光集热及熔盐储热系统土建施工重要质量控制点、光热电站调试专业主控项目.docx

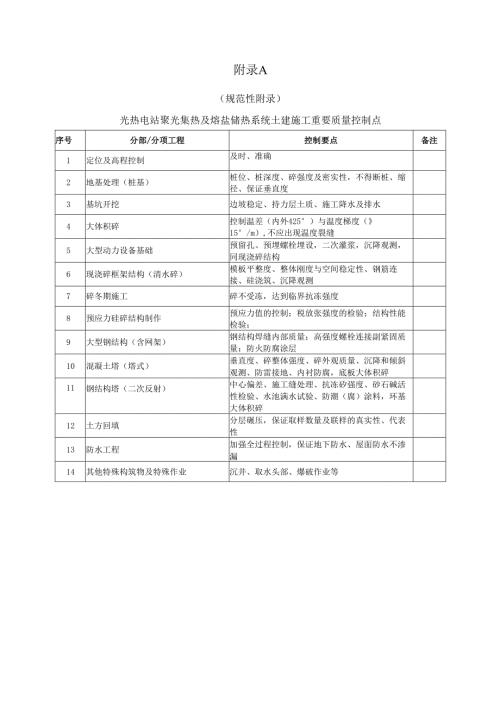

附录A(规范性附录)光热电站聚光集热及熔盐储热系统土建施工重要质量控制点序号分部/分项工程控制要点备注1定位及高程控制及时、准确2地基处理(桩基)桩位、桩深度、碎强度及密实性,不得断桩、缩径、保证垂直度3基坑开挖边坡稳定、持力层土质、施工降水及排水4大体积碎控制温差(内外425°)与温度梯度(15°/m),不应出现温度裂缝5大型动力设备基础预留孔、预埋螺栓埋设,二次灌浆,沉降观测,同现浇碎结构6现浇碎框架结构(清水碎)模板平整度、整体刚度与空间稳定性、钢筋连接、硅浇筑、沉降观测7碎冬期施工碎不受冻,达到临界抗冻强度8预应力硅碎结构制作预应力值的控制;税放张强度的检验;结构性能检验;9大型钢结构(含网架)钢结构焊缝内部质量;高强度螺栓连接副紧固质量;防火防腐涂层10混凝土塔(塔式)垂直度、碎整体强度、碎外观质量、沉降和倾斜观测、防雷接地、内衬防腐,底板大体积碎11钢结构塔(二次反射)中心偏差、施工缝处理、抗冻矽强度、砂石碱活性检验、水池满水试验、防潮(腐)涂料,环基大体积碎12土方回填分层碾压,保证取样数量及联样的真实性、代表性13防水工程加强全过程控制,保证地下防水、屋面防水不渗漏14其他特殊构筑物及特殊作业沉井、取水头部、爆破作业等附录B(规范性附录)光热电站调试专业主控项目汽机专业1空冷系统热态冲洗2润滑油及密封油系统调试3调节保安系统调试4汽轮机主保护试验5汽轮机冲转定速6汽轮机空负荷试验(喷油、超速试验等)7带负荷、满负荷试验(阀门特性试验等)8汽轮机甩负荷试验聚光集热专业1定日镜自动聚焦试验2定日镜紧急散焦试验3吸热器压缩空气系统试验4熔盐上塔首次聚光集热运行5聚光集热系统负荷调整与低负荷稳态试验储换热专业1熔盐初始融化2熔盐储罐预热与首次进盐监测3熔盐泵调整试验4SGS系统首次换热产汽5SGS系统及蒸汽管路吹管6SGS系统蒸汽严密性试验及安全门整定7SGS系统负荷调整与低负荷稳态试验8SGS系统紧急切除试验电气专业1升压站及厂用电源系统受电2厂用电源切换试验3定日镜电源切换试验4事故保安电源连锁试验5电气二次回路检查6发电机一一变压器组保护装置校验7同期装置校验及回路检查8电气整套启动试验9发电机并网试验10涉网试验项目检查热控专业1分散控制系统(DCS)、汽轮机数字电液调节系统(DEH)、汽动给水泵汽轮机数字电液调节系统(MEH)通道试验2吸热器安全监控系统功能检查试验3顺序控制系统(SCS)功能检查试验4计算机数据采集系统(DAS)投运检查5模拟量控制系统(MCS)投运试验6汽轮机数字电液调节系统(DEH)和汽动给水泵汽轮机数字电液调节系统(MEH)调试7汽轮机危急挑闸系统(ETS)试验8汽轮机监视仪表系统(TSI)、汽动给水泵汽轮机及辅机监视仪表系统(MTSl)调试9高压旁路、低压旁路控制系统的自动和保护装置功能检查试验10事故顺序记录(SoE)功能检查试验11汽机、发电机、蒸汽发生系统大连锁试验12DCS/DEH电源切换、可靠性检查13负荷变动试验14辅助故障减负荷(RB)试验15自动发电控制(AGC)试验16一次调频试验17机组快速甩负荷至带厂用电运行(FCB)试验(如设计有此功能)18发电机组自启停控制系统(APS)试验(如设计有此功能)化学专业1化学制水调试2机组化学清洗3凝结水精处理系统调试4蒸汽发生系统吹管、整套启动水、汽品质监督5停机保养(如果需要)6废水处理系统调试
