欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    4、针对施工现场施工总平面布置所做出的具体措施.docx

    • 资源ID:198876       资源大小:21.02KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    4、针对施工现场施工总平面布置所做出的具体措施.docx

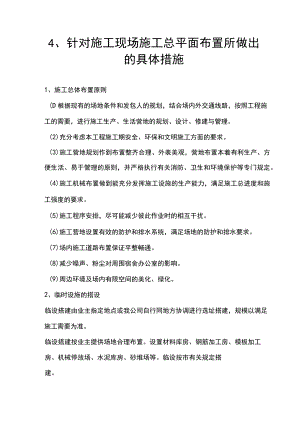

    4、针对施工现场施工总平面布置所做出的具体措施1、施工总体布置原则(D根据现有的场地条件和发包人的规划,结合场内外交通线路,按照工程施工的需要,进行施工生产、生活营地的规划、设计、修建与管理。(2)充分考虑本工程施工期安全、环保和文明施工方面的要求。(3)施工营地规划作到布置整齐合理、外表美观,营地布置本着有利生产、方便生活、易于管理的原则,并严格执行有关消防、卫生和环境保护等专门规定。(4)施工机械布置做到能充分发挥施工设施的生产能力,满足施工总进度和施工强度的要求。(5)施工程序安排,尽可能减少彼此作业时的相互干扰。(6)施工营地设置有效的防护和排水系统,满足场地的防护和排水要求。(7)场内施工道路布置保证平整畅通。(8)减少噪声、粉尘对周围宿舍办公室的影响。(9)周边环境及场内有限空间的美化、绿化。2、临时设施的搭设临设搭建由业主指定地点或我公司自行同地方协调进行选址搭建,规模以满足施工需要为准。临设搭建按业主提供场地合理布置。设置材料库房、钢筋加工房、模板加工房、机械停放场、水泥库房、砂堆场等。临设按市有关规定搭建。如果条件允许办公用房和生活用房采用就近租用的原则,如果附近条件有限则采用现场搭设活动板房解决。办公区采用两层活动板房,面积约237.6m2,食堂、厕所采用240砖墙砌筑。工人宿舍采用两层活动板房,面积约400m2,可满足施工高峰期间200人住宿。具体平面位置详见附表五:施工总平面图。保安室生活用房机械停放场地加工场地保安室试验室Jt合站办公用房材料场地料厂碎石JT合站库房(1)施工水、电、道路1)施工用电、施工用水及生活用水按招标人将接驳点提供到施工区考虑,具体接驳点的位置由建设单位根据现场实际情况指定。用水管线采用无毒塑料管埋地铺设至施工现场用水处。2)进场后准备备用电源,不得因停电而延误工期。施工期间发生临时停电时,根据实际发电台班办理签证(不计停置台班),按辽宁省建设工程工程量清单计价定额规定结算。考虑到用电高峰临时停电和前期施工用电,同时配备两台50KW发电机,以满足工程需要。3)在供电接引电处设电表、配电箱、引出施工用输电缆线,临时埋地敷设,过路时要有套管保护。配电系统要有二级以上保护,做到一机一闸,并就近设开关控制箱。4)施工道路场外道路:利用现有的城市的道路作为材料、机具运输的道路,做好保洁工作。场内道路:由于本工程地处城市交通要道,附近企业、居民住宅较多,为了保证施工期间区间道路的通行,若不能满足则考虑在道路规划道路红线外5m位置设置。根据现场实际情况和施工需要,若场地允许,可在道路红线外设置便道。便道结构为:25Cm砂砾石基层+20cm,C25混凝土便道路面,道路坡向两侧。(2)施工围挡为使施工区与非施工区有效隔断,保证周围居民、路人安全。在施工周围搭设一圈绕施工场地四周的标准围栏,按照建设部关于开展建筑施工安全质量标准化工作的指导意见、市建筑工程安全文明施工设施标准化图例、等有关规定发包人制定以下打围范围及标准。基础设施建设项目打围范围包括:围墙、大门、五牌一图。1)基础设施建设项目施工工地周边应设置围挡,用符合安全和环保的轻型装配式平板(加边框)彩钢板搭设,高度不低于1.8m,基础按有关规定要求设计施工。2)围墙墙体上端和下端路缘石处应设置黑黄相间的油漆警示标记,有条件的应在围墙墙角沿线进行绿化,绿化效果应与周围环境协调。3)围墙支撑脚手架材采用钢管(48X3.5mm)搭设,脚手架应根据打围场地基础面和大小设计搭设,务必做到“坚固、整洁、美观”。4)大门施工现场主要出入口应设置防锈封闭大门,可为对开或者折叠两式。5)五牌一图建设工地必须配备工程概况、文明施工、消防保卫、安全生产、管理人员名单及监督电话共五牌和施工现场平面布置图,应设置在施工现场大门外明显位置。3、弃土场布置根据设计图纸说明如下:暂时不定弃土场的位置,按上路距离7km考虑,待施工时与所在乡镇政府协商确定。弃土场顶面一般设置4%纵坡与2%横坡,四周设有排水沟,弃土场堆放边坡坡比不应大于1:1,弃土压实度不小于80%。弃方应集中到指定的弃土场堆放。弃土场设置不得影响路基安全且不得诱发地质病害。弃土堆堆码要整齐,不宜过高,并采用浆砌挡墙防护。弃土场应在不影响其稳定的情况下复耕或采用植被绿化。4、实验室为保证施工质量,工程项目所有实验项目由我单位委托具有试验资质的专业实验室进行有关项目的试验工作,且实验室派驻具有丰富经验的实验工程师驻扎现场,进行工程材料,成品及半成品的抽样、检验工作,并监督按工程质量要求进行施工。5、医疗卫生与消防设施布置(1)工地医疗D工程实施期间,为工地人员提供必要的医疗和急救服务,在传染病易发期配合当地防疫、卫生管理部门及医疗机构做好消毒预防、隔离感染人员和抢救等工作;2)聘请有行医资格的、在卫生保健与急救方面具有丰富经验的医务人员;3)配备的医疗设施(包括房间、器械、药品、急救车辆等)应取得当地医疗卫生管理部门的批准;4)针对供水、环境卫生、垃圾与污水处理以及工人健康等方面的有关问题,应遵从有关医疗卫生防疫和管理部门的意见。(2)消防按照当地消防管理部门的有关规定,配置消防器材,并设专人负责对工地人员进行防火知识教育。6、施工现场环境保护布置按照国家有关环保规定,进场后及时与所在区域环保部门联系,按要求控制各种粉尘、噪音等(1)噪音控制1)在施工中尽量减轻扰民噪声,采用低噪音的机械,一般情况晚上10点以后及午休时间尽量不施工,以保证周围居民的休息。若必须进行夜间连续施工的分项工程,应提前办理夜间施工许可证手续,同时与建设单位共同搞好周边关系,以获得周边居民的谅解。2)项目主要管理人员配置无绳电话(手机),以便相互联络。3)材料装卸采用人工传递,特别是钢管、钢模,严禁抛掷或汽车一次性翻斗下料,杜绝野蛮施工。(2)施工现场园林化D为了达到“标准化文明工地”对绿化的要求,利用有限的场地合理布置绿化地段,办公、生活区前种植蔓藤等植物,场内适当地载花种草,绿化覆盖率达到2%,使之达到施工现场园林化、景观化,营造良好的施工环境。2)施工现场修建景观化的围墙,施工人口挂“五牌一图”。

    注意事项

    本文(4、针对施工现场施工总平面布置所做出的具体措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
