欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桥梁连续箱梁预应力管道的灌浆施工.docx

    • 资源ID:245474       资源大小:16.35KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桥梁连续箱梁预应力管道的灌浆施工.docx

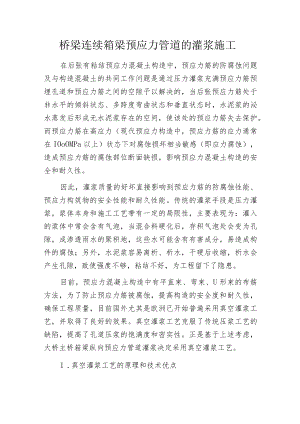

    桥梁连续箱梁预应力管道的灌浆施工在后张有粘结预应力混凝土构造中,预应力筋的防腐蚀问题及与构造混凝土的共同工作问题是通过压力灌浆充满预应力筋预埋孔道和预应力筋之间的空隙予以解决的,当后张预应力筋处于非水平的倾斜状态、多跨度弯曲状态和垂直状态时,水泥浆的泌水蒸发后形成无水泥浆存在的空间,使该处的预应力筋失去保护。而预应力筋在高应力(现代预应力构造中,预应力筋的应力通常在IOoOMPa以上)状态下对腐蚀损坏相当敏感(即应力腐蚀),造成预应力筋的腐蚀部位断面缺损,影响预应力混凝土构造的安全和耐久性。因此,灌浆质量的好坏直接影响到预应力筋的防腐蚀性能、预应力构筑物的安全性能和耐久性能。传统的灌浆手段是压力灌浆,浆体本身和施工工艺带有一定的局限性,主要表现为:灌入的浆体中常会含有气泡,当混合料硬化后,存积气泡处会变为孔隙,成渗透雨水的聚积地,这些水可能含有有害成分,易造成构件的腐蚀;另外,水泥浆容易离析、析水,干硬后收缩,析水会产生孔隙,致使强度不够,粘结不好,为工程留下了隐患。目前,预应力混凝土构造中有平直束、弯束、U形束的布筋方法,为了防止预应力筋被腐蚀,提高构造的安全度和耐久性,确保工程质量,目前国外尤其是欧洲已开始普遍采用真空灌浆工艺,并取得了良好的效果。真空灌浆工艺克服了传统压浆工艺的缺陷,提高了孔道压浆的饱满度和密实性。正是基于上述考虑,大桥主桥箱梁纵向预应力管道灌浆决定采用真空灌浆工艺。1 .真空灌浆工艺的原理和技术优点1.1 工艺原理。真空灌浆工艺的基本原理是:在压浆前在孔道的一端用真空泵对孔道开展抽真空使之产生-0.IMPa左右的真空度(真空度到达80%以上),然后用灌浆泵将优化后的特种水泥浆从孔道的另一端灌入,直至布满整条孔道,并加以之不小于0.7MPa的正压力,以提高预应力孔道灌浆的饱满度和密实度。L2技术优点。与传统的压浆工艺相比,真空灌浆工艺由于使孔道前形成负压状态这一特点2 .技术要求2.1 压浆工艺要求。2.2 水泥浆的技术要求。水泥浆的性能有流动性、凝结时间、泌水率、体积收缩率、浓度及化学成分等方面的要求。真空灌浆工艺使孔道和灌浆机之间存在着负压力差,水泥浆通过孔道的阻力较小,使低水灰比、低流动性的水泥浆可以较快、顺畅地通过孔道并充满孔道的所有孔隙,最大可能地减少泥浆收缩变形和孔隙,提高孔道灌浆的饱满度和密实性。本工程对水泥浆的技术要求以下:(1)水灰比:为满足可灌性要求,一般选用水泥浆,水灰比应在0.30.4之间。(2)浆体流动度1418S.(3)浆体泌水性(4)浆体初凝时间:6小时。(5)浆体强度:7天龄期强度240MPa,28天龄期强度50MPa.(6)浆体对钢较线无腐蚀作用。3 .施工工艺3.1张拉施工完成之后,采用切割机切除外露的钢较线(注意钢较线的外露量W30mm)开展封锚,并用清水冲洗孔道,高压风吹干净。必须严格控制用水量,否则多加的水全部泌出,易造成管道顶端有空隙。

    注意事项

    本文(桥梁连续箱梁预应力管道的灌浆施工.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
