欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    浆喷桩施工作业标准.docx

    • 资源ID:247939       资源大小:39.07KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    浆喷桩施工作业标准.docx

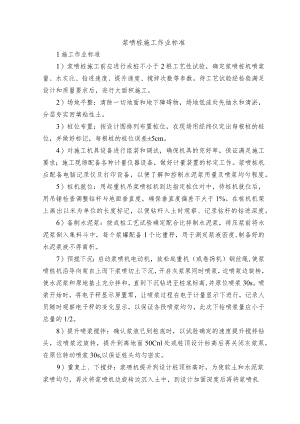

    浆喷桩施工作业标准1施工作业标准1)浆喷桩施工前应进行成桩不小于2根工艺性试验,确定浆喷桩机喷浆量、水灰比、钻进速度、提升速度、搅拌次数等参数。待工艺试验经检验满足设计和质量要求后,进行大面积施工。2)场地平整:清除一切地面和地下障碍物,场地低洼处先抽水和清淤,分层夯实回填粘性土。3)桩位布置:按设计图排列布置桩位,在现场用经纬仪定出每根桩的桩位,并做好标记,每根桩的桩位误差±5cm。4)对施工机具设备进行组装和调试,确保机具的完好率,保证满足施工要求;施工现场配备各种计量仪器设备,做好计量装置的标定工作。浆喷桩机应配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度。5)桩机就位:用起重机吊浆喷桩机到达指定桩位对中,待桩机就位后,用吊锤检查调整钻杆与地面垂直度,确保垂直度偏差不大于1%。在桩机机架上画出以米为单位的长度标记,以便钻杆入土时观察、记录钻杆的钻进深度。6)备制水泥浆:按成桩工艺试验确定配合比拌制水泥浆,待压浆前将水泥浆倒入集料斗中,每个浆罐配备1个比重秤,用于测定浆液密度,制备好的水泥浆液不得离析。7)预搅下沉:启动浆喷机电动机,放松起重机(或卷扬机)钢丝绳,使浆喷桩机沿导向架自上而下浆喷切土下沉,开启灰浆泵同时喷浆,边喷浆边旋转,使水泥浆和原地基土充分拌和,直到下沉钻进至桩底标高,并原位喷浆30s。喷浆开始时,将电子秤显示屏置零,让喷浆过程在电子计量显示下进行,记录人员随时观察电子秤的变化显示,以保证各段喷浆均匀,此次下钻喷浆量应小于总量的1/2。8)提升喷浆搅拌:确认浆液已到桩底时,以试验确定的速度提升搅拌钻头,边喷浆边旋转,提升到离地面50Cnl处或桩顶设计标高后再关闭灰浆泵,在原位转动喷浆30s,以保证桩头均匀密实。9)重复上、下搅拌:浆喷机提升到设计桩顶标高时,为使软土和水泥浆浆喷均匀,再次将浆喷机边旋转边沉入土中,到设计加固深度后再将浆喷机提升出地面,此时集料斗中的水泥浆应正好排空。10)将搅拌钻头提出地面,停止主电机、空压机,打印电脑票,填写施工记录,桩机移位进行下一根桩施工。施工工艺流程如下图所示:2质量控制要点工班在作业时,按照下列标准进行质量控制1)浆喷桩的质量控制应贯穿在施工的全过程,施工中必须随时检查施工记录和计量记录。重点检查水泥用量、桩长、钻头提升速度、复搅次数和浆喷深度、停浆处理方法等。2)正式开工前应做试验桩,确定合理的施工参数和浆液配比。3)严格控制浆喷桩钻头下沉和提升速度、供浆与停浆时间,控制下钻深度、喷浆高程及停浆面。4)浆喷桩机必须配备电脑记录仪及打印设备,以便了解和控制水泥浆用量及喷浆均匀程度,泵送浆液必须连续,一旦因故停浆,要立即通知操机工,严防断桩。5)为保证搅拌桩桩位的准确度和垂直度,需使用定位卡,并注意起吊设备的平整度和导向架对地面的垂直度。

    注意事项

    本文(浆喷桩施工作业标准.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
