欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    现浇钢筋混凝土水池与管渠通用安全技术交底内容.docx

    • 资源ID:261684       资源大小:16.32KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    现浇钢筋混凝土水池与管渠通用安全技术交底内容.docx

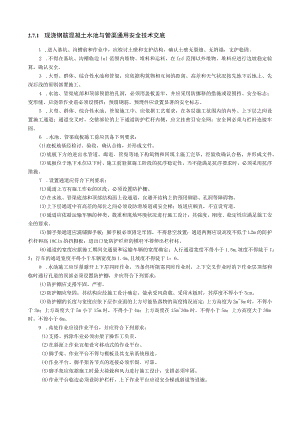

    2.7.1 现浇钢筋混凝土水池与管渠通用安全技术交底1 .进入基坑、沟槽前和作业中,应检讨土壁和支护结构,确认土壁无裂缝、无坍塌,支护稳固。2 .不得在基坑、沟槽临边Inl范围内堆物、堆料和运料,在InI范围以外堆物、堆料应进行边坡稳定验算,确认安全。3 .大型、群体、综合性水池和管渠,应依据构筑物相互间的距离、高差和天气状况按先地下后地上、先深后浅的原则部署施工。4 .水池、管渠底部和顶部预留的孔洞,必须用盖板盖牢,并应采用防挪移的措施或设围挡、安全标志;变形缝、后浇带作业前必须设围挡;预留钢筋、预埋件应设置显著的安全标志。5 .大型、群体、综合性水池、管渠施工中,应依据工艺要求,在各层施工范围内的内外、上下层之间设置施工通道;通道交叉时,交错部位的上下通道防护栏杆内侧,应立挂密目安全网:安全网必须与栏杆连接牢固。6 .水池、管渠底板施工前应具备下列要求:(1)底板地基经检讨、验收,确认合格,并形成文件。(2)底板下方的进出水管道、廊道、管渠等地下构筑物和回填土施工完毕,经验收确认合格,并形成文件。(3)底板位于地下水位以下时,施工前验算施工阶段的抗浮稳定性,当不能满足抗浮要求时,必须采用抗浮措施。7 .设置通道应符合下列要求:(1)通道上方有施工作业的区段,必须设置防护棚。(2)在水池、管渠底部和顶部结构面上设通道,宜避开结构上的预用钢筋、孔洞等障碍物。(3)上下层通道中有高差的部位之间必须设防滑坡道或安全梯;坡道应顺直,不宜设弯道。(4)通道应依据运输车辆的种类、载重和现场环境状况进行施工设计,其强度、刚度、稳定性应满足施工安全的要求。(5)脚手架通道应满铺脚手板;脚手板必须固定牢固,不得悬空放置;通道两侧应设高度不低于L2m的防护栏杆和高18Cln的挡脚板;进出口处防护栏杆的横杆不得伸出栏杆柱。(6)通道的宽度应据施工期间交通量和运输车辆的宽度确定;人行通道宽度不得小于1.5m,坡度不得陡于1:3;行车的通道宽度不得小于车辆宽度加1.4m,且坡度不得陡于1:6。8 .水池施工应尽量避开上下层同时作业,当条件所限需同时作业时,上下交叉作业时的下作业层顶部和临时通行孔道的顶部必须设置防护棚,并应符合下列要求:(1)防护棚应支搭牢固、严密。(2)防护棚应坚固,其结构应经施工设计确定,能承受风荷载。采用木板时,其厚度不得小于5cm。(3)防护棚的长度与宽度应依下层作业面的上方可能坠落物的高度情况而定:上方高度为2m5m时,不得小于3m;上方高度大于5m小于15m时,不得小于4m;上方高度在15m30m时,不得小于5m;上方高度大于30m时,不得小于6m。9 .高处作业应设作业平台,并应符合下列要求:(1)支搭、拆除作业必须由架子操作工负责。(2)在斜面上作业宜架设可移动式的作业平台。(3)脚手架、作业平台不得与模板及其支承系统相连。(4)作业平台、脚手架各节点的连接必须牢固、可靠。(5)脚手架应依据施工时最大荷载和风力进行施工设计,支搭必须牢固。(6)作业平台临边必须设防护栏杆,上下作业平台应设安全梯或斜道等设施。(7)作业平台宽度应满足施工安全要求。在平台范围内应铺满、铺稳脚手板。(8)脚手架和作业平台使用前应进行检讨、验收,确认合格,并形成文件;使用中应设专人随时检讨,发现变形、位移应及时采用安全措施并确认安全。

    注意事项

    本文(现浇钢筋混凝土水池与管渠通用安全技术交底内容.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
