欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    绿化工程施工方案.docx

    • 资源ID:348900       资源大小:18.84KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

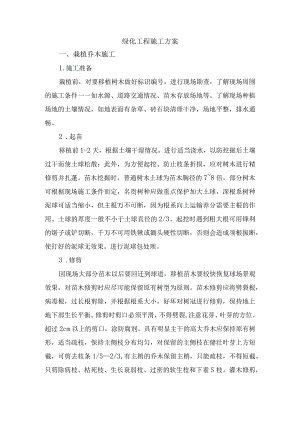

    绿化工程施工方案.docx

    绿化工程施工方案一、栽植乔木施工1.施工准备栽植前,对要移植树木做好标识编号,进行现场勘查,了解现场周围的施工条件一一如水源、道路交通情况、苗木存放场地等。了解现场种植场地的土壤情况,如地表面有杂草、砖石块清理干净,场地平整,排水通畅。2 .起苗移植前1-2天,根据土壤干湿情况,进行适当浇水,以防挖掘后土壤过干而使土球松散;此外,为方便起挖、防止枝条折损,应对树木进行精修剪并扎蓬。苗木挖掘时,普通树木土球为苗木胸径的78倍,部分树木可根据现场施工条件而定,名贵树种应做重点保护加大土球,深根系树种泥球可适当缩小,但主根万不可断,因为根系向上运输养分需要主根的作用。土球的厚度一般不小于土球直径的2/3。起挖时遇到粗大根可用锋利的锯子或铲切断,千万不可用铁锹或锄头硬性切断,否则会造成须根振断,使打好的泥球无效果。进行泥球包处理。3 .修剪因现场大部分苗木以后要回迁到球道,移植苗木要较快恢复球场景观效果,对苗木修剪时应尽可能保留原有树型为原则。苗木修剪应将劈裂根,病毒根,过长根剪除,并根据根系大小,好坏对树冠进行修剪,保持地上地下部生长平衡。修剪时剪口必须平滑,不得劈裂,注意花芽、叶芽的方位。超过2cm以上的剪口,涂防腐剂。具有明显主干的高大乔木应保持原有树形,适当疏枝,保持主侧枝分布均匀,对保留的主侧枝在健壮叶芽上方短截,可剪去枝条1/52/3,有主梢的乔木保留主梢,只能疏枝,不得短截。只剪除病枝、枯死枝、生长衰弱枝、过密的软生枝和下垂S枝。灌木修剪,丛生灌木预留枝条大于30cm,高干型灌木适当疏枝,根部修剪在种植前进行,截口应涂防腐剂。修剪后的枝叶应及时清理,装车运出现场。4 .装运、卸苗苗木装、运、卸苗木的各环节要求轻拿、轻放、保证根系和土球完好,吊装要求轻吊轻落,严禁摔伤。苗木按顺序码放整齐,根部朝前,装车时对树干接触车厢的地方做柔软铺垫,避免损伤树皮,苗木捆牢,树冠用绳拢好。土球放稳固定好,不在车内滚动。园区运输道路较狭窄应小心行驶。车辆行驶污染的道路应及时清理干净。卸车时顺序进行,按品种规格码放整齐,及时种植,缩短根部暴露时间。使用机械卸苗时,吊带栓牢固,平稳落地。5.苗木种植挖掘种植穴、槽的位置应根据苗木的冠径大小保持适当距离。种植穴、槽的大小,根据苗木根系、树木直径视情况而定,但种植不易过深。踏实穴底松土,土球放稳,树干直立,拆除并取出不易腐烂包装物,向种植穴内填土至合适的高度并踏实。种植的树木应保持直立,不得倾斜,加支撑立柱。树木种植根系必须舒展,填土分层踏实。苗木支撑固定,种植乔木设支撑物固定,支撑物应牢固,绳索柔软不得磨损树干。种植后在略大于种植穴直径的周围,筑成高度为15Cnl-20cm的灌水围堰,要求堰不漏水。新植苗木及时要浇第一遍透水,根据天气情况浇第二、三遍水,浇水渗下后,及时用围堰土封住树穴。再筑堰时,,不得损伤根系。浇水时防止水流过急冲刷裸露根系或冲毁围堰,造成漏水,浇水后出现土壤沉陷,致树木倾斜时,及时扶正、培土。6苗木的养护管理已经种植的大树,必须加强管理,并采取一些保证成活的技术措施加以养护,才能最后移植成功。刚栽上的大树特别容易歪倒,要用结实的竹杆搭在树干上,把树木牢固的支撑起来,确保大树不会歪斜。在养护期间,要注意平时的浇水,发现土壤水分不足,就要即使浇灌。在夏天,要多对地面和树冠喷洒清水,增加环境湿度,降低蒸腾作用。二、撒播草种施工1、施工程序修整一松土除杂一种植覆盖一施肥养护2、施工方法(1)修整:修整回填完工后,应进行人工修整,以达到设计。(2)松土除杂:修整好后,用人工对坡面土层进行松土,并铺筑耕植土,松土厚度不大于30cmo在松土过程中还应将土层中的杂草物清除干净,并将大块土击碎。(3)撒播覆盖1)草种选择:各草选用生产快,耐旱、耐高温、耐水淹、耐贫瘠、耐酸性、耐碱性,能安全越冬的草种。同时要求草坪根系发达、强劲、密集交叉、覆盖性好。具体草种应按照设计或监理工程师的指示进行购买。2)播种方法:采用撒播草籽。采用撒播法时,撒播前将草种按一定的比例混合均匀,撒种前,沿坝坡横向整排撒播推进。3)草种覆盖,每撒播段完工后,极请监理工程师同意后,及时用半园把覆盖坡面表上,再用人工拍压,以使草种稳定,不流失。(4)施肥种草完成后,在规定的时间内应进行施肥和养护,以保证当年出苗和成活率在80%以上。3.草的质量要求(1)播种草全覆盖率达到90%。(2)密铺草无枯死,生长正常,覆盖率达到95%。(3)保证存活率达到95虬4、播后管理:根据土壤肥力、湿度、天气情况,酌情追施化肥并洒水养护,太阳大的时候,要在下午16点以后,才能进行洒水养护,促使早日成坪。6、养护:种子前期养护一般为45天,发芽期为15天。前期养护时间为每天养护两次,早晚各一次,早晨养护时间应在10点以前完成,晚上养护应在16点以后开始,避免在强烈的阳光下进行喷水养护,以免造成生理性缺水和诱发病虫害。在高温干旱季节,种子幼芽及幼苗由于地面高温容易被灼伤,每天应增加1-2次养护。中期以自然雨水养护为主,每月喷水两次,并追施肥,促苗转青。在整个养护期中,须注意病虫害的防治。三、养护管理加强栽培管理,增植树木抗寒能力。在生长期适时适量施肥、灌水,促进树木健壮生长,使树体内积累较多的营养物质与糖分,可以增强树体的抗寒能力。但秋季必须尽早停止施肥,以免徒长,枝梢来不及木质化,反受冻害。支撑树干:刚栽上的大树特别容易歪倒,要用结实的木杆搭在树干上构成三角架,把树木牢固地支撑起来,确保大树不会歪斜。草绳绕树干:入冬前用稻草或草绳将不耐寒树木的主干包起来,包裹高度L5米或包至分枝处。用石灰水加盐或石硫合剂对主干涂白,可反射阳光,减少树干对太阳国辐射热的吸收,降低树体昼夜温差,避免树干冻裂。还可杀死在树皮内越冬的害虫。涂白要均匀,不可漏涂,一条干道上的树木或成群成片树木,涂白高度要一致。搭设遮阴(防寒)棚:对新引进树种的乔木,在主风侧可搭塑料防寒棚,或用秫秸设防风障防阴(寒)棚。管护要求:制止非法破坏围栏、侵占巩固地和放牧行为,进行防火巡查,制止违章用火;及时发现和报告草原有害生物的危害情况;禁止采集项目区内的植物;安排专职人员在巩固区范围内广泛宣传防沙治沙的重大意义和有关的法律法规。

    注意事项

    本文(绿化工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
