欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    缆线型管廊工程施工方法.docx

    • 资源ID:349047       资源大小:19.36KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

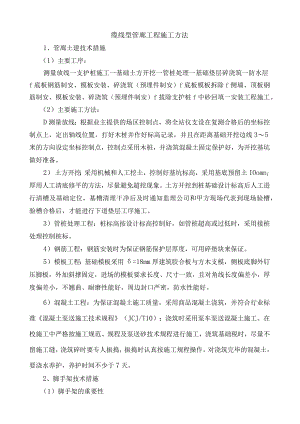

    缆线型管廊工程施工方法.docx

    缆线型管廊工程施工方法1、管廊土建技术措施(1)主要工序:测量放线一支护桩施工一基础土方开挖一管桩处理一基础垫层碎浇筑一防水层f底板钢筋制安、模板安装、碎浇筑(预埋件制安)f底板模板拆除f侧墙、顶板钢筋制安、模板安装、碎浇筑(预埋件制安)f拔除支护桩f中砂回填一安装工程施工。(2)主要施工方法:D测量放线:根据业主提供的场区控制点,将全站仪支设在复测合格后的坐标控制点上,定出轴线位置,打好木桩并作好标高记录,并且在距离基础开挖边线35米的方向设定坐标控制点,控制点采用木桩,并浇筑混凝土固定保护好,为开挖基坑做好准备。2) 土方开挖:采用机械和人工挖土,控制好基坑标高,采用基底预留土IOomnI厚用人工清底修平的方法,尽量避免超挖现象。土方开挖到桩基础设计标高后人工进行清槽及基础定位,基槽清理干净后及时通知监理公司和甲方现场代表到现场验槽,验槽合格后,才能进行下道垫层工序施工。3)管桩处理工程:桩标高按设计标高控制好,如管桩超高或过低时,采用接桩处理控制桩标。4)钢筋工程:钢筋安装时为保证钢筋保护层厚度,可用碎垫块来保证。5)模板工程:基础模板采用=18mm厚建筑胶合板与方木支模,侧板底脚外钉压脚板,外加斜撑固定,进场的模板要求长度、尺寸一致,且对角线长度偏差小,厚度偏差小,不翘曲、耐磨性能好,周边封口严密,防水性能好。6)混凝土工程:为保证混凝土施工质量,采用商品混凝土浇筑,并符合行业标准混凝土泵送施工技术规程(JCJ/T10);浇筑时采用泵车泵送混凝土施工。在校施工中严格按施工规范、规程及泵送砂技术规程进行施工,浇筑基础税时,尽量不留施工缝,浇筑碎时要专人振捣,振捣时认真按施工规程操作。对浇筑完毕的混凝土,要浇水养护,养护时间不少于7天。2、脚手架技术措施(1)脚手架的重要性1)脚手架对于任何项目的建设施工都是十分重要的部分。脚手架施工人员能安全地进入到各个作业面。但是没有正确的搭建的脚手架和没有恰当使用的脚手架会造成各种灾难性事故。现场使用的脚手架都必须由有资质的人员进行设计、搭建和检验。2)现场脚手架概况现场脚手架的使用管廊碎柱、梁及钢结构脚手架,脚手架形式采用敞开式双排脚手架。3)安装方法a、在大横杆与立杆的交点处设置小横杆与大横杆卡牢。立杆下设底座或垫木。b、脚手架必须设置纵、横向扫地杆。纵向扫地杆应采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆亦采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。c、脚手架底层步距不应大于2m。d、立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心至主节点的距离不宜大于步距的l3oe、纵向水平杆宜设置在立杆内侧,其长度不宜小于3跨。3纵向水平杆的对接扣件应交错布置:两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于50Omnb各接头中心至最近主节点的距离不宜大于纵距的1/3。g、主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除,主节点处两个直角扣件的中心距不应大于15Omnb在双排脚手架中,靠墙一端的外伸长度不应大于0.4L,且不应大于500mmoh、作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距的l2oi、作业层脚手板应铺满、铺稳,离开墙面120-150mm,木脚手板应设置在三根横向水平杆上;脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取130-150mm,两块脚手板外伸长度的和不应大于300mm;作业层端部脚手板探头长度应取150mm,其板长两端均应与支承杆可靠地固定。j、双排脚手架应设剪刀撑与横向斜撑,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45-60。之间;高度在24m以下的双排脚手架,均必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置,中间各道剪刀撑之间的净距不应大于15mok、人员上下通道可采用直爬梯。直爬梯的间距一般为300mm,直爬梯外侧设置护圈,护圈立杆与爬梯的距离不宜大于700mn°队操作层的最小宽度设为1m,根据实际需要可适当加宽,内外均设置围护栏杆,高度为1.2m,挡脚板高度不应小于1800mmOn、剪刀撑应上到顶,下到底,逢角必撑,间距一般为15m。1、根据管廊钢结构各层的标高,设置脚手架的层数,并严格依据规范的要求进行,原则为在层间行走时不碰头。、移动式平台的搭设根据实际使用要求,可搭设成井字型、日字型或田字型,高度低于作业点Im左右,上下通道采用直爬梯。也可以调查市场,从市场上采购伸缩式铝合金操作平台,轻巧移动方便P、在铁路段施工,搭设脚手架要确保铁路的安全距离,搭设的钢管要在安全距离之外,杜绝事故发生。3) 22OkV架空线安全施工a、安全距离:为了保证已建架空电力线路的安全运行和保障施工人员安全,必须设置架空电力线路保护区。b、在建工程(含脚手架)的周边与外电架空线路的边线之间的最小安全操作距离。外电线路电压等级/KV小于111035-110220330-500最小安全操作距离/m4.06.08.010.015.0c、注意事项:,在建工程不得在高、低压线路下方施工,高低压线路下方,不得搭设作业棚、建造生活设施,或堆放构件、架具、材料及其它杂物等。 .在建工程(含脚手架具)的外侧边缘与外电架空线路的边线之间必须保持安全操作距离。 .施工现场的机动车道与外电架空线路交叉时,架空线路的最低点与路面的垂直距离应保持安全距离。

    注意事项

    本文(缆线型管廊工程施工方法.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
