欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    装饰工程施工方案.docx

    • 资源ID:349738       资源大小:16.75KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    装饰工程施工方案.docx

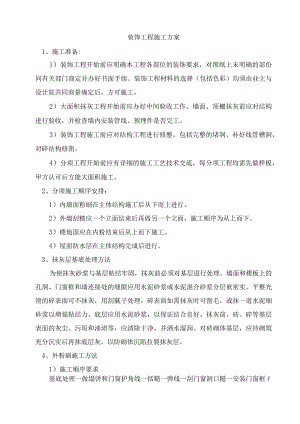

    装饰工程施工方案1、施工准备:1)装饰工程开始前应明确本工程各部位的装饰要求,对图纸上未明确的部份同有关部门商定并办好书面手续。装饰工程材料的选择(包括色彩)均须由业主与设计院共同商量确定后,方可施工。2)大面积抹灰工程开始前应办好中间验收工作。墙面、顶棚抹灰前应对结构进行验收,并检查墙内安装管线、预埋件是否完工。3)装饰工程施工前应对结构工程进行修整,包括完整的堵洞、补好线管槽洞,对碎结构修凿。4)分项工程开始前应有详细的施工工艺技术交底,每分项工程均需先做样板,甲方认可后方能大面积施工。2、分项施工顺序安排:1)内墙面粉刷在主体结构施工后从下而上进行。2)外墙刮糙应一个立面结束后再做另一个立面,施工顺序为从上而下。3)楼地面应在内粉结束后从上而下施工。4)屋面防水层在主体结构完成后进行。3、抹灰层基底处理方法为使抹灰砂浆与基层粘结牢固,抹灰前必须对基层进行处理。墙面和楼板上的孔洞、门窗框和墙连接处的缝隙应用水泥砂浆或水泥混合砂浆分层嵌密实。平整光滑的碎表面可不抹灰,用刮腻子处理,碎表面如需抹灰时可凿毛,或抹一道水泥细砂浆以增强粘结力。底层应用水泥砂浆,以保证结合良好。抹灰前,砖、碎等基层表面的灰尘、污垢和油渍等,应清除干净,并洒水湿润。对砖砌体基层,应待砌筑充分沉实后再抹底层灰,以防砌体沉陷拉裂抹灰层。4、外粉刷施工方法1)施工顺序要求基底处理一做塌饼和门窗护角线一括糙一弹线一刮门窗洞口糙一安装门窗框f拉毛面f刷涂料f拆外架子。2)基底处理:先将硅凸出部分凿除,然后按规定对脚手眼洞全部补完,用水冲洗一遍,对碎界面进行粘结处理。所有外墙碎柱、梁面在未粉刷前先刷素水泥浆一道(内掺水重3-5%107胶)。3)门窗口与立墙交接处应用水泥砂浆嵌填密实。墙面的脚手孔洞应堵塞严密,墙洞和楼板洞,凿剔墙后安装的管道必须堵严。4)外墙面必须从墙顶部用线锤吊全高的垂直度,进行出塌及冲筋,大阳角先粉护角线、门窗洞部位要与贴饼冲筋相一致,检查无误后进行抹灰工序,抹灰层应控制厚度每层8-12MM,严禁一次成型,底粉完成弹线贴成品塑料条分格,抹灰工作前一天应对作业区喷水,糙面应平整且粗毛,以保证与面层的良好粘结。5)墙面刮糙应刮平塌饼,并用木蟹打平,然后在刮糙面弹出分格线,粘结塑料分格条。6)刮糙施工完后,即可进行面层施工。面层粉平后,先打一遍木蟹,待表面收水后,可稍稍洒水,用木蟹边打磨边按垂直方向理出纹理,要求一致,和顺。7)抹灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出准线。8)外粉刷质量要求,纹理顺直,平整,颜色一致,无空壳、无开裂、角线顺直。如后施工水泥砂浆项目时先清理墙面的混合砂浆,防止脱壳。5、内粉刷施工方法1)内粉刷大面积粉刷前应先做样板间,在通过建设(监理)单位的认可后方可大面积展开。2)装饰工程(包括粉刷、门窗、楼地面、精装饰工程等)施工前,应在主体结构或基层表面的质量检验合格后进行。水电管道施工的墙面抹灰,宜先在安装前施工完成。3)抹灰工程施工由上而下,按先梁后柱、墙的施工顺序进行。抹灰前,砖砌体等基面的杂质灰尘要清除干净,并浇水湿润。还应检验复核门窗位置是否正确,与墙面连接是否牢固。4)墙面粉刷应做灰饼,然后冲筋,保证墙面的平整度和垂直要求。室内高度不低于2M,每侧宽度不小于50MM;板底粉刷前应充分浇水湿润,防止砂浆中水分被板吸收,粘结力降低,造成粉刷层空鼓、脱落。5)室内踢脚线一般要比罩面灰凸出58mm,根据高度尺寸弹出上线,把八字靠尺靠在线上用铁抹子切齐,修边清理。6)内粉刷要求:表面平整,阴阳角平直、清晰,垂直度符合要求。6、天棚抹灰方法1)天棚粉刷层施工前应用清水湿润并刷素水泥浆一道,待底有六、七成干后紧跟用混合砂浆打底粉面层,操作时抹底灰方向应与楼板接缝方向垂直,并用力抹压,用刮尺刮抹顺平,使砂浆挤入细小缝隙。后再用木蟹磨平,要求平整即可,不必光滑,但不要过于粗糙,不许有凹陷深痕。2)抹灰前应在四周墙上弹出水平线,以墙上水平线为依据,先将顶棚四周找平,顶棚表面应顺平,并压实抹光,不应有抹纹和汽泡、接搓不平现象,顶棚与墙面相交的阴角,应成一条直线。3)梁底按水平线夹直尺,底面应水平,梁侧应做塌饼,房屋长向应拉通线,并用小托线板控制垂直度。7、抹灰面刷涂料方法1)外墙抹灰面为涂料面,施工中保证每个立面和每遍都用同一批涂料,并宜一次用完,确保颜色一致。2)抹灰表面在涂料前应充分干燥洁净,不得有起皮、松散等缺陷。缝隙、小孔洞和凸凹不平处应使用具有耐火性能的腻子补平。3)涂料应选用有防水要求性能。8、室外工程施工方法1)散水施工方法(1)散水为碎散水,宽度为700mm。散水施工前,应在外墙面上画出散水上缘标高线,按横向坡度及散水宽度,向外立模板,模板顶面应为散水下缘线,模板顶面应高出室外地坪50mm。(2)碎散水的转角处及每12米长要留置变形缝,其位置应避免在落水管处,缝内填塞沥青砂浆。(3)散水施工前,请白蚁防治所喷洒防白蚁药水。

    注意事项

    本文(装饰工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
