欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    防水工程施工方法.docx

    • 资源ID:351002       资源大小:16.28KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

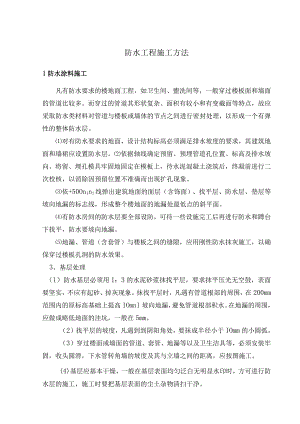

    防水工程施工方法.docx

    防水工程施工方法1防水涂料施工凡有防水要求的楼地面工程,如卫生间、盥洗间等,一般穿过楼板面和墙面的管道比较多。而穿过的管道其形状复杂、面积有较小和有变截面等特点,故应采取防水类材料对管道与楼板或墙体的节点之间进行密封处理,以形成一个有弹性的整体防水层。对有防水要求的地面,设计结构标高必须满足排水坡度的要求,其建筑地面和墙裙应设置防水层。依据轴线确定预留、预埋管道孔位置、标高及排水坡向。将留、埋孔模具牢固地固定在模板上,待水泥混凝土浇筑后,终凝前进行二次校核,以消除因预留位置不准确而出现扩孔现象。依+50Onlnl线弹出建筑地面的面层(含饰面)、找平层、防水层、垫层等坡向地漏的标志线,形成整个楼地面的地漏处最低点的斜平面。有防水房间的防水层要全部设防,可待一些设施完工后再进行防水和蹲台下找平,防水要坡向地漏。地漏、管道(含套管)与楼板之间的缝隙,应用刚性防水抹灰施工,以确保穿过楼板孔洞的防水效果。3、基层处理(1)防水基层必须用1:3的水泥砂浆抹找平层,要求抹平压光无空鼓,表面要坚实,不应有起砂、掉灰现象。抹找平层时,凡遇有管道根部的周围,在200mm范围内的原标高基础上提高IOmnl坡向地漏,避免管道根部积水。在地漏的周围,应做成略低地面的洼坑,一般在5mm。(2)找平层的坡度,凡遇到到阴阳角处,要抹成半径小于IOmm的小圆弧。(3)穿过楼面或墙面的管道、套管、地漏等以及卫生洁具等,必须安装牢固,收头圆滑,下水管转角墙的坡度及其与立墙之间的距离,应按图施工。(4)基层应基本干燥,一般在基层表面均匀泛白无明显水印时,方可进行防水层的施工,施工时要把基层表面的尘土杂物清扫干净。2防水卷材1、施工前准备工作(1)、在阴凉干燥处,将卷材打开,将卷材上的云母片和粉毡上的滑石粉清除干净;清除时应避免损伤卷材,并保持表面干燥,然后反面松松卷好,直立置于干净、通风、阴凉的地方;(2)、应准备好熬制玛蹄脂、拌合、粘结剂、运输、刷油、清扫、铺贴卷材等施工操作中各种必需的工具、用具以及安全、灭火器材;(3)、设置水平、垂直运输的工具、机械、脚手架等,并检查是否符合安全要求(4)、在洞口处或其他有碍安全生产的地方,均应设置栏杆等安全防护措施;(5)、为使檐口立面清洁美观,必要时可在檐口立面上刷上一层滑石粉浆、石灰浆,以免胶结料沾染檐口立面的装饰面层(待屋面防水层施工完后,将檐口清刷干净)。2、涂刷冷底子油涂刷冷底子油之前,检查找平层表面,要求平整、干净。如个别地方较潮,可喷灯烘烤干燥。粉笔刷冷底子油的品种要视铺贴的卷材而定,不可错用。涂刷要薄而均匀,不得有空白、麻点、气泡。也可用机械喷涂。如果基层表面过于粗糙,宜先刷一遍慢挥发性冷底子油,待其初步干燥后,再刷一遍快挥发性冷底子油。涂刷时间宜在铺油毡前l2d进行,使油层干燥而不沾染灰尘。如采取湿铺法工艺,冷底子油需在水泥砂浆找平层终凝后,能上人时立即涂刷。3、卷材铺贴的一般要求(1)、卷材防水层施工应在其他工程完工后进行,如急需解决室内防水时,应先铺贴一层卷材(多层作法),待其他工程完工后,经检查如有损坏,应进行修补完好,再铺贴上层卷材;(2)、上下两层卷材不宜相互垂直铺贴;(3)、卷材铺贴前,找平层应干燥,一般现场试验的方法,由傍晚至次日晨或在晴天的2h内,铺盖Imz卷材,如卷材内侧无结露时即认为找平层已基本干燥。4、卷材施工在检查基层符合要求后,首先根据施工时环境温度来选择粘结剂,载桶搅均。铺贴卷材前应开卷清除卷材表面隔离物,在大面积铺设前,先在水落口、天沟等易渗漏的薄弱环节处涂刷粘结剂,铺贴一层附加层。再根据基层上所弹标线,涂刷粘结剂,涂刷厚薄要均匀一致,厚度约0.8TmlIb待内含溶剂挥发一部分,表面基本干燥(一般约20min,视气温而定)才能开始铺贴卷材。铺贴时采取推滚野,用手紧压卷材向前堆压滚动,也可以前后来回滚动前进,使粘结剂压匀粘牢、在卷材铺贴后,立即用圆辐筒滚平压紧,排除基层与卷材间的空气,并消除皱折。5、卷材保护层施工卷材铺设完毕,经检查合格后,应立即进行保护层施工,及时保护卷材免受损伤。卷材保护层的施工质量,对处长卷材屋面使用年限有很大影响,必须认真做好。

    注意事项

    本文(防水工程施工方法.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
