欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    模板工程交底工程文档范本.docx

    • 资源ID:376163       资源大小:24.03KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    模板工程交底工程文档范本.docx

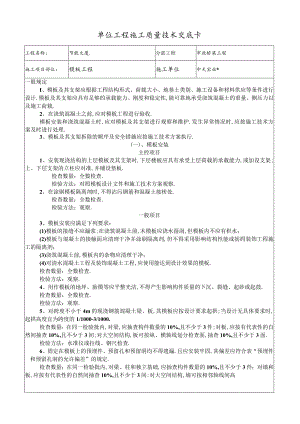

    单位工程施工质量技术交底卡工程名称:节能大厦.分部工程市政桥梁工程施工项目部位:模板工程施工单位中天宝业*一般规定I、模板及其支架应根据工程结构形式、荷载大小、地基土类别、施工设备和材料供应等条件进行设计.模板及其支架应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重量、侧压力以及施工荷载.2、在浇筑混凝土之前,应对模板工程进行验收.模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护.发生异常情况时,应按施工技术方案及时进行处理.3、模板及其支架拆除的顺序及安全措施应按施工技术方案执行.(一)、模板安装主控项目1、安装现浇结构的上层模板及其支架时,下层楼板应具有承受上层荷载的承载能力,或加设支架;上、下层支架的立柱应对准,并铺设垫板.检查数量:全数检查.检验方法:对照模板设计文件和施工技术方案观察.2、在涂刷模板隔离剂时,不得沾污钢筋和混凝土接槎处.检查数量:全数检查.检验方法:观察.一般项目3、模板安装应满足下列要求:(1)模板的接缝不应漏浆;在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水;(2)模板与混凝土的接触面应清理干净并涂刷隔离剂,但不得采用影响结构性能或妨碍装饰工程施工的隔离剂;(3)浇筑混凝土前,模板内的杂物应清理干净;(4)对清水混凝土工程及装饰混凝土工程,应使用能达到设计效果的模板.检查数量:全数检查.检验方法:观察.4、用作模板的地坪、胎模等应平整光洁,不得产生影响构件质量的下沉、裂缝、起砂或起鼓.检查数量:全数检查.检验方法:观察.5、对跨度不小于4m的现浇钢筋混凝土梁、板,其模板应按设计要求起拱;当设计无具体要求时,起拱高度宜为跨度的1/1000-3/1000.检查数量:在同一检验批内,对梁,应抽查构件数量的10%,且不少于3件;对板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,板可按纵、横轴线划分检查面,抽查10%,且不少于3面.检验方法:水准仪或拉线、钢尺检查.6、固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且应安装牢固,其偏差应符合表“预埋件和预留孔洞的允许偏差”的规定.检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且不少于3面.检验方法:钢尺检查.7、现浇结构模板安装的偏差应符合表“现浇结构模板安装的允许偏差及检验方法”的规定.检查数量:在同一检验批内,对梁、柱和独立基础,应抽查构件数量的10%,且不少于3件;对墙和板,应按有代表性的自然间抽查10%,且不少于3间;对大空间结构,墙可按相邻轴线间高度5m左右划分检查面,板可按纵、横轴线划分检查面,抽查10%,且不少于3面.预埋件和预留孔洞的允许偏差项目允许偏差(mm)预埋钢板中心位置3预埋管、预留孔中心线位置3插筋中心线位置5外露长度+10,0预埋螺栓中心线位置2外露长度+10,0预留洞中心线位置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向量测,并取其中的较大值.现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检查方法轴线位置5钢尺检查底模上表面标高±5水准仪或拉线、钢尺检查截面内部尺寸基础±10钢尺检查柱、墙、梁+4,-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检查大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值.8、预制构件模板安装的偏差应符合表“预制构件模板安装的允许偏差及检验方法”的规定.检查数量:首次使用及大修后的模板应全数检查;使用中的模板应定期检查,并根据使用情况不定期抽查.预制构件模板安装的允许偏差及检验方法项目允许偏差(mm)检查方法长度板、梁±5钢尺量两角边,取其中较大值薄腹梁、桁架±10柱0,-10墙板0,-5宽度板、墙板0,-5钢尺量一端及中部,取其中较大值梁、薄腹梁、桁架、柱+2,-5高(厚渡板+2,-3钢尺量一端及中部,取其中较大值墙板0,-5梁、薄腹梁、桁架、柱+2,-5侧向弯曲梁、板、柱1/1000且15拉线、钢尺量取大弯曲处墙板、薄腹梁、桁架1/1500fi15预制构件模板安装的允许偏差及检验方法续表项目允许偏差(mm)检查方法板的表面平整度32m靠尺和塞尺检查相邻两板表面高低差1钢尺检查对角线差板7钢尺量两个对角线墙板5翘曲板、墙板1/1500调平尺在两端量测设计起拱薄腹梁、桁架、梁±3拉线、钢尺量跨中注:1为构件长度(mm).(二)模板拆除主控项目1、底模及其支架拆除时的混凝土强度应符合设计要求;当设计无具体要求时,混凝土强度应符合表“底模拆除时的混凝土强度要求”的规定.检查数量:全数检查.检验方法:检查同条件养护试件强度试验报告.底模拆除时的混凝土强度要求构件类型构件跨度(m)达到设计的混凝土立方体抗压强度标准值的百分率()板2250>2,8275>82100梁、拱、壳8275>82100悬臂构件-21002、对后张法预应力混凝土结构构件,侧模宜在预应力张拉前拆除;底模支架的拆除应按施工技术方案执行,当无具体要求时,不应在结构构件建立预应力前拆除.检查数量:全数检查.检验方法:观察.3、后浇带模板的拆除和支顶应按施工技术方案执行.检查数量:全数检查.检验方法:观察.一般项目4、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤.检查数量:全数检查.检验方法:观察.5、模板拆除时,不应对楼层形成冲击荷载.拆除的模板和支架宜分散堆放并及时清运.检查数量:全数检查.检验方法:观察.承接人:(签名)年月日交底单位或部位:交底人:(签名)年月日

    注意事项

    本文(模板工程交底工程文档范本.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
