复件体育中心外脚手架计算书范文.docx

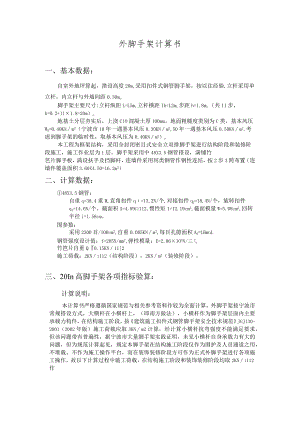

外脚手架计算书一、基本数据:自室外地坪算起,搭设高度20m,采用扣件式钢管脚手架,按以往经验,立杆采用单立杆,内立杆与外墙间距0.30mo脚手架主要尺寸:立杆纵距L=L5m,立杆横距Ib=L2m,步距h=1.8m,(共11步,h=0.2+ll×1.8=20m)o地基土分层夯实后,上浇ClO混凝土厚100mm。地面粗糙度类别为C类,基本风压W0=0.40KNm2(宁波市10年一遇基本风压0.30KNm2,50年一遇基本风压0.50KNm2,考虑到脚手架的临时性,取基本风压为0.40KNm2)o本工程为框架结构,采用全封闭密目式安全立双排脚手架进行结构阶段和装修阶段施工,施工作业层为1层,脚手架采用中48X3.5钢管搭设,满铺竹芭片脚手板,满设扶手及挡脚杆,连墙件采用同类钢管作钢性连结,按2步3跨布置(连墙件覆盖面积3.60X4.50=16.2m2)二、计算数据:48X3.5钢管:自重q=38.4重M,直角扣件q=13.2N/个,对接扣件q2=18.4N/个,旋转扣件q3=14.6N/个。截面积A=4.89ci112,惯性矩1=12.19cm4,截面模量W=5.08cm3,回转半径i=l.58cm。围参数:采用2300目/100cm2,自重0.005KNm2,每目孔隙面积A0=LBmnL钢管强度设计值:f=205N/mm2,弹性模量;E=2.06×IO5N/三2o竹笆片自重Q0.15KN112施工荷载:2KNi112(结构阶段),2KNm2(装修阶段)。三、20In高脚手架各项指标验算:计算说明:本计算书严格遵循国家规范与相关参考资料作较为全面计算,外脚手架按宁波市常规搭设方式,大横杆在小横杆上,(即南方做法),小横杆作为脚手架层面内主要承载力构件,在结构施工阶段,按建筑施工扣件式钢管脚手架安全技术规范JGJ130-2001(2002年版)施工荷载应取3KNm2计算,经计算小横杆抗弯强度不能满足要求,但该问题带有普遍性,据宁波市大量脚手架实践证明,未见小横杆自身承载力有大的问题,但为规范计算起见,规定本脚手架在结构施工阶段仅作为围护及人员通道之用,不堆载、不作为施工操作平台,而在装饰装修阶段方可作为正式外脚手架进行各项施工操作,故以下计算过程中施工荷载,在结构施工阶段和装饰装修阶段均取2KNi112作为计算依据。1 .纵向水平杆抗弯强度及变形计算(按三跨连续梁计算):设4根纵向水平杆,间距1200/3=400mm(钢管自重忽略不计)。1)抗弯强度验算:竹芭片自重标准值:qlk=0.15×0.4=0.06KNm竹芭片自重设计值:q1=l.2Xqlk=L2X0.06=0.072KN/m施工荷载标准值:q2k=2×0.4=0.8KN/m施工荷载设计值:q2=1.4×q2k=1.4×0.8=1.12KN/mMmaX=0.IqiL、O.117口2。(按最不利组合考虑)=0.l×0.072×l.52+0.117X1.12×1.52=0.311KN.mO=NfmaxW=(0.311×IO6)/(5.08×103)=61.2N/mm2<205N/mm2=f满足要求。2)挠度验算:V=IaVlOOEIX(0.677qlk+0.99q2k)=15007(100X2.06×IO5×12.19×10,)X(0.677X0.06+0.99X0.8)=1.68mm<10mm=la150及IOmm满足要求。2 .横向水平杆抗弯强度及变形计算(钢管自重忽略不计):Ib=L20m,s=0.4m,a.i=0.3m.由纵向水平杆传给横向水平杆集中力标准值:FK=LlqlkL+12q2kla=1.l×0.06×l.5+1.2×0.8×l.5=0.099+1.44=1.539KN由纵向水平杆传给横向水平杆集中力设计值:F=l.lqla+l.2q2la=1.l×0.072×1.5÷1.2×l.12X1.5=0.119+2.016=2.135KN1)抗弯强度验算:考虑最不利组合,求MmaX时不计悬挑荷载,有:Mmax=Flb3=2.135X1.20/3=0.854KN.mMmaxW=(0.854×IO6)/(5.08×IO3)=168N/mm2<205N/mm2=f满足要求。2)挠度验算:同样考虑最不利组合,求VnIaX时不计悬挑荷载,有:查建筑结构静力计算手册(146页)Vmax=(5n)-4n2-l)384n¾I×Flb3(n=3)=0.03549/ElXFKIb3=0.03549/06×10X12.19×10,)X1.539×103×1202*=3.76mm<8mm=lb150及10mm。3 .扣件抗滑承载力计算:图(二)中B支座反力RB即为主扣件受力值:B支座反力RB=RBI+Rb2+Rb3外伸端集中力设计值W:F'=LlqJla+1.2q2,la=1.l×1.2×0.15×0.15×1.5+1.2×1.4×2×0.15×1.5=0.801KNRu=F=2.135KNR,=F=2.135KNR113=Fz(l+a1lb)=0.801×(l÷0.3/1.2)=1.001KNRb-Rn÷Rj2÷Rn3=2.135+2.135+1.001=5.271KNRb=5.271KN<8KN=Rc单扣件抗滑可以满足要求。注:考虑到扣件质量可能存在局部缺陷,扣件抗滑承载力设计值乘以折算系数0.8后采用,贝J:Rb=5.271KN<0.8Rc=0.8X8=6.4KN=Rc单扣件抗滑仍能满足要求。现将4根纵向水平杆中的里、外边缘二根直接用扣件固定在立杆之上,则RBl显然为0,从而:Rb=RlH+Ru2+Rj3=0+2.135+1.001=3.136KNRb=3.136KN<6.4KN=Rc采用单扣件抗滑仍满足要求,且有很大富余,更为安全,本工程外脚手架搭设即采用此种方法。4 .立杆的稳定性计算(采用单立杆):1)验算长细比:=Khi(取K=D,按Ib=L30m查规范,=1.55=l×l.55×180l.58=177<210=入满足要求。2)求稳定折减系数:此时应取K=I.155入=KHhi=L155X1.55X180/1.58=204查规范,=0.1743)计算风荷载设计值对底部立杆段产生的弯矩Mw:作用于立杆底部风荷载标准值:w=0.7zsW0大城市市区,地面粗糙度为C类,查建筑结构荷载规范,U2=0.74,查建筑施工扣件式钢管脚手架构造与计算刘群主编(计算依据7),得密目式安全立挡风系数0=0.841。查规范,得敞开式脚手架挡风系数2=0.089从而密目式安全立全封闭综合挡风系数:=1+2-12l.2=0.841÷0.089-0.841X0.089/1.2=0.868按全封闭脚手架、背靠建筑物状况为框架,有:风荷载体型系数s=L3=1.3X0.868=Ll28W=O.7zWSWo=0.7×0.74×1.128×0.4=0.234KNm2风荷载设计值对立杆段产生的弯矩:M=0.85×L4×wkLh210=0.85×1.4×0.234×1.5×1.8710=0.135KN.m4)脚手架各项荷载计算:本脚手架高度21.8m<25m,可不考虑架高安全系数,计算高度不必调整,取计算高度Hs=21.8m脚手架自重标准产生的轴向力:Ngik=Hs-g=21.8X0.1248=2.721KN(查规范g=0.1248KNm)构配件自重标准值产生的轴向力:满铺脚手板(n=12步):Na=0.5×(lb÷a1)laQpn(竹笆片自重Q0.15/d)=0.5×(1.2+0.3)×1.5×0.15×12=2.025KN栏杆及挡脚杆(每步中48X3.5钢管2根+扣件):Nb=(q×21a+2ql)×n÷21a×n6.5×q2=(38.4×103X2×1.5+2×13.2×103)X12+2×1.5×126.5X18.4X103=1.801KN(钢管自重qKNm,直角扣件重对接扣件重q?)安全:Nc=0.005Xlahs=0.005X1.5X21.8=0.164KN(安全自重0.005KNm2)Ng2k=Na+Nb+Nc=2.025+1.801+0.164=3.990KN施工荷载标准值产生的轴向力总和(1层作业层):N0K=O.5×(lb+a)laQ=0.5×(1.20+0.3)X1.5X2=2.25KN5)立杆段轴向力设计值N:组合风荷载时:N=1.2×(NGlK+Ng2k)+0.85×l.4Nqk=1.2×(2.721+3.990)+0.85X1.4X2.25=10.73KN不组合风荷载时:N=l.2×(NGlK+Ng2k)+1.4Nqk=1.2×(2.721+3.990)+1.4×2.25=11.20KN6)稳定性验算:组合风荷载时:NA+MW=10.73X107(0.174×489)+0.135×1065.08XlO3=153Nmm2<205Nmm2=f满足要求。不组合风荷载时:NA=ll.20X107(0.174X489)=132Nmm2<205Nmm2=f满足要求。结论:采用单立杆时,组合风荷载或不组合风荷载脚手架稳定性均能满足使用要求。5 .连墙件验算:此时应验算脚手架最高处(21.8m)连墙件。1)求查资料4得风压高度变化系数Uz=0.869经以上计算取风荷载体型系数Us=L128脚手架顶端风荷载标准值:w=0.7zsW0=0.7×0.869X1.128X0.4=0.274KN/M22)求连墙件轴向力设计值Nc:单个连墙件抗风面积:Aw=2h×31a=2×1.8×3×1.5=16.2M2连墙件约束平面外变形所产生的轴向力:No=5KN(双排脚手架时)连墙件轴向力设计值:Ni=Ncw+N0=L4×wAw+N0=1.4X0.274X16.2+5=11.21KN3)扣件连结抗滑移验算:采用双扣件Rc=2XRc=2X0.8X8=12.8KNN1=IL21KN<12.8KN=Rj采用双扣件可以满足使用要求(连墙件钢管加长后与脚手架内立杆扣接,另一端与主体予埋钢管扣接处正常扣接外,再内外各增加一个抗滑扣件)。4)连墙件稳定承载力验算:设连墙件长度L尸300+1200=150Omm(脚手架内立杆与墙面间距+lb),长细比=l1i=150l.58=95<=150(查计算依据4)由规范(计算依据1)得=0.626稳定计算:NyA=11.21×107(0.626X489)=36.6Nmm2<205Nmm2=f可见连墙件稳定承载能力足够。6、立杆地基承载力验算:以立杆底脚最大受力12.20KN(取自不组合风荷载时)作为计算依据。P<fkc.fgkkt.现脚手架底脚处地坪已作硬化处理,可取kc=1.0,地基土承载力标准值fjtk¾80KNm2o立杆底脚处设厚4050,宽300通长木垫板,每个立杆底脚处垫板有效面积按A=O.5X0.3=0.150m2oP=N/A=11.20/0.150=74.7KNm2<80KNm2=l.0×80KNm2=kc.fgk安全生产十项注意事项:一、
