欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    轻钢龙骨隔墙施工技术交底(示范文本).docx

    • 资源ID:443976       资源大小:60.99KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    轻钢龙骨隔墙施工技术交底(示范文本).docx

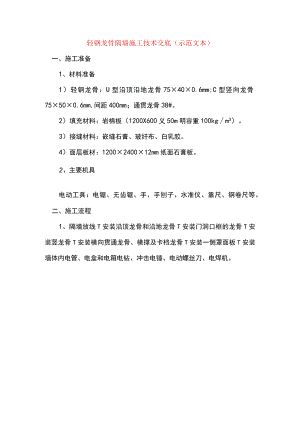

    轻钢龙骨隔墙施工技术交底(示范文本)一、施工准备1、材料准备1)轻钢龙骨:U型沿顶沿地龙骨75×40×0.6mm;C型竖向龙骨75×50×0.6mm,间距400mm;通贯龙骨38#。2)填充材料:岩棉板(1200X600义50m明容重100kgm3)。3)接缝材料:嵌缝石膏、玻纤布、白乳胶。4)面层板材:1200×2400×12mm纸面石膏板。2、主要机具电动工具:电锯、无齿锯、手、手刨子、水准仪、靠尺、钢卷尺等。二、施工流程1、隔墙放线T安装沿顶龙骨和沿地龙骨T安装门洞口框的龙骨T安装竖龙骨T安装横向贯通龙骨、横撑及卡档龙骨T安装一侧罩面板T安装墙体内电管、电盒和电箱电钻、冲击电锤、电动螺丝刀、电焊机。双层12MM石膏板 竖向龙骨400贯通龙骨(防火岩棉填充)同时起到隔声作用岩棉容重IOokg/m3)就火极限木小手LOh12MM厚双层纸面石膏板0*5Of 膨胀螺 - z钻尾螺丝沿地龙骨轻钢龙骨隔墙大样图2、手动工具:射钉枪、拉钾抢、手锯等T安装墙体填充材料T安装另一侧罩面板T接缝处理T面层施工3、隔墙放线:根据设计施工图,在地面上放出隔墙位置线、门窗洞口边框线,并放好顶龙骨位置边线。安装沿顶龙骨和沿地龙骨:按已放好的隔墙位置线,安装顶龙骨和地龙骨,长向的拼接应保持平直。龙骨端部应固定牢固,固定点距端部应不大于150mm,固定点间距应不大于800mm。4、安装门洞口框龙骨:放线后按设计要求,先将隔墙的门洞口框龙骨安装完毕。安装竖龙骨:按分档位置安装竖龙骨,竖龙骨上下两端插入沿顶龙骨及沿地龙骨,调整垂直及定位准确后,用抽芯聊钉固定;靠墙柱边龙骨用射钉或木螺丝与墙、柱固定,钉距为100omm。5、安装横向贯通龙骨、横档及卡档龙骨:安装横向贯通龙骨。根据设计要求,隔墙高度大于3m时应加横向卡档龙骨,采用卡扣固定。安装一侧罩面板D检查龙骨安装质量,应检查龙骨骨架的表面平整度、立面垂直度与稳定性。门洞口框是否符合设计及构造要求,龙骨间距是否符合石膏板宽度的模数。2)装一侧的纸面石膏板,从门口处开始,无门洞口的墙体由墙的一端开始,石膏板一般用自攻螺丝固定。第一层石膏板中间螺钉间距可为500MM,周边螺钉间距最大可为300MMo第二层(面层)石膏板边钉距不大于200mm,板中间距不大于300mm,螺钉距石膏板边缘的距离不得小于IOmm,也不得大于16mm。距板角50mm,自攻螺丝紧固时,纸面石膏板必须与龙骨紧靠。3)安装墙体内电管、电盒和电箱设备,并进行隐蔽工程检查验收。4)安装墙体内防火、隔声、防潮填充材料。5)安装另一侧纸面石膏板:安装方法同第一侧纸面石膏板、其接缝应与第一侧面板缝错开。如果墙体封板高度大于板面长度时,上下板的垂直接缝也应错开。三、接缝处理D刮嵌缝腻子:刮嵌缝腻子前先将接缝内浮土清除干净,用小刮刀把腻子嵌入板缝,与板面填实刮平。2)粘贴拉结带:待嵌缝腻子凝固后即行粘贴拉接材料,先在接缝上薄刮一层稠度较稀的胶状腻子,厚度为1mm,宽度为拉结带宽,随即粘贴拉接带,用中刮刀从上而下方向一个方向刮平压实,赶出胶腻子与拉接带之间的气泡。3)刮中层腻子:拉接带粘贴后,立即在上面再刮一层比拉接带宽80mm左右、厚度约Imnl的中层腻子,使拉接带埋入这层腻子中。4)找平腻子:用大刮刀将腻子填满楔形槽与板面平。墙面装饰:进行墙面装饰前,板面钉帽应进行防锈处理。纸面石膏板墙面,根据建筑物的标准,可做各种饰面,如涂刷油漆、喷刷浆、彩色喷涂、贴墙纸等。为防止湿作业期间以及后期墙角返潮等,在石膏板隔墙±0以上50mm范围内两侧用水泥板进行封闭。

    注意事项

    本文(轻钢龙骨隔墙施工技术交底(示范文本).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
