欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    脚手架工程施工方案.docx

    • 资源ID:463387       资源大小:15.90KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    脚手架工程施工方案.docx

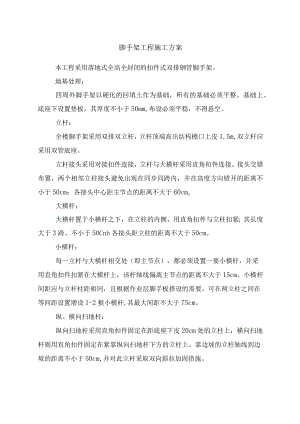

    脚手架工程施工方案本工程采用落地式全高全封闭的扣件式双排钢管脚手架。地基处理:四周外脚手架以硬化的回填土作为基础,所有的基础必须平整。基础上、底座下设置垫板,其厚度不小于50mm,布设必须平稳,不得悬空。立杆:全楼脚手架采用双排双立杆,立杆顶端高出结构檐口上皮1.5m,双立杆应采用双管底座。立杆接头采用对接扣件连接,立杆与大横杆采用直角扣件连接。接头交错布置,两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于50cm;各接头中心距主节点的距离不大于60cmo大横杆:大横杆置于小横杆之下,在立柱的内侧,用直角扣件与立柱扣紧;其长度大于3跨、不小于50Cnb各接头距立柱的距离不大于50cm。小横杆:每一立杆与大横杆相交处(即主节点),都必须设置一要小横杆,并采用直角扣件扣紧在大横杆上,该杆轴线偏离主节点的距离不大于15cm。小横杆间距应与立杆柱距相同,且根据作业层脚手板搭设的需要,可在两立柱之间在等间距设置增设1-2根小横杆,其最大间距不大于75cm。纵、横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上。靠边坡的立柱轴线到边坡的距离不小于50cm,并对此立杆采取双向斜拉加固措施。剪刀撑:本脚手架采用剪刀撑与横向斜撑相结合的方式,随立柱、纵横向水平杆同步搭设,用通长剪刀撑沿架高连续布置。双产杆部位采用双杆通长剪刀撑,单立杆部位则采用单杆通长剪刀撑。剪刀撑每6步4跨设置一道,斜杆与地面的夹角在45-60度之间。斜杆相交点处于同一条直线上,并沿架高连续布置。剪刀撑的一根斜杆扣在立杆上,另一根斜杆扣在小横杆伸出的端头上,两端分别用旋转扣件固定,在其中间增加2-4扣结点。所有固定点距主节点距离不大于15cm。最下部的斜杆与立杆的连接点距地面的高度控制在30Cm内。剪刀撑的杆件连接采用搭接,其搭接长度NlOoCnb并用不少于2个旋转扣件固定,端部扣件盖板的边缘至杆端的距离210cm。连墙件:连墙件采用刚性连接,连墙杆用48X3.5的钢管,它与脚手架、建筑的连接采用直角扣件。连墙件横竖向顺序排列、均匀布置、与架体和结构立面垂直,并昼靠近主节点。连墙杆伸出扣件的距离应大于10cm。底部第一根大横杆就开始布置连墙杆,靠近框架柱的小横杆可直接作连墙杆用。防护设施:脚手架要满挂全封闭式的密目安全网。密目网采用1.8X6.Om的规格,用网绳绑扎在大横杆外立杆里侧。结构临边防护措施在结构四周边线内50Cm处设置全封闭式护身栏,使用材料采用48X3.5钢管。其高度不低于1.2m、立杆间距不大于2.5m、竖向每隔0.6设一道通长大横杆、每隔一根立杆设一道三脚架。沿钢管长度方向刷红白间隔的油漆、挂醒目标志牌;护身栏杆四周满挂密目安全网、白天设警示牌、夜间设红色标志灯;临边四周Im范围内不准堆料、停放机具。楼梯间防护措施楼梯的侧边利用脚手架做安全防护,架子立管从梯井内搭设,侧边沿楼梯坡度方向做一道1.2m高的护身栏,侧边底部设18Cm高的挡脚板。脚手架的拆除拆架程序应遵守由上而下,先搭后拆的原则,即先拆拉杆、脚手板、剪刀撑、斜撑,而后拆小横杆、大横杆、立杆等(一般的拆除顺序为:安全网一栏杆一脚手板一剪刀撑一小横杆一大横杆一立杆)。不准分立面拆架或在上下两步同时进行拆架。做到一步一清、一杆一清。拆立杆时,要先抱住立杆再拆开最后两个扣。拆除大横杆、斜撑、剪刀撑时,应先拆中间扣件,然后托住中间,再解端头扣。所有连墙杆等必须随脚手架拆除同步下降,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不应大于2步,如高差大于2步,应增设连墙件加固。拆除后架体的稳定性不被破坏,如附墙杆被拆除前,应加设临时支撑防止变形,拆除各标准时,应防止失稳。当脚手架拆至下部最后一根长钢管的高度(约6.5m)时,应先在适当位置搭临时抛撑加固,后拆连墙件。

    注意事项

    本文(脚手架工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
