欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    钢筋工程施工方案.docx

    • 资源ID:463713       资源大小:16.08KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    钢筋工程施工方案.docx

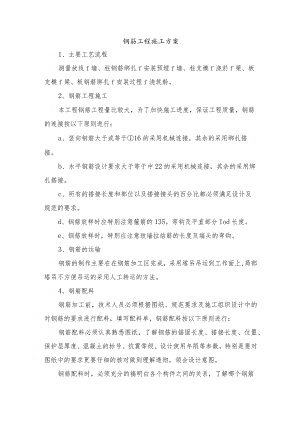

    钢筋工程施工方案1、主要工艺流程测量放线f墙、柱钢筋绑扎f安装预埋f墙、柱支模f浇於f梁、板支模f梁、板钢筋绑扎f安装过程f浇筑舲。2、钢筋工程施工本工程钢筋工程量比较大,为了加快施工进度,保证工程质量,钢筋的连接按以下原则进行:a、竖向钢筋大于或等于16的采用机械连接,其余的采用绑扎搭接。b、水平钢筋设计要求大于等于中22的采用机械连接,其余的采用绑扎搭接。c、所有的搭接长度和部位以及搭接接头的百分比都必须满足设计及规范的要求。d、钢筋放样时应特别注意箍筋的135。弯钩及平直部分Iod长度。e、钢筋放样时,特别应注意豉墙拉结筋的长度及端头的弯钩。3、钢筋的运输钢筋的制作主要在在钢筋加工区完成,采用塔吊吊运到工作面上,局部塔吊不方便吊运的采用人工转运的方法。4、钢筋配料钢筋加工前,技术人员必须根据图纸、规范要求及施工组织设计中的对钢筋的要求进行配料,填写配料单,钢筋配料按以下原则进行:钢筋配料必须认真熟悉图纸,了解钢筋的锚固长度、搭接长度、位置、保护层厚度、混凝土的标号、抗震等级、设计使用年限等参数,特别是要对图纸中的要求更要仔细的核对做到理解透彻,领会设计意图。钢筋配料时,必须充分的搞明白各个构件之间的关系,了解哪个钢筋在上哪个钢筋在下,特别是主次梁的主筋及上下关系必须认真对待,以保证板面不会超厚,避免构件尺寸超出范围或者出现露筋的现象。5、钢筋加工现场拟准备两个钢筋作场,所有钢筋现场加工、制作,准备四大完整的钢筋加工设备,具体型号见主要机械设备配套表。钢筋严格按照翻样单加工,钢筋翻样必须由技术负责人进行审核、签字。加工好的钢筋要堆放整齐,挂好标签,注明使用部位、数量、制作人员,防止用错、用乱。6、钢筋连接本工程钢筋连接拟按不同的结构部位及不同型号的钢筋,分别采用机械连接和绑扎搭接,具体如前所述。7、钢筋绑扎各构件主筋保护层厚度见图纸说明(1)、钢筋绑扎顺序:在墙体和顶板结构施工时,先进行竖向构件柱和墙体钢筋的绑扎,在顶板满堂脚手架搭设及梁板模板支设完毕后,即可绑扎顶板的梁板钢筋。(2)、绑扎要求:A.绑扎钢筋的规格、直径、数量、间距等均应符合设计和施工要求。B.绑扎钢筋的冷搭接点位置必须符合设计和规范要求。C.竖向构件的钢筋绑扎完毕后要做好定位固定,防止校浇筑过程中钢筋移位。D.钢筋绑扎点扎丝必须到位且牢固,板筋绑扎完毕后严禁人随意踏踩。E.钢筋绑扎时必需设置垫块或撑铁,保证钢筋保护层符合设计规范要求,防止出现露筋。(3)、钢筋绑扎与安装:A.板筋板筋先绑扎定位钢筋,在上面画线分档后,逐个绑扎板的受力筋和构造筋。板筋在施工时易踩蹋变形,为了防止钢筋在施工过程中位移,板筋须设置撑脚和聆垫块,撑脚间距2.5m,钢筋绑扎要整齐。B.梁筋梁钢筋绑扎时先放主受力筋,再放次梁受力筋和架立筋,在上面画线分档,再绑扎箍筋。钢筋的接头和锚固长度应符合设计和规范要求,接头位置应按规范要求相互错开。C.剪力墙筋剪力墙先扎定位筋,再套线分档逐个绑扎,除外围两行钢筋交点全绑扎外,中间部分可采用交错绑扎。剪力墙钢筋网间须设8拉结筋,按梅花形排列,并且拉结筋必须勾住外部受力主筋。当剪力墙水平筋与暗柱锚接时必须注意各筋设置方位。8、钢筋绑扎应注意的几个问题:(1)、钢筋绑扎严格按照设计图纸及施工规范要求扎牢,不得漏扎或错扎,并必须扎牢砂垫块保证钢筋保护层厚度,使杜构件拆模后不致露筋。(2)、钢筋翻样钢筋翻样总的原则是按设计图纸、施工规范及结构构造手册,钢筋翻样应抓好以下几个环节。(a)认真熟悉设计图纸,精确计算翻样,方便施工。(b)梁钢筋翻样时,应先确定梁与梁之间的关系,确定主梁、次梁,以便控制梁箍筋翻样高度,从而避免楼板超厚。(c)梁板受力钢筋接头错开位置应严格按规范要求执行,无论受拉区、受压区,如条件许可,均按规范要求错开长度将接头位置错开。

    注意事项

    本文(钢筋工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
