欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地下综合管廊工程PPP项目投资控制目标和保障措施.docx

    • 资源ID:481915       资源大小:15.28KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地下综合管廊工程PPP项目投资控制目标和保障措施.docx

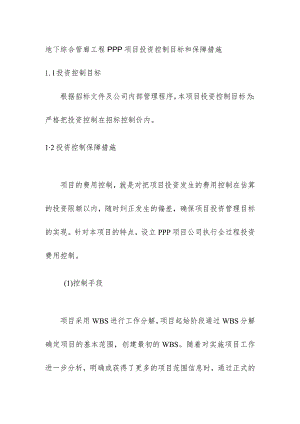

    地下综合管廊工程PPP项目投资控制目标和保障措施1.l投资控制目标根据招标文件及公司内部管理程序,本项目投资控制目标为:严格把投资控制在招标控制价内。12投资控制保障措施项目的费用控制,就是对把项目投资发生的费用控制在估算的投资限额以内,随时纠正发生的偏差,确保项目投资管理目标的实现。针对本项目的特点,设立PPP项目公司执行全过程投资费用控制。(1)控制手段项目采用WBS进行工作分解,项目起始阶段通过WBS分解确定项目的基本范围,创建最初的WBS。随着对实施项目工作进一步分析,明确或获得了更多的项目范围信息时,通过正式的变更控制过程来更新WBS(渐进明细)。同时运用P3项目管理软件,结合赢得值管理理念对整个项目实施科学管理、费用控制。(2)设计阶段的控制项目中影响项目投资最大的阶段,是设计阶段。设计阶段投资控制目标就是经批准的可行性研究报告中的投资估算,用估算控制初步设计的概算;而初步设计概算就是施工图设计阶段的项目投资控制目标。各专业开展限额设计,按分配的投资限额控制设计,严格控制不合理变更,保证不突破总投资额。在设计阶段以限额设计来进行费用控制时,要对限额设计进行跟踪,对偏离控制基准的费用进行分析,对限额设计工程量清单之外的变更项进行补充,对非发生不可的变更,应尽量提前实现,尽可能把设计变更控制在设计阶段初期,尤其对影响工程造价的重大设计变更,更要用先算帐后变更的办法解决,使工程造价得到有效控制。(3)工程实施阶段的控制建设项目的投资主要发生在项目的实施阶段。在这一阶段中,尽管节约投资的可能性已经很小,但浪费投资的可能性却很大,因此,对投资控制更要给予足够的重视。在该阶段,通过编制资金使用计划,把计划投资额作为投资控制的目标值,包括建设项目的总目标值、分目标值、各细目标值。a、设备、材料采购的投资控制设备、材料采购是工程建设中的重要工作之一。采购货物质量的好坏和价格的高低,对项目的投资效益影响极大。为采购阶段全面实现费用控制,制定限额采购工作包及工作包价格,实行限额采购,并对限额采购进行跟踪,对偏离控制基准的费用进行分析,对限额采购清单之外的变更项补充限额单价。设备、材料采购费用控制的基本原则是:在满足设备和材料使用功能的前提下,尽量降低费用。b、工程施工的投资控制施工阶段的投资控制,不仅靠控制工程款的支付控制,还应靠组织、经济、技术、合同等措施多方面控制投资。组织措施在项目管理班子中落实投资控制人员、任务分工和职能分工。编制阶段投资控制工作计划和详细的工作流程图。经济措施编制资金使用计划,确定、分解投资控制目标。进行工程计量。复核工程付款帐单,签发付款证书。在施工过程中进行投资跟踪控制,定期进行投资实际支出值与计划目标值的比较;发现偏差,分析产生偏差的原因,采取纠偏措施。对工程施工过程中的投资支出作好分析与预测,经常或定期向有关部门提交项目投资控制及其存在问题的报告。技术措施对设计变更进行设计比较,严格控制设计变更。继续寻找通过设计挖潜节约投资的可能性。合同措施作好工程施工记录,保存各种文件资料,特别是注有实际施工变更的图纸及通知单,注意积累素材,为正确处理可能发生的索赔提供依据。参与合同的修改、补充工作,着重考虑它对投资控制的影响。

    注意事项

    本文(地下综合管廊工程PPP项目投资控制目标和保障措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
