欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    质量控制监理措施.docx

    • 资源ID:493442       资源大小:10.98KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

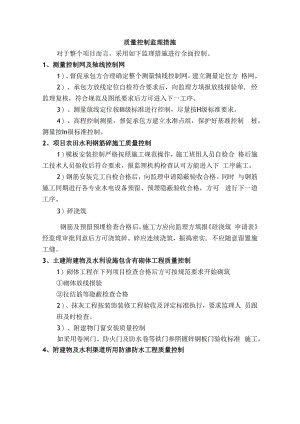

    质量控制监理措施.docx

    质量控制监理措施对于整个项目而言,采用如下监理措施进行全面控制。1、测量控制网及轴线控制网1)、督促承包方合理确定整个测量轴线控制网,建立测量定位方 格网。2)、承包方放线定位自检符合要求后,向监理方填报放线报验单, 经监理复核,符合规范及图纸要求后方可进入下一工序。3)、测量放线定位按III级标准进行控制,尽量按H级标准要求。4)、高程控制测量,督促承包方建立水准点组,保护好基准控制 桩,测量按In级标准控制。2、项目农田水利钢筋碎施工质量控制1)模板安装控制严格按照施工规范操作,施工班组人员自检合 格后施工技术人员验收后符合要求,报监理机构检查认可方能进入下 工序施工。2)钢筋安装完工自检合格后,向监理申请隐蔽验收合格。同时 与钢筋施工同期进行各专业水电设备预留、预埋隐蔽验收合格,方可 进行下一道工序。3)碎浇筑钢筋及预留预埋检查合格后,施工方应向监理方填报硅浇筑 申请表经监理审批同意后方可浇筑碎。碎应连续浇筑,振捣密实, 不应随意留置施工缝。3、土建附建物及水利设施包含有砌体工程质量控制1)砌体工程在下列项目检查合格后方可按规范要求开始砌筑砌体放线报验拉结筋等隐蔽检查合格2)、抹灰工程按装饰装修工程验收及评定标准执行,要求监理人 员跟班及时检查。3)、附建物门窗安装质量控制如采用卷闸门、防火门及防水卷等铁门参照镀锌钢板门验收标准 施工。4、附建物及水利渠道所用防渗防水工程质量控制防水施工时必须报监理审批同意,原材料见证取样检检合格后方 可开始施工。序号控制点设计及规范要求监理手段1防水材料:设计要求的 材料按专业要求检查、抽样2涂刷厚度、道数按专业要求旁站检查3嵌缝规范要求检查4涂料至周边墙高600测量5基层密实、坚实不起砂、不 起皮观察5、泵房地面工程质量控制水泥砂浆面层序号控制点设计及规范要求监理手段1基层处理坚实、清洁观察2面层与基层结合牢固无空鼓表面观察3踏步相邻两步高差20量测4表面平直度4量测5脚线上平直度4量测6格缝平直度3量测6、土地整理工程质量控制土地平整单元工程质量检验序 号检查项目规定值或 允许偏差监理方式1田块耕作层厚度±30量测2平整度±30量测3格田划分形状合格率98%检查4山坡坎:顺江度±20量测5截面尺寸±20量测6密实度98%检查7田块:复犁幅度98%检查8复犁深度±30量测7、道路工程质量控制本项R中所含道路工程指的是田间路及生产路。1)路基工程(1)未经和监理同意的土料、严禁用于工程上:(2)检查工地清理和掘除工作是否符合要求:(3)原地面压实度检测核实;(4)复核填土厚度,虚土小于300mm,实土小于20Omm:(5)控制填土含水量:(6)按规定抽查每一层填土的压实度和含水量:(7)对施工单位的压实资料科进行抽验;(8)试验路段宜先行一步,适宜长度为IOOm,通过试验确定现 有的土源土质条件下机具设备的组合,最佳碾压遍数、最大干密度和 最佳含水度:(9)完工后,对道路中线、横断面及高程进行复测;(10)检查是否存在松散、弹簧、翻浆及表面不平整现象。2)、道路面层施工(1)根据设计文件和图纸规定、有关技术规范,审核施工单位 的开工报告、施工方案、质量控制标准、使用材料及沥青混凝土生产 单位的试验报告。(2)检查已验收合格的基层(下承层)(3)检查施工机械的数量规格、品种、功能、试运转情况是否 能确保施工的正常进行。(4)检查面层的现场施工条件,安全措施是否已全部具备和落 实(5)检测运至现场砂、石的外观质量不合规定要求应不准卸料。(6)检查摊铺、碾压等各道工序的施工工艺流程。控制碾压速度、碾压遍数、碾压密实度(主要观察碾压后的轮迹) 及外观质量。检查接缝夯边的施工质量。田间道路及生产路工程质量控制序号控制项目规定值或 允许偏差检查频率及方法监理方式1铺设宽度0, +2050米一点、尺量量测2铺设厚度+203米一点、尺量量测3顺直度±50100米一点、拉线、尺量量测4平整度±1030米一点、直尺、塞尺量测5分层厚度及 含水呈按设计要求量测6压实度灌入仪、30米一点量测7纵坡度+ 1%每条路取两、水准仪量测8距田面高度±3060米一点、尺量量测8、生态防护工程(1)苗木、花卉、地面灌木和草地要满足设计要求;(2)种植材料要根系发达、生长茁壮,无病虫害:(3)土壤的处理,尤其是底层土的厚度应符合规范要求;(4)建立技术方案:实施方案、施工及竣工记录、图纸、照片或 录像资料、养护管理技术措施和验收资料等。

    注意事项

    本文(质量控制监理措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
