欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    封井施工方案.docx

    • 资源ID:503500       资源大小:15.88KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    封井施工方案.docx

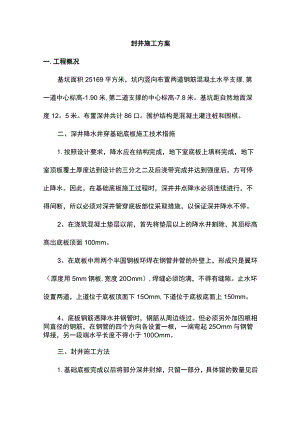

    封井施工方案一.工程概况基坑面积25169平方米,坑内竖向布置两道钢筋混凝土水平支撑,第一道中心标高-1.90米,第二道支撑的中心标高-7.8米。基坑距自然地面深度12。5米。布置深井共计86口。围护结构是混凝土灌注桩和围棋。二、深井降水井穿基础底板施工技术措施1.按照设计要求,降水应在结构完成,地下室底板上填料完成,地下室顶板覆土厚度达到设计的三分之二及后浇带完成并达到强度后,方可停止降水。因此,在基础底板施工过程时,深井井点降水必须连续进行,不得间断,所以必须对深井管穿底板部位采取措施,以保证深井降水不停。2、在浇筑混凝土垫层以前,首先将垫层以上的降水井割除,其顶标高高出底板顶面100mm。3、在底板中用两个半圆钢板环焊在钢管井管的外壁上,形成只是翼环(厚度用5mm钢板,宽度20Omm),焊缝必须饱满,不得有缝隙。止水环设置两道,上道位于底板顶面下15Omm,下道位于底板底面上150mm。4、底板钢筋遇降水井钢管时,钢筋从周边绕过。但必须另外加四根相同直径的钢筋,在钢管的四个方向各设置一根,一端弯起25Omm与钢管焊接,另一段端水平长度不得小于100Omm。三、封井施工方法1.基础底板完成以后将部分深井封掉,只留一部分,具体留的数量见后面计算。2、深井降水封井的施工原则:总的为先难后易,先不带泵封井、后带泵封井。封井施工过程中,要时刻计算,判断确定每个降水井的封井施工方法,不可麻痹大意。3、施工Jll页序:降水T回填1:1砂石一回填水泥包一回填干粉一放木盖板一回填干粉一钢盖板焊接T补浇膨胀混凝土(见附图)4、施工方法:在基础底板面下IoOmm,焊接一块5mm厚的钢盖板封顶,深井管内回填1:1水泥砂浆干粉,水位大的还应填入水泥包。对于深井内到管底较深的,可先回填一部分1:1砂石,再抽水降彳氐地下水位,然后回填干粉,以减少深井管内的地下水量。为了防止地下水位上升过快,在封井过程中,先填入两块木盖板。封井盖板焊好后,停留三天观察检查验收五渗水现象后,用膨胀混凝土将封井盖板上剩余10Omm处补浇密实。5、注意事项:首先对地下水位上升速度进行检测,当停泵后地下水位上升速度小于0.5mms,宜采用此法;操作应迅速,提泵、回填干粉应节约时间;第一次干粉回填,应回填至地下水面以上,然后放入木盖板,继续回填上部干粉;焊接盖板速度要快,可安排两名焊工同时焊接一块封井盖板。6、带泵封井法施工顺序提前制作好带泵封井顶钢盖板T停泵、提泵一回填1:1砂石T预制封井顶钢盖板消防管中穿深井泵管一降水T上好管箍一焊接封顶钢盖板一消防堵头拧紧封闭T验收、补浇微膨胀混凝土。7、施工方法:采用消防技术,提前预制带消防管、箍的封井顶钢盖板(厚度5mm),具体为在封顶钢盖板中间割洞,焊接直径80mm(内径大于深井管管井)消防管(带外丝),套上管箍、最后在上面拧堵头封紧,其最大的特点是可带水操作,施工时先停泵、回填部分1:1砂石至井口标高下2.0m,将深井泵管穿过预制封顶钢盖板中间的消防管(提前上好管箍),再抽水降低水位,然后带泵焊接封顶钢盖板,钢盖板焊好后,用消防堵头拧紧封闭。停留三天观察检查验收无渗水现象后,用微膨胀混凝土将封井盖板上剩余100mm处补浇密实。8、注意事项:消防管、封顶钢盖板的焊接质量应保证;消防管箍、堵头的质量要保证,其承受压力应满足地下水的压力要求;消防管箍、堵头应加生胶带拧紧,确保不渗水。

    注意事项

    本文(封井施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
