欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    某安置房工程抹灰工程施工.docx

    • 资源ID:504554       资源大小:18KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某安置房工程抹灰工程施工.docx

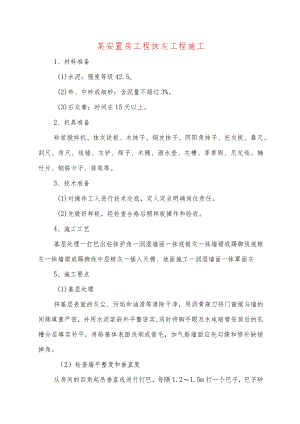

    某安置房工程抹灰工程施工1、材料准备(1)水泥:强度等级42.5o(2)砂、中砂或细砂:含泥量不超过3%。(3)石灰膏:时间在15天以上。2、机具准备砂浆搅拌机、抹灰铁板、木抹子、钢皮抹子、阴阳角抹子、托灰板、靠尺、刮尺、角尺、线锤、灰铲、筛子、木桶、洒水壶、灰槽、茅草刷、尼龙线、楠竹片、钢筋卡子、排笔等。3、技术准备(1)对操作工人进行技术交底,定人定点明确岗位责任。(2)先做好样板,经检查合格后照样板操作和验收。4、施工工艺基层处理一打巴出柱抹护角一润湿墙面一抹底糙灰一抹墙裙或踢脚线底糙灰一抹墙裙或踢脚线中层糙灰一插入天棚、地面施工一润湿墙面一抹罩面灰5、施工要点(1)基层处理将基层表面的灰尘、污垢和油渍等清除干净,用沥青麻刀将门窗框与墙的间缝填塞严密,并用水泥浆嵌补平整密实,同时将脚手眼及水电暗管安装后的孔槽分层填实补平,将舲基体表面洗刷或凿毛,加气舲墙面应先勾缝和修补缺棱掉角。(2)检查墙平整度和垂直度从房间的四角起吊垂直线进行打巴,每隔1.21.5m打一个巴子,巴子砂浆配合比和糙灰相同,巴子砂浆凝固后进行出柱,柱两侧应割整齐,巴、柱的上表面和找平层相平,随后用水泥砂浆做门口阴角和墙、柱转角的护角。护角高度在2m以上,每侧宽度取50mmo护角为三遍成活,即两遍糙灰,一遍罩面灰。(3)抹底糙灰抹灰前洒水润湿墙面,特别是硅墙,吸水量大,吸水慢,应提前2d多次洒水湿透,事先用混合砂浆勾缝和修补缺棱掉角。舲墙均应先刷一遍107胶水泥浆,刷后紧接着抹灰,不能让107胶水泥浆干燥,抹灰时要用力抹压,将砂浆挤入墙缝中,达到糙灰和基层紧密结合的目的。(4)抹中层糙灰待底层糙灰凝固后抹中层糙灰,采用分层填抹,用长刮尺赶平,阴阳角处用阴阳角尺通直,然后用木抹子搓平表面,做到表面毛、墙面平、棱角直。做完墙面糙灰以后,再做墙裙或踢脚的糙灰,墙面和墙裙或踢脚糙灰做完后,进行局部修整,经检验合格后再做罩面灰及罩面涂料。6、成品保护(1)抹灰面凝结前应防止快干、水冲、撞击和振动。(2)为防止抹灰层的污染和打凿损坏,抹灰应待上下水、电缆等管线埋设完毕后进行。7、抹灰工程施工注意要点(1)抹灰工程的等级应符合设计要求。(2)、抹灰工程所用的砂浆配合比、材料品种应按设计要求选用。(3)、抹灰砂浆的配合比和稠度等,应经检查合格后方可使用。掺有水泥或石膏拌制的砂浆,应控制在初凝前用完(4)、砂浆中掺用外加剂时,其掺入量应内试验确定。(5)、木结构与砖结构、混凝土结构等的相接处基体表面抹灰,应先铺钉金属网,并绷紧牢固,金属网与各基体的搭接宽度不应小于70mmo(6)、室内墙面、柱面和门洞的阳角,宜用1:2.5水泥砂浆做护角,其高度不应低于2m,每侧宽度不应小于50mmo(7)、外墙抹基层灰施工前,应安装好门窗、阳台栏杆和预埋铁件等孔堵塞密实。(8)、外墙窗台、窗楣、雨篷、阳台、压顶和突出腰线等,上面应做流水坡度,下面应做滴水线或滴水槽,滴水槽的深度和宽度均不应小于IOmm,并整齐一致。(9)、质量检验及标准a、一般抹灰面层外观质量,应符合下列规定:普通抹灰:表面光华、洁净,接槎平整;中级抹灰:表面光华、洁净,接槎平整,灰线清晰顺直;高级抹灰:表面光华、洁净,颜色均匀,无抹纹,灰线平直方正、清晰美观。b、一般抹灰工程质量的允许偏差,因符合表中规定。项目允许偏差(Inm)检验方法普通中级高级表面平整542用2m直尺及楔形塞尺检查阴阳角垂直42用.2m托线板和尺检查立面垂直53阴、阳角方正42用360mm方尺检查分隔条(缝)平直3拉5m线和尺检查

    注意事项

    本文(某安置房工程抹灰工程施工.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
