欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    粘层透层施工方案.docx

    • 资源ID:519989       资源大小:15.38KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

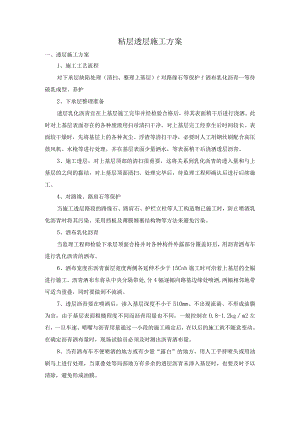

    粘层透层施工方案.docx

    粘层透层施工方案一、透层施工方案1、施工工艺流程对下承层缺陷处理(清扫、整理上基层)f对路缘石等保护f洒布乳化沥青一等待破乳成型、养护2、下承层整理准备透层乳化沥青宜在上基层施工完毕并经检验合格后,待其表面稍干后进行浇洒。此时对上基层表面存在的各种废渣用扫帚清扫干净。对上基层完工经养生后时间较长、表面较干燥时,先将基层上的各种灰尘、浮渣等清扫干净,必要时人工用钢丝刷配合高压鼓风机、水枪等进行处理,并在基层表面少量洒水,等表面稍干后浇洒透层沥青。3、施工透层,对上基层顶部的清扫很重要,这将关系到乳化沥青的透入量和与上基层的之间的黏结,对上基层顶面清扫、处理完毕后,待监理工程师确认后进行后续施工。4、对路缘、路肩石等保护当施工透层路段的路缘石、路肩石、护栏立柱等人工构造物已施工时,防止喷洒乳化沥青时将其污染。采用挡板及薄膜缠裹结构物等方法来避免污染。5、洒布乳化沥青当监理工程师检验下承层顶面合格并对各种构件外露部分覆盖好后,用沥青洒布车进行乳化沥青的洒布。6、洒布宽度在沥青面层宽度两侧各延伸不少于15Cnb施工时可沿着上基层的全幅进行施工。沥青洒布车将从中央分隔带处,分4幅逐幅向路基边缘处喷洒,两幅相邻地带可适当重叠,同时要做到不流淌。7、透层沥青要在喷洒后,渗入基层深度不小于510mm、不出现流淌、不形成油膜为宜,由于基层表面粗糙程度不同而沥青用量也不同,一般控制在O.8-1.2kgm2左右,一旦车速、喷嘴与沥青用量通过一小段的施工确定后,在以后的施工就不随意变动。在确定沥青洒布量时,现场试验员必须及时测出沥青洒布量。8、当有洒布车不便喷洒的地方或有少量“露白”的地方,用人工手持喷头或用油刷马上进行处理,当重叠处等局部地方有多余的透层沥青未渗入基层时,也要及时予以清除,避免形成油膜。9、等待破乳成型、养护10、洒布透层乳化沥青后,严禁车辆、行人通过。二、粘层施工工艺及方法1、粘层沥青技术要求应符合规范要求。粘层沥青应在铺筑覆盖层之前24h内洒布或涂刷。2、沥青面层间的粘层采用沥青洒布车施工,洒布前,应对洒布面用钢刷进行彻底刷洗,并用水冲洗干净,待表面干燥后,按照透层施工方法进行,喷洒数量为0.3-0.6kgm2o3、喷洒的粘层应成均匀雾状,在路面全宽度内均匀分布成一薄层,不得洒花漏空或成条状,也不得有堆积,喷洒不足处要补撒,喷洒过量处应予刮除。4、为防止已施工的粘层受到灰尘污染,除对相邻车道洒水保湿外,应抓紧上一结构层施工。除运送沥青车辆外,任何车辆均不得在完成的粘层上通行。待改性乳化沥青破乳方可进行面层施工。(1)下承层顶面一定要清扫干净,对损坏的透层要预先处理,要仔细检查裂缝情况和查清施工缝的位置,裂缝处理完毕后做好记录并要经监理工程师检验合格方能进行施工。(2)施工前做好收听天气预报工作,当气温低于10时,有雾、大风或即将要降雨等天气时,不能进行封层施工。(3)封层施工应做好上、下结构层的时间衔接,避免给施工质量带来隐患,和造成不必要的工程浪费。(4)要控制好摊铺厚度,严格按照设计文件要求控制厚度。(5)封层施工完毕后,应待乳化沥青充分渗透、破乳,水分蒸发后方可对施工车辆开放,其时间间隔不宜少于24小时。

    注意事项

    本文(粘层透层施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
