欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    220KV封闭式组合电器安装技术交底.docx

    • 资源ID:555424       资源大小:20.19KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    220KV封闭式组合电器安装技术交底.docx

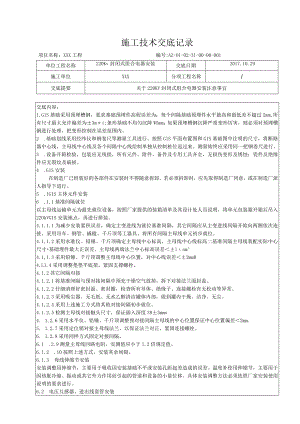

    施工技术交底记录单位工程名称220Kv封闭式组合电器安装交底日期2017.10.29施工单位XXX分项工程名称/交底提要关于220KV封闭式组合电器安装注意事宜项目名称:XXX工程编号:AZ-Ol-02-31-00-00-001交底内容:1.GlS基础采用预埋槽钢,要求基础预埋件高程误差为:每个间隔基础预埋件水平最高和最低差不超过2mm,所有尺寸最大允许偏差为±3mi;条形基础不均匀沉降W5mm:如果预埋槽钢沉降严重变形厉害,则必须对预埋槽钢进行处理,把变形控制在误差范围内。2 .基础划线采用经纬仪和钢卷尺等测量工具进行。按照GlS平面布置图和GIS基础图中注明的尺寸,将断路器中心线,主母线中心线及各个间隔中心线绘制单独从控制桩位返过来。测量始终应采用同一把钢卷尺进行。3 .设备开箱检验,包装应无残损,所有元件、附件、备件及专用工具齐全,无损伤变形及锈蚀;瓷件及绝缘件应无裂纹及破损。4 .GlS安装在制造厂已组装好的各部件在安装时不得随意拆卸。若必须拆卸时,应先取得制造厂同意,或在制造厂派人指导下进行。5 .1GIS主体元件安装6 .1.1基准间隔就位以主母线运输单元为最先就位设备,按照厂家提供的装箱清单及其设计处人员说明,将单元包装箱开箱后吊入22OkVGIS安装地点,再进行拼装。4.1.1.1为减少安装累积误差,确定主变进线为就位基准间隔,其它间隔应从主变进线间隔开始向两侧依次连接。采用吊车、钢管、撬棍、千斤顶等工器具,将所有间隔主母线单元初步就位。4.1,1.2采用水准仪、铅锤、千斤顶确定主母线中心标高,主母线中心线标高二基准间隔主母线装配实际中心尺寸+基础埋件最大正误差。主母线两端法兰中心标高误差±lnm°4.1,1.3采用铅锤、千斤顶调整主母线中心位置,对中心线误差±2mm04.L1.4采用调整垫垫平底架,紧固支撑螺栓。4.1.2其它间隔对接4.1.2.1将基准间隔与预对接间隔中预充干燥空气放掉,拆下对接法兰面封盖。4.1,2.2仔细清理好密封面、密封圈,检查所有导体、绝缘子、连接螺栓有无松动等异常。4.1,2.3采用吸尘器、无毛纸、无水乙醇清洁罐体内部,做到罐内干燥、洁净、无尘。4.1,2.4采用上述施工方式将其他对接间隔初步就位。4.1.2.5检测主母线对接触头尺寸,保证插入深度38±3mmo4. 1,2.6采用水平仪、铅锤、千斤顶调整预对接间隔主母线的中心位置保证中心位置偏差2mm.5. 1.2.7采用定位销对接主母线法兰,以保证法兰对正,紧固连接螺栓。6. 1.2.8采用同样方式固定对接间隔。6.1 .2.9测量主母线回路电阻,实测值应小于1.2倍规定值。6.1.2 .10按照上述方式,安装其余间隔。6.1.3 母线伸缩节安装安装调整用伸缩节,主要用于吸收因安装基础不平或安装孔距起差造成的误差。温度补偿用伸缩节,主要用于因热胀冷缩、振动或其它外力作用而引起的管道和设备的小量位移。具体安装调整方法必须依照厂家安装使用说明的要求进行。6.2 电压互感器、进出线套管安装电压互感器及进出线套管应在各部分安装完成后进行安装。安装时要保证触头连接处可靠接触,安装前先装好内屏蔽罩及导电杆并将外均压环先套在套管上,套管上、下密封面按要求进行可靠处理。4. 3附件安装配件安装包括各气室的SF6充气管道的安装、气动操作机构的空气管道安装、外壳接地及二次配线等。5.安装工艺5.1 在各部分元件连接前,除去盆式绝缘子的保护罩,并用无毛纸蘸丙酮仔细擦洗盆式绝缘子表面及内部导体的表面,以保证其连接的密封导体的可靠接触,并装上密封圈。5. 2安装密封圈拆下密封面保护罩,检查密封存面和密封的表面,粗糙度是否有磕碰损伤。如果是轻微损伤,用100O号细砂纸或油石仔细打磨,如果情况严重,必须更换新件。检查密封圈有无制造质量问题,如果有变形、开裂、损伤等现象,必须更换。用无毛纸蘸酒精仔细擦洗封面,密封槽和密封圈。5. 3更换吸附剂吸附剂极易受潮,因此安装在GIS气室内的吸附剂一定要经过烘干处理才可装入,烘干温度为280,烘干时间为24小时,烘干的吸附剂应放密闭干燥的容器内冷却至室温后立即装入GIS内,在空气中暴露时间不得超过60分钟。如果吸附剂装入GlS内,又不对密封罐立即抽真空,则超过4小时后应重新处理,再放入。6. 抽真空在GlS各元件形成独立封闭气室,且更换吸附剂后,即可进行抽真空,具体程序是:6.1 抽真空可用SF6气体回收装置或真空泵,将专用充放气接头旋入装置的管路,首先开启真空泵,然后将接头旋入气室的自封接头上;抽真空要求压力小于133Pa后继续抽半小时;停止时要将管路从自封接头上旋下,然后再停止真空泵。抽真空时必须设专人监护,以防止真空泵突然停止或因误操作而引起真空泵油倒灌事故。6.2 保持真空4小时后,真空检漏,如果4小时真空度上升1倍,属正常。6.3 继续抽真空2小时后,向气室充注SF6气体,也可用气瓶经氧气减压器直到额定气压直接充注SF6气体0.5MPa为止(20C)O充注前,检查充气设备及管路应洁净,无水分,无油污,管路连接部分应无渗漏。充气前,用SF6气体冲管,新充入SF6气体水分含量应8mgg°6.4 检漏(定性检漏和定量检测漏)要求年漏气量为l%o7. GIS安装检测GIS成套组合电器作为一个整体,一但两端部件固定,中间的部件几乎不可能发生独立位移。应尽量避免安装后的返工或返修,否则,将前功尽弃。因此,在安装过程中必须适时地对产品质量各安装质量进行检测。检测项目包括主回路电阻测量、漏气检测、微水检测及主回路交流耐压试验等。审核人:交底人:接受交底人:

    注意事项

    本文(220KV封闭式组合电器安装技术交底.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
