欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    基础工程成本控制要素.docx

    • 资源ID:556251       资源大小:15.19KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    基础工程成本控制要素.docx

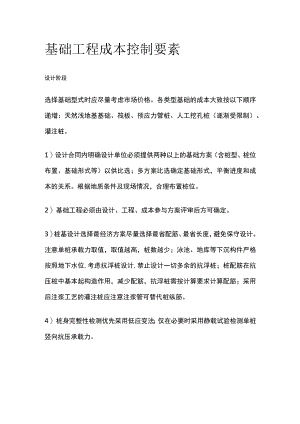

    基础工程成本控制要素设计阶段选择基础型式时应尽量考虑市场价格。各类型基础的成本大致按以下顺序递增:天然浅地基基础、筏板、预应力管桩、人工挖孔桩(逐渐受限制)、灌注桩。1)设计合同内明确设计单位必须提供两种以上的基础方案(含桩型、桩位布置、基础形式等)以供比选;多方案比选确定基础形式,平衡进度和成本的关系。根据地质条件及现场情况,合理布置桩位。2)基础工程必须由设计、工程、成本参与方案评审后方可确定。3)桩基设计选择最经济方案尽量选择最省配筋、最省长度,避免保守设计。注意单桩承载力取值,取值越高,桩数越少;泳池、地库等下沉构件严格按照地下水位,考虑抗浮桩设计,禁止设计一切多余的抗浮桩;桩配筋在抗压桩中基本起构造作用,减少配筋,抗浮桩需按计算要求计算配筋;采用后注浆工艺的灌注桩应注意注浆管可替代桩纵筋。4)桩身完整性检测优先采用低应变法;仅在必要时采用静载试验检测单桩竖向抗压承载力。5)当桩身四周有回填土,负摩阻力计算时其标准值取值大于28KN/m2;重庆地区计入负摩阻力的桩基计算方法未采用重庆地标DBJ50-200-2014;上述均造成成本浪费。6)桩长超过6m时未采用小直径桩+承台形式,造成成本浪费。7)在外审审查专家没有特别要求的情况下,未临空的桩、未穿越人防洞室的桩其桩身配筋未按国标桩基规范要求0.2%配筋率控制(有些审图专家要求按JGJ225T-2010大直径扩底灌注桩技术规程的0.3%配筋率控制),造成成本浪费。招采阶段D桩基合同中必须明确以下内容:桩基工程量按实际有效桩长结算;明确桩长计算方法,以及在异常地质情况下,工程量的计算规则;明确断桩、桩位偏移等超规范规定桩的结算规则;合同附件中增设桩基础现场工程量记录表格,明确现场记录人员组成、记录方式以及验收方式成本控制建议。2)合理安排工期,充分评估桩基工程与主体工程工期关系,减少因工期引起的降排水措施费等大幅度增加。3)桩型确定后,待施工图纸确定后核定暂定总价。工程施工阶段1)桩基工程施工过程中必须要对每日现场打桩情况形成书面记录;记录表中要有该项目工程桩基的桩号、桩径、规格尺寸、设计桩长、施工桩底标高、入土深度、钻杆数量、钢筋笼长度、配桩方案、施工桩顶标高、欠送/超送长度,有效桩长等具体内容。2)打桩记录需经甲方项目工程师、现场成本、监理、桩基单位四方签字,方可作为结算的依据。3)做好桩机设备进退场次数记录,如因项目分段施工而造成的桩机设备退场二次进场需做会签记录,作为结算的依据。4)桩基进场时间应结合现场实际情况,在施工条件合理的情况下确定,明确各种施工条件情况,避免后期扯皮。5)项目组织工期上,在工期符合要求情况尽量采用长螺旋引孔,避免采用冲孔引孔。6)桩基检测项目部应根据项目情况整体考虑,提出检测费用最低的书面方案。

    注意事项

    本文(基础工程成本控制要素.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
