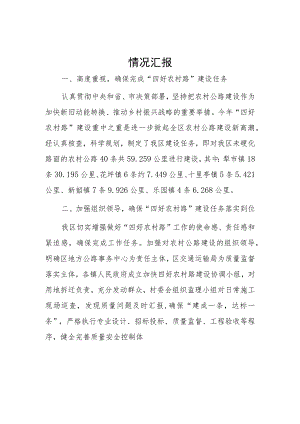

情况汇报一、高度重视,确保完成“四好农村路”建设任务认真贯彻中央和省、市决策部署,坚持把农村公路建设作为加快新旧动能转换、推动乡村振兴战略的重要举措。今年“四好农村路”建设重中之重是进一步掀起全区农村公路建设新高潮。经认真核查,科学规划,制定了我区建设任务,即对我区未硬化路面的农村公路40条共59.259公里进行建设,其中:犁市镇18条30.195公里、花坪镇6条约7.449公里、十里亭镇5条5.421公里、新韶镇7条9.926公里、乐园镇4条6.268公里。二、加强组织领导,确保“四好农村路”建设任务落实到位我区切实增强做好“四好农村路”工作的使命感、责任感和紧迫感,确保完成工作任务。加强对农村公路建设的组织领导,明确区地方公路事务中心为责任主体,区交通运输局为质量监督落实主体,各镇人民政府成立加快四好农村路建设协调小组,对用地拆迁负责,充分发动群众,村委会组织监理小组对日常施工现场巡查,发现质量问题及时汇报,确保“建成一条,达标一条”,严格执行专业设计、招标投标、质量监督、工程验收等程序,健全完善质量安全控制体系,确保四好农村路建设质量处于良好的受控状态,保质保量完成。三、建设模式这次“四好农村路”建设时间紧任务重,我区采用EPC模式,专项编制可行性研究报告,组织专家评审,上报交通主管部门审批,报发改立项审批,委托招标代理,进行该项目的勘察、设计、施工总承包招标。中标后进行施工图设计,缩短项目前期流程时间。工程于20xx年5月底全面开工,各部门团结协作,真抓实干,以坚定的决心、有力的举措和扎实的作风,全力以赴抓好“四好农村路”建设各项工作,所有项目顺利于7月底全面竣工交付使用,“集中攻坚”任务顺利完成,获得了上级部门和区委、区政府的高度赞扬。
