欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    老沥青路面拆除施工方案.docx

    • 资源ID:583702       资源大小:18.31KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    老沥青路面拆除施工方案.docx

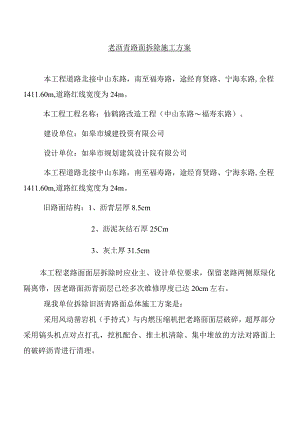

    老沥青路面拆除施工方案本工程道路北接中山东路,南至福寿路,途经育贤路、宁海东路,全程1411.60m,道路红线宽度为24m。本工程工程名称:仙鹤路改造工程(中山东路福寿东路)。建设单位:如皋市城建投资有限公司设计单位:如皋市规划建筑设计院有限公司本工程道路北接中山东路,南至福寿路,途经育贤路、宁海东路,全程1411.60m,道路红线宽度为24m。旧路面结构:1、沥青层厚8.5cm2、沥泥灰结石厚25Cm3、灰土厚31.5cm本工程老路面面层拆除时应业主、设计单位要求,保留老路两侧原绿化隔离带,因老路面沥青面层已经多次维修厚度已达20cm左右。现我单位拆除旧沥青路面总体施工方案是:采用风动凿岩机(手持式)与内燃压缩机把老路面面层破碎,超厚部分采用镐头机点对点打孔,挖机配合、推土机清除、集中堆放的方法对路面上的破碎沥青进行清理。一、施工准备机械配备如下:机械名称型号数量备注风动凿岩机手持式10内燃空气压缩机3m3min10挖机PC2007推土机FX61003自卸运输机1.5T14洒水车CLW5161GSSC41人员配备为:路基路面工程师全面负责,路基工程现场负责人负责现场指导,测量员负责施工准备前测量放样工作。人员如下:工种数量负责人挖机司机7吴志军自写运输车司机14刘年推土机司机3吴志军风动凿岩机操作工20吴志军二、施工步骤1、拆除老路面,均应测定好设计标高,中桩定位,由测量员计算好现有高程与设计标高拆除高差。2、根据计算好的高差应在各桩号上标注好。3、根据现场实际情况,组织施工,施工顺序为,先用风动凿岩机(手持式)对老路面实施的破碎。4、超厚部分组织搞头机进行点对点打孔,使之开裂,装载车对拆除后的老路面成块废渣进行集中清除,运至指定弃土场。5、对根据设计标高形成的新路基应复测,复测后,对新路基表层30cm内应复松,采用路基分层填筑的碾压方案进行碾压并调平标高。三、安全工作措施为保证施工路段能够安全有序地进行施工,采取全封闭有力保障措施:1 .距离施工路段两头150米、50米处设置醒目交通安全警示牌,设置“施工重地,闲人免入”;施工现场范围杜绝有围观村民或是停留的社会人员,保障现场绝对安全的施工环境。2 .施工路段前后各一名专职安全员,中间施工员负责现场安全,通讯指挥用步话机联系,前后加强沟通,对现场的弃土运输车辆及过往车辆人员进行有效引导,避免单线通行塞车情况。3 .采取压缩场地的方式,运输车辆紧跟挖掘机步骤,前挖后装,弃物一并运输到指定弃土场。4、旧路面挖除的地段应立即恢复好地面的平整,并做好适当压实工作;有必要的地段修筑好道路两旁的排水,防止路面被冲刷影响通行安全。5、加强路面施工期的安全宣传,加强安全教育,对过往司机、人员及时提醒。四、文明施工、环保措施1、路段保护所有清除的废土用加遮盖物的运输车运至指定弃土场,沿线不得将任何废土倒至其路旁和其它不允许的地方。2、废弃物场应规整几何样式,禁止随意堆砌,有必要进行合理绿化,护砌;保证不造成任何水土流失和杜绝污染自然环境事件的发生。3、在车辆运输过程中应使用遮盖物,配备好洒水车,运输道路经常保持湿润,避免尘土飞扬造成村民生活环境受污染;构建施工环境、自然环境、社会环境和谐一体化。

    注意事项

    本文(老沥青路面拆除施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
