欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    强夯施工工艺全套.docx

    • 资源ID:606101       资源大小:19.27KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    强夯施工工艺全套.docx

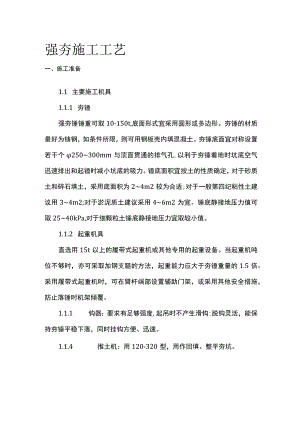

    强夯施工工艺一、施工准备1.1 主要施工机具1.1.1 夯锤强夯锤锤重可取10-150t,底面形式宜采用圆形或多边形。夯锤的材质最好为铸钢,如条件所限,则可用钢板壳内填混凝土。夯锤底面宜对称设置若干个250300mm与顶面贯通的排气孔,以利于夯锤着地时坑底空气迅速排出和起锤时减小坑底的吸力。锤底面积宜按土的性质确定,对于砂质土和碎石填土,采用底面积为24m2较为合适;对于一般第四纪粘性土建议用34m2;对于淤泥质土建议采用46m2为宜。锤底静接地压力值可取2540kPa,对于细颗粒土锤底静接地压力宜取较小值。1.1.2 起重机具直选用15t以上的履带式起重机或其他专用的起重设备。当起重机吨位不够时,亦可采取加钢支腿的方法,起重能力应大于夯锤重量的1.5倍。采用履带式起重机时,可在臂杆端部设置辅助门架,或采用其他安全措施,防止落锤时机架倾覆。1.1.1 钩器:要求有足够强度,起吊时不产生滑钩;脱钩灵活,能保持夯锤平稳下落,同时挂钩方便、迅速。1.1.4 推土机:用120-320型,用作回填、整平夯坑。1.1.5 检测设备:有标准贯入、静载荷试验、静力触探或轻便触探等设备以及土工常规试验仪器。1.2作业条件1.2.1 应有岩土工程勘察报告、强夯场地平面图及设计对强夯的效果要求等技术资料。1.2.2 强夯范围内的所有地上、地下障碍物已经拆除或拆迁,对不能拆除的已采取防护措施。1.2.3 场地已整平,并修筑了机械设备进出道路,表面松散土层已经预压。雨期施工周边已挖好排水沟,防止场地表面积水。1.2.4 已选定检验区做强夯试验,通过试夯和测试,确定强夯施工的各项技术参数,制定强夯施工方案。1.2.5 当强夯所产生的振动对周围邻近建(构)筑物有影响时,应在靠建(构)筑物T则挖减振沟或采取适当加固防振措施,并设观测点。1.2.6 测量放线,定出控制轴线、强夯场地边线,钉木桩或点白灰标出夯点位置,并在不受强夯影响的处所,设置若干个水准基点。二、施工工艺2.1 工艺流程2.2 操作工艺强夯前应通过试夯选定施工技术参数,试夯区平面尺寸不宜小于20m×20mo在试夯区夯击前,应选点进行原位测试,并取原状土样,测定有关土性数据,留待试夯后,仍在此处附近进行测试并取土样进行对比分析,如符合设计要求,即可按试夯时的有关技术参数,确定正式强夯的技术参数。否则,应对有关技术参数适当调整或补夯确定。一般强夯技术参数的选择下表。2.2.2 夯点布置2.2.3 强夯法的有效加固深度2.2.4 强夯顺序强夯应分段进行,顺序从边缘夯向中央,对厂房柱基亦可一排一排夯,起重机直线行驶,从一边向另一边进行,每夯完一遍,用推土机整平场地,放线定位,即可接着进行下一遍夯击。强夯法的加固顺序是:先深后浅,即先加固深层土,其次加固中层土,最后加固表层土。最后一遍夯完后,再以低能量满夯一遍,有条件的宜采用小夯锤夯击为佳。2.2.5 夯击时应按试验和设计确定的强夯参数进行,落锤应保持平稳,夯位应准确,夯击坑内积水应及时排除。若错位或坑底倾斜过大,宜用砂土将坑底整平;坑底含水量过大时,可铺砂石后再进行夯击。在每一遍夯击之后,要用新土或周围的土将夯击坑填平,再进行下一遍夯击。强夯后,基坑应及时修整,浇混凝土垫层封闭。2.2.6 每夯击一遍完成后,应测量场地平均下沉量,并做好现场记录。2.2.7 雨季施工时,夯坑内或夯击过的场地如有积水应及时排除。夯坑回填土时,宜用推土机稍加压实,并稍高于附近地面,防止坑内填土吸水过多,夯击出现橡皮土现象。2.2.8 冬季施工,如地面有积雪,必须清除。如有冻土层,应先将冻土层击碎,并适当增加击数。2.2.9 强夯结束待孔隙水压力消散后间隔一定时间后进行检测,检测点数一般不少于3个。三、质量标准3.1 主控项目、一般项目3.1.1 施工前应检查夯锤重量、尺寸,落距控制手段,排水设施及被夯地基的土质。3.1.2 施工中应检查落距、夯击遍数、夯点位置、夯击范围。3.1.3 施工结束后,检查被夯地基的强度并进行承载力检验。3.1.4 强夯地基质量检验标准应符合下表规定。3.2 特殊工艺、关键控制点控制方法四、应注意的质量问题4.1 地面隆起及翻浆:调整夯点间距、落距、夯击数等,使之不出现地面隆起和翻浆为准(视不同的土层、不同机具等确定)。在易翻浆的饱和粘性土上,可在夯点下铺填碎石垫层,以利孔隙水压的消散,可一次铺成或分层铺填。尽量避免雨期施工,必须雨期施工时,要挖排水沟,设集水井,地面不得有积水,减少夯击数,增加孔隙水的消散时间。4.2 夯击效果差:若基础埋置较深时,可采取先挖除表层土的办法,对荷载较大的部位,可适当增加夯击点。土层发生液化应停止夯击,此时的击数为该遍确定的夯击数或视夯坑周围隆起情况确定最佳夯击数。目前常用夯击数在5-20击范围内。间歇时间是保证夯击效果的关键,主要根据孔隙水压力消散完来确定。尽量避免在软弱夹层地区采用强夯加固地基,如果必须用,应加大夯击能量。五、成品保护当作业区地下水位较高、夯坑底积水或表层为饱和粘性土层不利于强夯时,应先在表面铺0.52.0m厚的中(粗)砂、砂砾或块石垫层,以防设备下陷和便于消散孔隙水压,或采取降低地下水位,使地下水位低于坑底面以下2m。坑内或场地积水应及时排除。六、职业健康安全与环境管理6.1 施工过程危害辩识及控制措施6.2 环境因素辩识及控制措施

    注意事项

    本文(强夯施工工艺全套.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
