欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    木工施工技术交底-.docx

    • 资源ID:606583       资源大小:18.67KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    木工施工技术交底-.docx

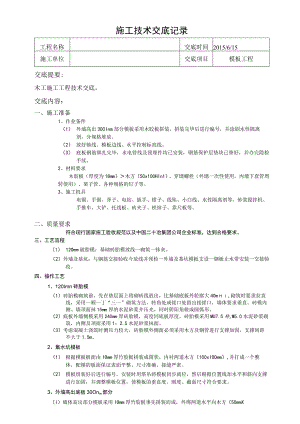

    施工技术交底记录工程名称交底时间2015/6/15施工单位交底项目模板工程交底提要:木工施工工程技术交底。交底内容:一、施工准备1、作业条件(1) 外墙高出300Inm部分模板采用木胶板拼装,拼装完毕后进行编号,并涂刷水性隔离剂,分规格堆放。(2) 放好轴线、模板边线、水平控制标高线。(3) 底板钢筋绑扎完毕,水电管线及预埋件均已安装,钢筋保护层垫块己垫好,并办完隐检手续。2、材料要求木胶板(厚度为18mm)木方(50x100HIn1)、穿墙螺栓(外墙一次性使用,内墙下套管周转使用)、架子管、各种规格的钉子等。3、施工机具电锯、手锯、斧子、电钻、扳手、钳子、线坠、小白线、水性隔离剂等。砂浆搅拌机、手推车、大铲、托线板、砖夹子、铁抹子、靠尺板等。二、质量要求符合现行国家施工验收规范以及中国二十冶集团公司企业标准,达到合格要求。三、工艺流程(1) 12Omm破胎模:基础砖胎模放线一砌筑一抹灰。(2)外墙及基坑:与钢筋交接验收今放线并预检一外墙及基坑模板支设一钢板止水带安装一交接验收。四、操作工艺1、120Imn砖胎模(1)砖胎模砌筑前,先在垫层面上将砌砖线放出,比基础底板外轮廓大40m,砌筑时要求拉直线,采用一顺一丁“三一”砌筑方法,转角处或接口处留出接搓口,墙体要求垂直。砖模内侧、墙顶面抹15mm厚的水泥砂浆并压光,同时阴阳角做成圆弧形。(2)底板外墙侧模采用240mm厚砖胎模,高度同底板厚度,砖胎模采用MU7.5转,M5.0水泥砂浆砌筑,内侧及顶面采用1:2.5水泥砂浆抹面。(3)考虑混凝土浇筑时侧压力较大,砖胎模外侧面必须采用木方及钢管进行支撑加固,支撑间距不大于1.5m。2、集水坑模板(1) 根据模板板面由IOmm厚竹胶板拼装成筒状,内衬两道木方(100xIO0mm),并打成一个整体,配模的板面保证表面平整、尺寸准确、接缝严密。(2) 模板组装好后进行编号。安装时用塔吊将模板初步就位,然后根据位置线加水平和斜向支撑进行加固,并调整模板位置,使模板的垂直度、刚度、截面尺寸符合要求。3、外墙高出底板30Onm部分(I)墙体高出部分模板采用IOmm厚竹胶板事先拼装而成,外绑两道水平向木方(50mmX100mm)c(2) 在防水保护层上弹好墙边线,在墙两边焊钢筋预埋竖向和斜向筋用12钢筋剩余短料),以便进行加固。(3) 用小线拉外墙通长水平线,保证截面尺寸为297mm(300m厚外墙),将配好的模板就位,然后用架子管和铅丝与预埋铁进行加固。(4) 模板固定完毕后拉通线检查板面顺直三、成品保护保护模板的位置正确,不得直接踩踏和改动模板;在拆模或吊运物件时,不得碰坏施工缝止水带。当混凝土强度达到一定强度后,方可拆模及在混凝土上操作。交底人复核人接受交底人日期

    注意事项

    本文(木工施工技术交底-.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
