欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砌体工程施工方案.docx

    • 资源ID:607958       资源大小:16.16KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

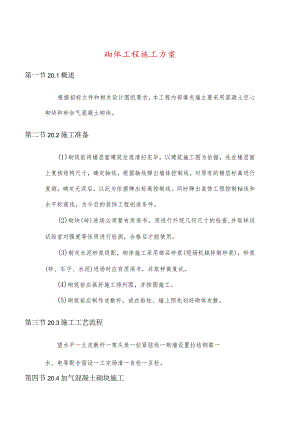

    砌体工程施工方案.docx

    砌体工程施工方案第一节20.1概述根据招标文件和相关设计图纸要求,本工程内部填充墙主要采用混凝土空心砌块和砂加气混凝土砌块。第二节20.2施工准备(1)砌筑前将楼层面建筑垃圾清扫完毕。以建筑施工图为依据,先在楼层面上复核结构尺寸,确定轴线,根据轴线弹出墙体控制线。对原有的楼层标高进行复测,确定无误后,以此为依据弹出标高控制线。同时弹出装饰工程控制轴线和水平标高线,为今后的装饰工程创造条件。(2)砌块(砖)进场必须要有质保书,须进行外观几何尺寸的检查,并取样送试验室对强度等性质进行检测,合格后才能使用。(3)制定水泥砂浆级配,砌体施工采用商品砂浆(现场机械拌制砂浆),砂浆(砂、石子、水泥)进场时应有质保书,并取样做复试。(4)砌筑前应画好施工排列图,并按图施工。(5)砌筑前应制作皮数杆,或在舲柱、墙上预先划好砌体皮数。第三节20.3施工工艺流程望水平一立皮数杆一架头角一拉紧弦线一砌墙设置拉结钢筋一水、电等配合留设一工完场清一自检一互检。第四节20.4加气混凝土砌块施工(1)砌筑瓦工按每层工作量配备合理人数,有步骤地逐层浇水作业,保持劳动力均衡施工。(2)砌块均要隔夜浇水湿润,砖砌体砌筑应横平、竖直、灰缝均匀、饱满,粘结牢固(粘结率80%以上),垂直度、平整度要符合质量标准,落地灰砂要随落随清。(3)墙体的转角处和交接处应同时砌筑,墙体临时间断处应砌成斜搓状。(4)避免铺灰过长,以免砌筑速度跟不上,砂浆中的水份被底砖吸收,使砌上的砌块与砂浆失去粘结。不得用水浇灰缝。(5)砌筑时应上下错缝,搭接长度不宜超过砌块长度的1/3。(6)墙体要当天砌筑,当天检查,当天验收。(7)砌墙时另搭设架子或使用操作凳;严禁利用墙体搁置脚手。(8)砌体砌筑要与管线安装紧密配合。砌筑前,总包提供给安装分包一份详细的砌体砌筑计划。要求安装分包提供总包砌体内管线、开关盒等大样图。砌筑时,根据大样图预留出槽、洞,避免安装管线时凿槽、凿洞。(9)按设计要求设置墙拉筋和构造柱。层高较高时,按规范要求设圈梁。构造柱钢筋上下端应与梁板预留筋错拉。圈梁、构造柱在主体结构施工及砌墙后浇筑,浇筑前,必须将砌体和模板浇水润湿,并将模板内的落地灰、砖渣等清除干净。聆分段浇筑时,在新老混凝土接槎处,须先用水冲洗、润湿,再铺1020mm厚的水泥砂浆,方可继续浇聆。振捣於时,振捣棒应避免直接触碰石专墙,严禁通过石专墙传振。第五节20.5砂加气混凝土砌块施工(1)砌块经排列后,产生的非标砌块应预先使用手提式机具进行切割,不得用人工进行开凿。(2)砌块与钢筋聆柱相接处,采用专用连接铁片做加强措施。砌块采用顺砌法砌筑,砌筑第一皮砌块前,应在楼层面用水湿润表面,然后用专用粘结剂铺贴砌筑。(3)每皮砌块砌筑时,应用水平尺,橡皮锤校正砌块水平和垂直度。上皮砌块砌筑前,应将下皮砌块表面(铺浆面)不平整处用磨砂板磨平,清理干净后,才能铺摊粘结剂。(4)每块砌块砌筑时,做到上下皮砌块错缝搭接。搭接长度原则控制被搭接砌块长度的1/3长,但不应小于100mn1。墙体转角和交接部位应尽量做到同步砌筑。对不能同时砌筑又必须临时间断处,砌体留设接槎应砌成斜槎,不允许留直槎。(5)砌块顶面与钢筋硅梁板连接,特别是外墙面,应处理好,否则很容易造成渗漏水。砌块顶面与梁底要预留不少于20-25mm空隙(砌筑前由皮数杆控制)。砌筑完成后,用细石粒填实空隙。(6)轻质砂加气舲砌块砌筑时,所有构造节点必须满足规范和标准图集要求。

    注意事项

    本文(砌体工程施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
