欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    脚手架拆除施工完整方案.docx

    • 资源ID:608062       资源大小:16.14KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    脚手架拆除施工完整方案.docx

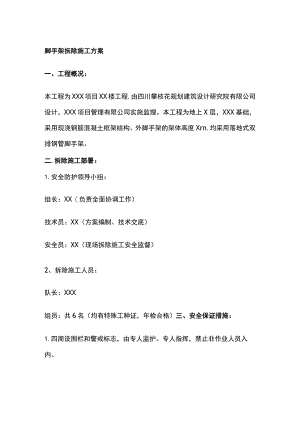

    脚手架拆除施工方案一、工程概况:本工程为XXX项目XX楼工程,由四川攀枝花规划建筑设计研究院有限公司设计,XXX项目管理有限公司实施监理。本工程为地上X层,XXX基础,采用现浇钢筋混凝土框架结构。外脚手架的架体高度Xrn,均采用落地式双排钢管脚手架。二.拆除施工部署:1.安全防护领导小组:组长:XX(负责全面协调工作)技术员:XX(方案编制、技术交底)安全员:XX(现场拆除施工安全监督)2、拆除施工人员:队长:XXX组员:共6名(均有特殊工种证,年检合格)三、安全保证措施:1.四周设围栏和警戒标志,由专人监护。专人指挥,禁止非作业人员入内。2、拆除由项目经理统一指挥,统一安排。3、拆除前对作业人员进行安全教育和安全技术交底。4、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的结扣时,应先通知对方,以防止坠落伤人。5、在拆除架子时,不得中途换人,如须换人时,应将拆除情况交代清楚后方可离开。禁止单人进行拆除作业。6、每天拆架下班时,不得留下隐患部位。拆下的零配彳牛要装入容器内,用吊蓝吊下,拆下的钢管要绑扎牢固,双点起吊,严禁从高处向下抛掷。7、所有杆件和扣件,在拆除时应分离,不准在杆件上附着扣件或两杆连着送到地面。所有的脚手板,应自外向内竖立搬运,以防脚手板和垃圾从高处坠落伤人。四、施工工艺:拆除程序应遵守自上而下,先搭后拆的原则。即先拆拉杆,脚手板,剪刀撑,斜撑,而后小横杆,大横杆,立杆。一般拆除JI质序为:安全网一栏杆脚手板小横杆大横杆立杆。本工程外脚手架采取自上而下循环拆除的作业方法。不准分里外面拆架或在一下同步时拆除作业,做到一步一清,一杆一清,拆立杆时要先抱住立杆再拆最后两个扣件。拆除大横杆、剪刀撑、斜撑时应先拆除中间扣件,然后再托住钢管中部再解开端头扣件。所有连墙件必须随脚手架同步拆除,严禁将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不大于2步,如拆除高差大于2步时应增设连墙件加固,保证拆除架体的稳定性不被破坏。如附墙件被拆除前应加设临时支撑防止变形,尖脚手架拆至下部最后一根长钢管的高度时适当位置搭临时抛撑加固拆连墙件。五.安全施工要求:根据脚手架施工的特殊性,结合职业安全卫生的惯标精神,要求施工时做到如下:1.进入施工现场的作业人员要戴好安全帽,高空作业系好安全带,穿好防滑鞋等,现场严禁烟火。2、进入施工现场的作业人员要爰护场内的各种设施和安全标志牌,不得践踏草坪、损坏花草树木、随意拆除或移动安全标志牌。3、严禁酒后拆架作业,施工操作时要求精力集中,禁止开玩笑和打闹。4、脚手架拆除人员必须是经过考试合格的专业架子工,上岗人员定期体检,体检合格后方可发上岗证,凡患有高血压、贫血、心脏病及其他不适合高空作业者,一律不得上架作业。5、上架作业人员上下均应走人行梯道,不得攀爬架子。6、使用的工具要放入工具袋内,防止掉落伤人,登高要穿防滑鞋,袖口及腰口要扎紧。7、施工人员要做到活完料净脚下清。8、运至地面的材料应按指定地点随拆随运,分类堆放。当天拆当天清。拆下的扣件和钢管要集中堆放,应随时整治检查。按品种,规格堆放整齐,妥善保管。9、六级以上大风、大雨天气,停止脚手架拆除作业;在雨季施工时要经常检查脚手板,斜板,跳板上有无积水等物。若有则应随时清扫,并要采取防滑措施。XXX建筑工程公司

    注意事项

    本文(脚手架拆除施工完整方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
