欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    009关于隧道进洞要求的施工技术交底.docx

    • 资源ID:631130       资源大小:17.62KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    009关于隧道进洞要求的施工技术交底.docx

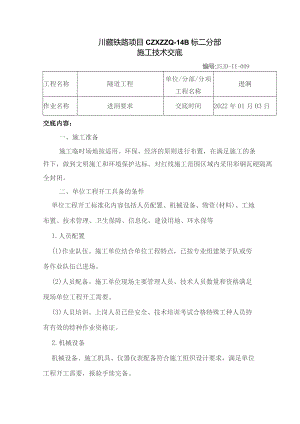

    川藏铁路项目CZXZZQ-14B标二分部施工技术交底编号:JSJD-II-009工程名称隧道工程单位/分部/分项工程名称进洞作业名称进洞要求交底时间2022年01月03日交底内容:一、施工准备施工临时场地按适用、环保、经济的原则进行布置,在满足施工的条件下,做到文明施工和环境保护达标。对红线施工范围区域内采用彩钢瓦硬隔离全封闭。二、单位工程开工具备的条件单位工程开工标准化内容包括人员配置、机械设备、物资(材料)、工地布置、技术管理、卫生保障、信息化、建设用地、环水保等1.人员配置(1)作业队伍。施工单位结合单位工程特点,已按专业组建架子队或劳务作业队伍已进场。(2)人员配备。施工单位现场主要管理人员、技术人员数量和资格满足现场单位工程开工需要。(3)人员培训。上岗人员已经安全、技术培训考试合格特殊工种人员持有有效的特种作业资格证。2.机械设备机械设备、施工机具、仪器仪表配备符合施工组织设计要求,满足单位工程开工需要,报验手续完备。3.物资(材料)钢筋、水泥、砂石料、混凝土外加剂、路基填料以及桥梁支座、防水材料、道昨钢轨等物资(材料),满足单位工程连续施工需要,报验手续完备。4.工地布置通往工点的施工便道(便桥)己建成,满足设计要求和施工机械、运输车辆通行需要。5.技术管理(1)施工方案。危险性较大的分部分项工程,己编制专项施工方案,并通过专家论证。(2)技术交底。己完成作业交底,交底记录齐全。(3)施工图核对。己完成现场施工调查及施工图核对工作。(4)施工复测。完成设计交桩工作,并对控制网进行复测,复测成果已经省级指挥部批准。(5)作业指导书。按照原中国铁路总公司铁路建设项目施工作业指导书编制办法(铁总建设2015188号)文件要求,编制完成施工作业指导书,并完成报批手续。6.卫生保障职业病防护措施已落实,卫生条件配备已经到位,卫生保障方面的制度及预案已经建立。7.信息化结合单位工程特点,已建立隧道、桥梁、路基、拌和站以及试验室等质量安全信息化终端系统并投入使用,与公司铁路工程管理平台实现互联互通。8.环水保施工现场敏感区域和施工弃渣、排污、降噪等环保措施符合要求。三、进洞前须具备的条件1、搅拌站通过验收并达到生产条件,混凝土原材料进场通过验收并满足生产。2、中心试验室通过验收并达到使用要求。3、钢构厂通过验收并达到生产条件,钢材进场通过检验合格,可用于施工制作。4、作业工人及管理人员驻地己完成建设并达到入住使用条件。5、洞口防护工程施工完成。洞口天沟、框架梁、抗滑桩、锚索。6、洞口导向墙施工完成。7、洞口超前支护施工完成。大管棚以及管棚注浆。8、超前地质预报实施完成。9、洞口场地布置已施工完成,各功能设施具备使用条件,水、电、路三通已完善。洞口布置空压机房、值班室、监控室、变压器室、沉淀池、污水处理站、料棚、五牌一图、应急物资库、卫生健康室、车辆冲洗设备设施。三、安全注意事项1、洞口的路基及边、仰坡断面自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。在高于2m的边坡上作业时必须符合高处作业的安全规定。2、边、仰坡以上松动危石在开工前清除干净;施工中经常检查,特别是在雨雪之后,发现松动危石必须立即清除。3、混凝土工程脚手架、工作平台必须搭设牢固,并设有扶手、栏杆。脚手架、工作平台要搭设牢固,并设置扶手、栏杆。其净空满足车辆、机械通行,并设置限界安全警示。4、起拱线以上的端墙施工时设安全网,防止人员、机具和材料坠落伤人.5、起吊作业必须符合起吊作业规定,起吊作业时要设置安全哨所,严禁车辆人员通行。6、施工时必须全员配戴安全帽等安全防护措施。交底人:复核人:审批:接底人:

    注意事项

    本文(009关于隧道进洞要求的施工技术交底.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
