欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    排水管井施工方案.docx

    • 资源ID:634026       资源大小:15.67KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    排水管井施工方案.docx

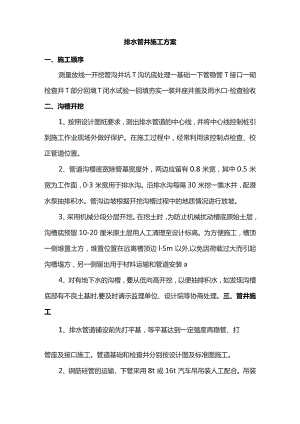

    排水管井施工方案一、施工顺序测量放线一开挖管沟井坑T沟坑底处理一基础一下管稳管T接口一砌检查井T部分回填T闭水试验一回填夯实一装井座井盖及雨水口-检查验收二、沟槽开挖1、按照设计图纸要求,测出排水管道的中心线,并将中心线控制桩引到施工作业现场外做好保护。在施工过程中,经常利用该控制点检查、校正管道位置。2、管道沟槽底宽除管基宽度外,两边应留有0.8米宽,其中0.5米宽为工作面,03米宽用于排水沟。沿排水沟每隔30米挖一集水井,配潜水泵抽排积水。管沟边坡根据开挖沟槽过程中的地质情况进行放坡。3、采用机械分段分层开挖。在挖土时,为防止机械扰动槽底原始土层,沟槽底预留10-20厘米原土层用人工清理至设计标高。为方便施工,槽顶一侧堆置土方,堆置位置在远离槽顶边l5m以外,以免因荷载过大而引起沟槽塌方,另一侧留出用于材料运输和管道安装a4、对有地下水的沟槽,要从低向高开挖,以便抽排积水,如发现沟槽底部有不良土基时,要及时请示监理单位、设计院等协商处理。三、管井施工1、排水管道铺设前先打平基,等平基达到一定强度再稳管、打管座及接口施工。管道基础和检查井分别按设计图及标准图施工。2、钢筋硅管的运输、下管采用8t或16t汽车吊吊装人工配合。吊装前要先对管材进行检查,修补缺陷,并经监理工程师认可合格后方能下管安装。3、排水管道采用重型钢筋磴承插排水管。接口、抹带前将承口内部及插口外部洗刷干净,接口环形缝要均匀一致,填料要填捣密实。4、管道铺设遵循从低处向高处的原则,稳管时管轴线和坡度用仪器检测,管底与管基紧密接触,管道安装和铺设中断时,应用塞子或堵板将敞口封闭。5、检查井砌筑应在井基砂强度达到70%、稳好管子、做好接口后砌筑。排水检查井内的流槽也应在井壁砌到管顶时随时修建,用砖砌筑并抹水泥砂浆,防止积水与阻塞。6、污水管道安装完毕后,要及时进行闭水试验,试验合格并经监理工程师核准签验后,方可填土。四、沟槽回填1、回填前应先排除积水,检查管座是否与管道紧贴,并应保护管道接口不受损坏。2、在管道安装完、管基验及井室砌体砂浆强度达到设计要求的70%后,分两步回填:管道两侧管腔及管顶以上0.5米处应先填筑采用人工填夯,管顶上部0.5米以内不得回填直径大于100毫米的块石或坚硬的土块,分层摊铺,分层夯实,夯实均匀,防止漏夯;然后再填筑以上部分。如槽内宽度允许,采用压路机进槽碾压,每层碾压厚度必须控制在30厘米以内。3、回填土方时,管道两侧和井室四周要同时分层对称回填,对称夯实,以防管道受力不均匀发生移位或损坏井室。4、回填夯实时每层土均应取样检验,达到设计及规范要求后方可填筑上一层。5、井座、井盖施工时应与路面施工协调配合,及时调整其标高。

    注意事项

    本文(排水管井施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
