欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    工程安全质量保证措施.docx

    • 资源ID:634594       资源大小:17.62KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    工程安全质量保证措施.docx

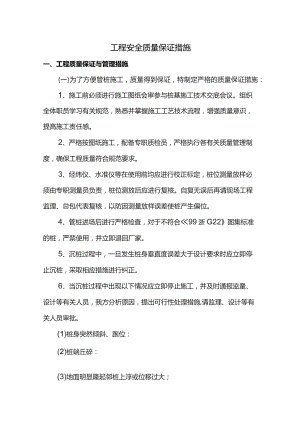

    工程安全质量保证措施一、工程质量保证与管理措施(一)为了方便管桩施工,质量得到保证,特制定严格的质量保证措施:1、施工前必须进行施工图纸会审参与桩基施工技术交底会议。组织全体职员学习有关规范,熟悉并掌握施工工艺技术流程,增强质量意识,提高施工责任感。2、严格按图纸施工,配备专职质检员,严格执行各有关质量管理制度,确保工程质量符合规范要求。3、经纬仪、水准仪等在使用前均应进行校正标定,桩位测量放样必须由专职测量员负责,桩位测放后应进行复核。自复无误后再请现场工程监理、总包代表复核,以防因测量放样误差使桩产生偏位。4、管桩进场后进行严格检查,对于不符合99浙G22图集标准的桩,严禁使用,并立即退回厂家。5、沉桩过程中,一旦发生桩身垂直度误差大于设计要求时应立即停止沉桩,采取相应措施进行纠正。6、当沉桩过程中出现以下情况应立即停止施工,并及时通报监量、设计等有关人员,我方分析原因,提出可行性处理措施,请监理、设计等有关人员审批。(1)桩身突然倾斜、跑位:(2)桩端丘碎:(3)地面明显隆起邻桩上浮或位移过大;(4)桩的下沉状况与土质地质报告资料明显不符或试验桩的不沉记录相比有异常形象;(5)当沉桩时,周围建筑物或设施出现明显开裂或破坏时。7、接桩质量控制在三级以上,必须持证上岗,为保证电焊质量,逢大雨时停止施焊。8、各施工班组要认真做好施工记录,如实正确,对原始资料应及时管理。9、在施工中如遇到重大生产、技术问题,应及时向甲方监理部门、设计单位等汇报,并提示其处理措施。10、采用科学的打桩流水和打桩顺序。(二)工程质量控制方法1、施工中实施两级技术交底的措施,防止对图纸,规范及技术标准不熟悉,不了解,及重视进度"忽视质量或靠经验施工的盲目性,坚决做到质量第一,严格按有关规范、标准指导施工,切实落实质量管理制度。2、桩位位置正确是保证工程质量的关键,压桩前按如下程序进行控制:坐标数据计算复核检查一报审T比准施测放样一自检合格T艮验一验收合格批准一桩机就位插桩。3、接桩:管桩焊接质量是影响桩身质量的关键,必须保证焊接质量达到规范标准的规定。施焊人员必须持上岗证方可操作。坡口焊的焊条大小应根据桩端间隙选用,焊缝分三层施焊,终焊时焊筑必须饱满,无漏焊、无夹渣现象。焊接质量控制程序:底桩与上节桩对接同心测量复核校正垂直度合格一施焊-焊工自检合格一施工员、质量员验收验收合格一向总包、监理单位报验一验收合格批准施压。但应注意做到从终焊到施压向隔必须保证自然冷却5-8min,高温条件下适当延长冷却时间。4、管桩单桩承载力应符合设计要求,如低于设计值,应及时通报设计单位、业主和相关单位。控制方法:压桩至设计标高后,最终压力偏低或低于设计值,应采用压下一根柱时一次不要压到设计标高,根据实际情况预留一段长度停压相应天数后进行复压,取两次压力读数的差值,换算出压力最终值,并及时向有关各方通报。向设计单位提供数据供其参考。二、施工安全保证措施(一)管理措施建立项目经理负责制的安全生产保证体系,将安全生产做为生产管理者的首要职责抓紧抓好。(1)认真贯彻执行安全管理"三原则",即预防为主、综合考虑的原则;安全生产贯穿项目施工全过程的原则:全员管理、安全第一的原则。(2)加强安全教育,强化对职工的安全教育,认真学习安全操作规程和国家劳动保护法规,使职工在思想上重视安全生产、技术上懂得安全生产、操作上掌握安全生产。(3健立健全保证体系及项目安全生产责任制,责任落实到人。工地设专职安全员,班组设兼职安全员,并接受当地有关部门的监督、检查。(二)安全用电及电气防火措施1、安装、维修和拆除临时用电工程,必须由电工完成。2、各类用电人员应做以:(1)掌握安全用电基本知识和新用设备的性能;(2)使用设备前必须按规定穿豳口配备好相应的防护用品,并检查电气装置和保护设施是否完好。严禁设备带"病"运转;(3)停用的设备必须拉闸断电,锁好开关箱;(4)负责保护所用设备的负荷线、保护零线和开关箱发现问题及时报告解决;(5)搬迁或移动用电设备,必须经电工切断电源并妥善处理后进行。3、临时用电工程的定期检查时间:施工现场每月一次,公司每季一次,对不安全因素,必须及时处理,并应履行复查验收手续。4、在施工现场专用的中性点直接接地的电力线路中必须采用TN-S接零保护系统。电气设备的金属外壳必须与专用保护零线连接,施工现场的电力系统严禁利用大地作相接或零线,保护零线不得装设开关或熔断器。施工期间用电采用三相五线制。5、施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处漏电保护装置。6、所有配电箱、开关箱在使用过程中必须按照下述操作顺序:(1)送电操作顺序为;总配电箱分配电箱-开关箱。(2)停电操作顺序为:开关箱-分配电箱一总配电箱。7、使用焊机时要执行用火证制度,并有人监护,施焊周围不能存在易燃物体,并备齐防火设备。

    注意事项

    本文(工程安全质量保证措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
