欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    me监理例会2016.7.1.docx

    • 资源ID:672752       资源大小:18.66KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    me监理例会2016.7.1.docx

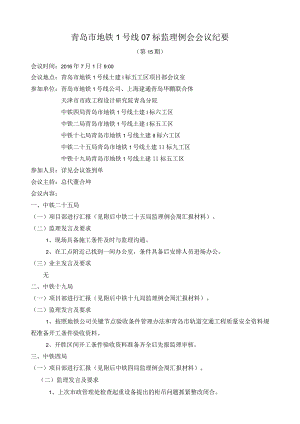

    青岛市地铁1号线07标监理例会会议纪要(第15期)会议时间:2016年7月1日9:00会议地点:青岛市地铁1号线土建I标五工区项目部会议室参加单位:青岛市地铁1号线公司、上海建通青岛华鹏联合体天津市市政工程设计研究院青岛分院中铁四局青岛市地铁1号线土建I标六工区中铁二局青岛市地铁1号线土建I标五工区中铁十七局青岛市地铁1号线土建II标六工区中铁二十五局青岛市地铁1号线土建11标九工区中铁十九局青岛市地铁1号线土建11标五工区参加人员:详见会议签到单会议主持:总代董合坤会议内容:一、中铁二十五局(一)项目部进行汇报(见附后中铁二十五局监理例会周汇报材料)。(二)监理发言及要求1、现场具备施工条件及时与监理沟通。2、在工点附近己找到一间办公室,条件具备后安排人员进场办公。(三)业主发言及要求无二、中铁十九局(一)项目部进行汇报(见附后中铁十九局监理例会周汇报材料)。(二)监理发言及要求1、按照地铁公司关键节点验收条件管理办法和青岛市轨道交通工程质量安全资料规程准备开工条件验收资料。2、开胜区间开工条件验收资料准备齐全后先报监理审核。三、中铁四局(一)项目部进行汇报(见附后中铁四局监理例会周汇报材料)。(二)监理发言及要求1、上次市政管理处检查起重设备提出的桁吊问题抓紧整改闭合。四、中铁十七局(一)项目部进行汇报(见附后中铁十七局监理例会周汇报材料)。(二)监理发言及要求1、临电方案抓紧时间上报。(项目部:下周一)2、箍筋部分压弯,现场要注意加强半成品保护,不合格抓紧替换。(17局遗留问题)3、样板工程要做好。4、堵路方案抓紧上报,现场合理安排施工。(17局遗留问题)5、吊车指挥司索偏少,要求增加专职信号司索工,合理安排。(17局遗留问题)6、安顺路站注意加强道路安全。(17局遗留问题)7、工程部统计竖向钢筋、格栅等工程量与实验室对接,试验资料明显滞后。(17局遗留问题)(三)业主发言及要求无(四)第三方发言及要求1、安顺路站何时开挖及时与第三方沟通。(17局遗留问题)五、中铁二局(一)项目部进行汇报(见附后中铁二局监理例会周汇报材料)。(二)监理发言及要求1、青沧区间左线竖井会后抓紧落实爆破手续。(2局遗留问题)2、青沧区间格栅堆放底部垫木太低,注意加强保护。(2局遗留问题)3、大型机械等进场设备报验资料要求齐全,操作人员证件必须随身携带,做好安全培训、交底。4、沧安路站应急物资配备不齐全,要求会后抓紧配备。(2局遗留问题)5、地铁公司领导提出青沧区间建立标准化示范工地,要求制作防火负责人标志标牌,会后落实好。(2局遗留问题)6、沧安路站3#竖井围护结构按照地铁公司下发文件抓紧做入户调查。(2局遗留问题)7、现场加强成品保护,材料堆放要整齐。(2局遗留问题)8、沧安路站2#、3#竖井壁内渗水,要求会后抓紧整改。(2局遗留问题)9、永年路站出渣土及时覆盖,电缆用支架架空。(2局遗留问题)10、沧安路站和青沧区间要求做好实际地质情况记录,与地质勘察报告比对。(2局遗留问题)Ik上周沧安路站1#竖井方案进行专家评审,提出的问题要引起重视,及时整改。(2局遗留问题)12、围挡满粘要求2016年7月10日之前整改完成。(2局遗留问题)(三)业主发言及要求1、住建部检查将此标段列为安全质量标准化示范工地,项目部要引起高度重视,按照规范要求做好,监理部做好监督工作。2、项目部组织学习地铁公司下发的各项管理办法,尤其是刚下发的质量管理办法。3、项目部及各工点空调机做好防护,以防人员触电.4、下井爬梯防护做好,焊接要牢固。5、临建验收手续是否齐全?抓紧整改到位,监理督促将资料准备好。6、现场开工手续是否具备?按照地铁公司下发的开工条件验收管理办法提前准备资料。7、爆破手续抓紧办理,管迁交底人签字手续及时完善。8、临建验收前,围挡满粘抓紧落实整改。9、严格按照地铁公司下发的信访管理办法落实信访工作,沧安路站2#、3#竖井入户调查报告安排专人跟进、对接技术部。上海建通与青岛华鹏联合体青岛市地铁1号线07标监理部2016年7月1日监理例会会议纪要签认表施工单位代表监理单位代表业主代表其他单位代表(若有)4局4局2局2局17局17局25局25局19局19局

    注意事项

    本文(me监理例会2016.7.1.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
