欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    安装专业评估报告.docx

    • 资源ID:673712       资源大小:18.72KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    安装专业评估报告.docx

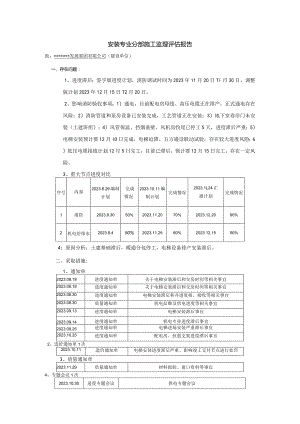

    安装专业分部施工监理评估报告致:*发展集团有限公司(建设单位)一、存在问题:1、进度滞后:签字版进度计划,消防调试时间为2023年11月20日Tl月30日,调整版计划2023年12月15日T2月20日。2、影响消防验收事项:1)通电,目前配电房母线、高压电缆正在排产,正式通电存在风险;2)消防管道和泵房设备已安装完成,工艺管道正在安装;3)地下室卷帘门未安装(土建班组);4)风管保温、挡烟垂壁、风机房收尾已停工5天,进度滞后严重;5)电梯安装预计要12月IO日完成,电梯迫降、五方通话联动试验,存在较大进度风险;6)低压电缆接线计划12月5日完工,目前已滞后,预计要12月15日完工,存在一定风险。3、重大节点进度对比序号内容2023.8.29编制计划完成情况2023.10.11编制计划完成情况2023.1L24汇报计划完成情况1消防2023.9.3050%2023.11.2070%2023.12.2090%2机电给排水2023.8.450%2023.11.2560%2023.12.1590%4:原因分析:土建基础滞后,暖通分包停工,电梯设备排产安装滞后。二、采取措施:1、通知单2023.08.18进度通知单关于电梯安装滞后和交房时间等相关事宜2023.08.18进度通知单关于电梯安装滞后和交房时间等相关事宜2023.08.30进度通知单电梯安装滞后和井道复核、接收等相关事宜2023.08.30质量通知单机电品牌及供电进度等相关事宜2023.09.13进度通知单电梯安装滞后事宜2023.09.14进度通知单机电专业进度滞后事宜2023.09.25进度通知单电梯进场安装严重滞后事宜2023.10.25进度通知单配电房、抗震支架进度滞后事宜2、造价通知单1次2023.10.11造价通知单电梯安装进度滞后严重、影响竣工交付节点进行处罚3、质量通知单2023.11.29质量通知单材料报验、窗口资料等事宜4、专题会议1次2023.10.30进度专题会议供电专题会议2023.11.28进度专题会议供电专题会议5、监理组已采用多次现场沟通、进度协调会、专题会议、监理例会等方式,督促加快施工,并组织施工单位两次编排剩余工作量进度计划;6、11月8日,今日立强供电设备进场,监理要求11月20日前具备通电条件。但现场外线电缆施工还需要加快。同时消防泵组水箱、生活泵组进场已滞后,施工单位需要督促加快排产安装7、11月26日,会同业主代表约谈项目经理,对现场的进度问题进行梳理并现场针对性的要求赶工。8、11月30日,会同甲方、设计院沟通电梯现场设计变更、1#厂房雨水变更、开闭所栏杆施工图、自行车雨棚施工图纸等设计沟通,并及时传达给施工单位,要求施工单位有条件就施工,不要耽误工期。9、12月5日针对现场设计存在的问题,组织监理、总包进行专题会,对电梯施工存在的收口、主路管综施工,货梯标高的问题进行讨论,并请设计单位明日上午九点半来现场研究解决。10、12月5日下午消防单位请市消防验收的专家,对现场消防验收存在的问题进行梳理,并提出相关整改意见。己要求总包按照意见进行整改。三、进度评估:按目前的进度,安装分部12月15日完成安装。

    注意事项

    本文(安装专业评估报告.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
