欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    落地式钢管脚手架(危大巡视检查记录表).docx

    • 资源ID:692705       资源大小:21.13KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    落地式钢管脚手架(危大巡视检查记录表).docx

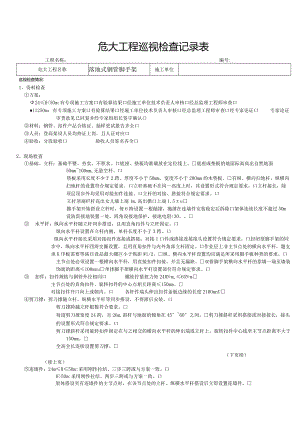

    危大工程巡视检查记录表工程名称:编号:危大工程名称落地式钢管脚手架施工单位巡视检查情况:1、资料检查方案:24H<50m:有专项施工方案口有验算结果口经施工单位技术负责人审核口经总监理工程师审查口11250m:有专项施工方案口有验算结果口经施工单位技术负责人审核口经总监理工程师审查口经专家论证口专家论证审查意见已回复并经专家组组长签字确认口材料:钢管、扣件产品合格证、抽样更试报告齐全口人员:登高架设人员均持证上岗,且人证对应口验收:分段验收口验收人员签名齐全口2、现场检查基础、立杆:基础平整、夯实、不积水。口底座、垫板均准确放在定位线上。底座或垫板的地面标高高出自然地面50mm100mm,无悬空杆。口垫板采用长度不少于2跨、厚度不小于50mm、宽度不小于20Omm的木垫板。有纵、横向扫地杆,纵横向扫地杆的设置符合规定要求。口立杆基础不在同一高度上时,其设置形式符合规定要求。口立杆接长,除顶层顶步外均采用对接扣件连接。口立杆的对接、搭接符合规定要求。口立杆顶端栏杆高出女儿墙上端1m,高出檐口上端1.5u脚手架开始搭设立杆时,每6跨设置一根抛撑,抛撑在连墙件安装稳定后拆除口架体连续长度不超过50m设防雷接地装置一处,四角设接地保护,接地电阻<30。 水平杆:纵向水平杆随立杆同步搭设,且用直角扣件与立杆固定。口纵向水平杆设置在立杆内侧,单杆长度不小于3跨。口纵向水平杆接长采用对接扣件连接或搭接;对接I口件或搭接连接接头设置符合规定要求。口封闭型脚手架的同步中,纵向水平杆四周交圈设置,且用直角扣件与内外角部立杆固定。口作业层上非主节点处的横向水平杆,题支承K序板需要等诙目设品最大硼巨小于纵距W1/2。纵、横向水平杆设置均应满足所采用脚手板种类的要求。口主节点处必须设置一根横向水平杆,用直接扣件扣接,并且无漏缺。双排脚手架横向水平杆的靠墙一端至墙装饰面的距离100mnu单排脚手架横向水平杆设置部位符合规定要求。口 扣件:扣件规格与钢管外径相同口螺栓拧紧扭力矩240Nm,65Nm主节点处的直角扣件、旋转扣件的中心点相互距离150mm。对接扣件开口向上或朝内。口各杆件端头伸出扣件盖板边缘的长度210OmnU剪刀撑:剪刀撑随立杆、纵横水平杆等同步搭设,不得滞后安装。口剪刀撑跨越立杆根数符合要求。每道剪刀撑宽度24跨,且26m,斜杆与地面的倾角在45°60°之间。剪刀撑斜杆采用搭接或对接接长,接头的设置形式符合规定要求。口剪刀撑斜杆采用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点距离不大于150mm。全高全长连续设置剪刀撑。(下页续)(续上页)连墙件:24mH50m:采用刚性拉结、三步三跨或与方案一致。口H>50m:采用刚性拉结、两步三跨或与方案一致。口架体搭设至有连墙件的主节点时,在该节点处的立杆、纵横水平杆搭设后立即设置连墙件。靠近主节点设置,偏离主节点的距离不大于300mm;采用菱形、正方形或矩形布置。口从底层第一步纵向水平杆开始设置;当设置有困难时,有可靠措施固定。口连墙件中的连墙杆呈水平设置;当不能水平设置时,向脚手架一端下斜连接。口开口型脚手架两端须设置连墙件,其垂直间距不大于建筑层高且不大于4m。施工操作层高于相邻连墙件以上两步时,有保证脚手架稳定的临时拉结措施。横向斜撑:横向斜撑随立杆、纵横水平杆等同步搭设,不得滞后安装。口横向斜撑在同一节间由底至顶呈之字型连续设置,斜撑固定符合规定要求。口H224m的封闭型脚手架,在拐角及中间每隔6跨距各设置一道横向斜撑。口开口型脚手架的两端均设置一道横向斜撑。斜道:H6m,设置一字型斜道口H>6m,设置之字型斜道口运料斜道宽度21.5m,坡度WL6口人行斜道宽度21.0m,坡度WL3口斜道附着外脚手架或建筑物设置口拐角处设置平台,其宽度2斜道宽度口斜道两侧及平台周围设置栏杆及挡脚板。栏杆高度L2m,挡脚板高度-180mm。运料斜道两端、平台外围和端部设置符合规定的连墙件、水平斜杆、剪刀撑和横向斜撑。斜道脚手板横铺时,横向水平杆下增设纵向支托杆,纵向支托杆间距W500mm.斜道脚手板顺铺时,接头采用搭接,下面板头压住上面板头,板头凸棱处采用三角木填顺。人行斜道和运料斜道的脚手板上每隔25Onlm30OnIm设置一道厚度为20mn30mm防滑木条。门洞:单、测1炯架门洞耕上跺杆、平伯妹f桁懈构绒斜Hl与三赚在45°0o之风单排脚手架过窗洞时增设立杆或增设一根纵向水平杆。口门洞桁架下的两侧立杆为双管立杆,副立杆高度高于门洞口12步。门洞桁架中伸出上下弦杆的杆件端头有防滑扣件,且靠近主节点处的扣件。脚手板:脚手板铺满、铺稳,离墙距离W150mm。脚手板采用对接平铺或搭接铺设的接头形式符合规定要求。端部脚手板探头长度150mm,且板的两端均固定于支承杆上。口拐角、斜道平台口处的脚手板,用镀锌钢丝固定在横向水平杆上,防止滑动。口防护措施:脚手板铺设牢靠、严实,安全网双层兜底施工层下每隔Iom用安全网封闭口架体外围用密目式安全网全封闭,安全网设置在外立杆内侧且与架体绑扎牢固。临街搭设的脚手架,外侧有防止坠物伤人的防护措施。口11架体稳定:模板支架、缆风绳、泵送混凝土的输送管、起重设备等,不固定在脚手架上。口卸料平台自成受力系统,不与脚手架连接。12拆除:脚手架上杂物及地面障碍物清理干净。口地面设围栏或警戒标志并有专人看守。口单、双排脚手架拆除作业由上而下逐层进行,无上下同时作业现象。连墙件随脚手架逐层拆除,无整层或数层拆除后再拆脚手架现象。口分段拆除富度大于2步时,增设连墙件加固。口拆除至下部最后根长立杆的高度(约6.5m)时,搭设临时抛撑加固后在拆除连墙件。口单、现1胭弗酚段、分里醐滁时,对视轴胭序架两端娴定设I连墙怖横向余相加固。脚手架拆除有专人指挥。口构、配件严禁抛掷至地面。口13其他:发现问题及处理情况巡查人员(签字):年一月日注:1、本表用于现场监理人员对危险性较大分部分项的专项巡视检查。2、木表一式一份,项目监理机构留存。3、依据标准:建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011o

    注意事项

    本文(落地式钢管脚手架(危大巡视检查记录表).docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
