欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    冲桩安全交底记录.docx

    • 资源ID:695824       资源大小:16.37KB        全文页数:2页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

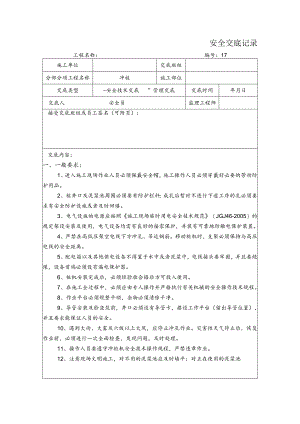

    冲桩安全交底记录.docx

    安全交底记录工程名称:编号:17施工单位交底班组分部分项工程名称冲桩施工部位交底类型-安全技术交底”管理交底交底时间年月日交底人安全员监理工程师接受交底班组或员工签名(可附页):交底内容:一、一般要求:1、进入施工现场作业人员必须佩戴安全帽,施工操作人员必须穿戴好必要的劳动防护用品。2、桩井口及泥浆池周围必须要有防护栏杆;成孔后暂时不进行下道工序的孔必须要求有安全防护设施或者及时回填。3、电气设施的电源应按照施工现场临时用电安全技术规范(JGJ46-2005)的规定架设安装及使用,电气设备均需有良好的接零保护,并装有可靠地防触电保护装置。4、严禁在高低压架空电线下方冲孔、吊运钢筋。移动桩机时,支架必须保持与高压电线的安全距离。5、配电箱以及其他供电设备不得置于水中或者泥浆中,电线接头要牢固,并且要绝缘,设备首端必须设有漏电保护器。6、桩机安装完成后,必须经验收合格后方可投入使用。7、在施工全过程中,必须应由专人操作并严格执行有关机械的安全操作技术规程。8、作业平台必须规整平顺,杂物必须清除干净。9、导管安装及舲浇筑前,井口必须设有导管卡,搭设工作平台(留出导管位置),并且要求能保证人员的安全。10、遇到大雨、大雾及六级以上大风,应停止冲孔作业。灾害性天气停止后,恢复作业前,必须进行一次全面检查,发现问题,及时处理。11、操作人员要遵守冲桩机安全技术操作规程,严禁违章作业。12、注意现场文明施工,对不用的泥浆池应及时填平;对正在使用的泥浆池加强管理,不得任泥浆溢流,捞取的沉渣应及时清运走。各个排污通道必须有标志,夜间有照明设备,以防踩入泥浆,摔伤行人。二、施工过程安全要求13、冲孔前应检查各传动系统润滑油是否足量,各连接处是否牢固,泥浆循环系统是否正常,确认各部件正常后方可进行作业。14、冲孔前应检查钢丝绳有无断丝、腐蚀、生锈等,断丝超过10%应报废。检查钢丝绳锁扣是否牢固,螺丝是否松动。15、桩机就位后,应对机底枕木进行填实,保证设备在施工时不倾斜、不倾倒。同时对桩机及配套设施进行全面的安全检查。桩机安装牢固后应及时加设斜撑和揽风绳。16、冲孔施工作业过程中,非施工人员不得进入作业现场;作业人员距离冲机不得太近,防止机械伤人。17、操作期间,作业人员不得擅自离开工作岗位或者做与工作无关的事情。冲孔过程中如遇机架摇晃、移动、偏斜等情况应立即停机,待查明原因并处理过后方可继续作业。18、桩机进孔时应密切观察机架是否倾斜、各连接部位是否松动、是否有塌孔征兆等,发现异常应立即纠正。19、成孔后,井口必须用竹跳板加盖保护或者浇筑混凝土,孔口附近不许堆放重物或者其它材料。20、冲桩作业过程中涉及的钢筋笼制作安装、混凝土浇筑及临时用电等必须按照项目部相关的安全技术交底或者行业安全技术标准(含规范)的要求实施,严禁违章作业、违章指挥。补充作业指导内容:

    注意事项

    本文(冲桩安全交底记录.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
