欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    帷幕灌浆技术交底工程文档范本.docx

    • 资源ID:700326       资源大小:19.93KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    帷幕灌浆技术交底工程文档范本.docx

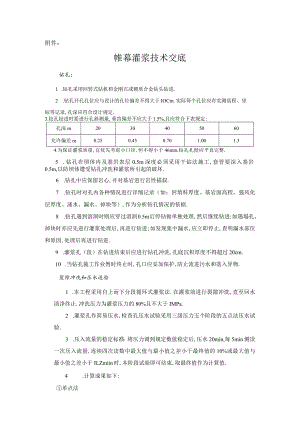

    附件:帷幕灌浆技术交底佑孔:1 .钻孔采用回转式钻机和金刚石或硬质合金钻头钻进.2 .钻孔开孔孔位应与设计的孔位偏差不得大于IOCm.实际每个孔位应有实测高程、坐标等记录,孔深应符合设计规定.3.钻孔钻进时要进行孔斜测量,垂直偏差不应大于1.5%,且应符合下表规定:孔深m2030405060允许偏差m0.250.450.701.001.34.为保证灌浆质量,宜优先考虑小口径,但不得小于46mm.钻孔孔壁应平直完整.5 .钻孔在坝体内及基岩表层0.5m深度必须采用干钻法施工,套管要深入基岩0.5m,以防坝体遭受钻孔冲洗和灌浆所引起的破坏.6 .钻孔中应保留岩心,并对基岩进行岩性描叙.7 .钻孔时对孔内各种情况进行详细记录(如:回填料厚度、基岩面高程、强风化层厚度、涌水、漏水、掉块等),作为分析钻孔情况的依据.8 .钻孔遇到溶洞时则应穿过溶洞0.5m后停钻做单独处理,然后继续钻进;如遇塌孔、掉块时亦应先进行灌浆处理后,再进行钻进;如发现集中漏水,应立即停止,查明漏水部位和原因,处理后再进行钻进.9 .灌浆孔(段)在钻进结束后应进行钻孔冲洗,孔底沉积厚度不得超过20cm.10 .当钻孔施工作业暂时终止时,孔口应妥加保护,防止流进污水和落入异物.裂隙冲洗和压水送验1 .本工程采用自上而下分段循环式灌浆法.在灌浆前进行裂隙冲洗,直至回水清净终止.冲洗压力为灌浆压力的80%且不大于IMPa.2 .灌浆孔作简易压水,检查孔压水试验采用三级压力五个阶段的五点法压水试验.3 .压入流量的稳定标准:将压力调到规定数值稳定后,压水20min,每5min测读一次压入流量,连续四次读数中最大值与最小值之差小于最终值的10%或最大值与最小值之差小于ILZmiin时,本阶段试验即可结束,取最终值作为计算值.4 .计算成果如下:单点法式中q试段透水率(LU);Q压入流量(Lmin)P一一作用于试段内的全压力(MPa)L试段长度(m)计算结果保留两位有效数字.五点法压水试验以压水试验中三级压力中最大值(P)及相应的压入流量(Q)代入上面式中求算透水率q.压力分别采用单点法压力的0.3、0.6、1、0.6、0.3倍.同时根据五个阶段的压水试验资料绘制p-Q曲线并确定pQ曲线类型.1 .灌浆方式:本工程优先使用循环灌浆,射浆管距孔底不得大于50cm,也可采用纯压式灌浆.2 .灌浆方法:段长小于6m时采用全孔一次灌浆法,大于6m时采用自上而下分段法.3 .对于断层、破碎带、强透水层灌浆段的灌浆量特别大时,应采取定量灌浆、间歇复灌或在浆液中添加速凝剂等方法控制浆液的扩散范围.定量标准每米段长Lot水泥.4 .接触带灌浆段及断层、破碎带、强透水层灌浆段的灌浆需待凝48h以后方可进行下段的钻孔灌浆工作5 .浆液变换:灌浆浆液的浓度应遵循由稀到浓的原则,逐步改变.每一级浓度的浆液灌入量达到300L以上或灌注时间以达Ih,且灌浆压力与注入率均无改变或改变不显著时,应改浓一级水灰比.当注入率大于30Lmin时,可根据具体情况越级变浓.当压力保持不变,注入率持续减少时,或注入率不变而压力持续升高时,不得改变水灰比.浆液水灰比采用5:1、3:1、2:1、1:1、0.8:1、0.6:1、0.5:1(重量比)7个比级,开灌水灰比用5:1.灌浆过程中应每隔一定时间测定浆液比重.灌浆结束时,亦应测定浆液比重,并作记录.灌浆压力暂定孔口为0.25MPa.浆液结束标湛:1 .灌浆压力在正常情况下要达到设计压力.2 .在规定压力下,当注入率不大于0.4Lmin时,继续灌注60min;或不大于IL/min时,继续灌注90min.细孔方法:1 .基岩段:在全孔各段灌浆完毕后,用0.5:1浓度的浆液封孔,封孔方法采用置换和压力灌浆封孔法.待水泥浆初凝后再进行坝体段封孔;2 .坝体段:当灌浆孔封填完后,可进行坝体孔的封填.封填材料采用2030mm晒过心的泥球封填,一次封填厚度控制在0.30.5m以内,泥球不宜投入过急,防止中间空洞;套管随着孔内泥球的上升慢慢提升,为保证封填质量,每次在投泥球前和投泥球后进行测量孔深,发现情况异常及时处理,每封填一次,用重力锤夯打数次.应保证回填土体的密实性不小于坝体填筑压实标准.接受交底人:交底人:

    注意事项

    本文(帷幕灌浆技术交底工程文档范本.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
