XX电力科技有限公司关于尽快落实外电源工程施工的督促函(2024年).docx

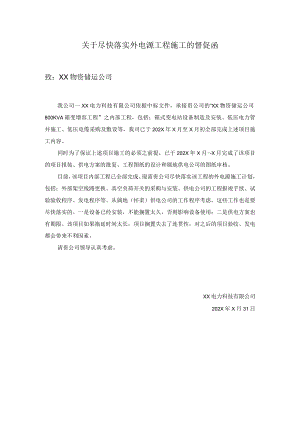

关于尽快落实外电源工程施工的督促函致:XX物资储运公司我公司一XX电力科技有限公司依据中标文件,承接贵公司的“XX物资储运公司800KVA箱变增容工程”之内部工程,包括:箱式变电站设备制造及安装、低压电力管井施工、低压电缆采购及敷设等,我司已于202X年X月至X月初全部完成上述项目施工内容。同时为了保证上述项目施工的必须之前提,已于202X年X月-X月完成了该项目的项目报装、供电方案的批复、工程图纸的设计和属地供电公司的图纸审核。目前,该项目内部工程已全部完成。现需贵公司尽快落实该工程的外电源施工计划,包括:外部架空线路更换、真空负荷开关的采购与安装、供电公司的工程报竣手续、试验验收程序、发电程序等。从属地(怀柔)供电公司的工作程序考虑,这些工作也是要尽快落实的。一是设备已经安装,不能搁置太久,否则影响设备使用;二是供电方案也有期限。该项目如果拖延时间太长,项目搁置失去了连贯性,对之后的项目验收、发电都会带来不利因素。请贵公司领导认真考虑。XX电力科技有限公司202X年X月31日
