欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    二灰碎石基层施工方案.docx

    • 资源ID:727296       资源大小:15.02KB        全文页数:3页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

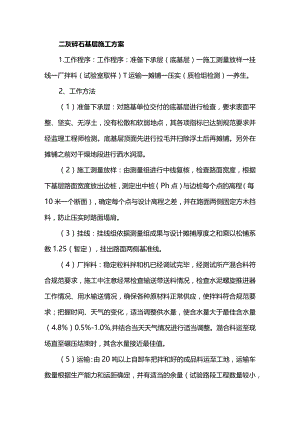

    二灰碎石基层施工方案.docx

    二灰碎石基层施工方案1.工作程序:工作程序:准备下承层(底基层)一施工测量放样挂线一厂拌料(试验室取样)T运输一摊铺一压实(质检组检测)一养生。2、工作方法(1)准备下承层:对路基单位交付的底基层进行检查,要求表面平整、坚实、无浮土,没有松散和软弱地点,其各项指标已达到规范要求并经监理工程师检测。底基层顶面先进行拉毛并扫除浮土后再摊铺。另外在摊铺之前对干燥地段进行洒水润湿。(2)施工测量放样:由测量组进行中线复核,检查路面宽度,根据下基层路面宽度放出边桩,测定出中桩(Ph点)与边桩每个点的高程(每10米一个断面),确定每个点与设计高程之差,并在路面两侧固定方木挡料,防止压实时路面塌肩。(3)挂线:挂线组依据测量组成果与设计摊捕厚度之和乘以松铺系数1.25(暂定),挂出路面两侧基准线。(4)厂拌料:稳定粒料拌和机已经调试完毕,经测试所产混合料符合规范要求,施工中注意经常检查输送带送料情况,检查水泥螺旋推进器工作情况、用水输送情况,确保各种原材料正常供应,使拌料符合规范要求;把握时间、天气的变化,适当调整供水量,使含水量大于最佳含水量(4.8%)0.5%-1.0%,并结合当天天气情况进行适当调整。混合料运至现场直至碾压结束时,其含水量接近最佳值。(5)运输:由20吨以上自卸车把拌和好的成品料运至工地,运输车数量根据生产能力和运距确定,并有适当的余量(试验路段工程数量较小,且距拌和站较近,8部自卸车可满足需要自卸车备有蓬布,以防雨淋。卸料时控制卸料速度,防止离析(6)摊铺:混合料运至现场,立即进行摊铺。摊铺机位于摊铺起点,按松铺厚度垫好熨平板,熨平板两边靠中部垫宽20cm以上长60cm的硬质木板,高度与松铺高度一致。运料车在摊铺机前10-30Cm处停下,空档等候,由摊铺机接住,推向前进,运料车倒向摊铺机受料斗卸料,在摊铺过程中,边摊铺边卸料,卸完料后运输车即离去,另一辆运输车再倒向摊铺机。两台摊铺机梯队式作业,前后相距3-5米进行摊铺,一次铺筑成型。摊铺机摊铺速度控制在1一2mmin,使之与拌和能力相适应,避免摊铺机停机待料。在摊铺过程中由专人处理两侧边缘,将大料送回摊铺机,使之平整、平顺。派专人处理粗细集料离析现象,铲除局部粗集料窝",并用新混合料填补使表面平整。另外摊铺现场配备不少于200m的塑料薄膜,以防未压实的工作面遭雨淋。(7)压实:混合料的碾压采用的碾压机械:YL20轮胎压路机、16J、18J振动压路机各一台。碾压过程按初压、复压、终压三个阶段进行:初压,采用(16J)振动压路机静压一遍,碾压速度控制在5KMho复压,采用一台振动压路机(18J)首先轻振一遍,速度控制在5KMh,再重振一遍,速度控制在4KMh,然后用(YL20)胶轮压路机碾压两遍,碾压速度不高于6KMho终压,采用(16J)振动压路机静压至少两遍,碾压速度控制在5KMh,直至无明显轮迹。碾压过程中的注意要点:碾压时,慢起步缓刹车,由低处向高处重叠1/2轮宽,不在未压实的路面转向,而后退至起点,开始下一步碾压。压实终了,由质检组立即对压实度(灌沙法厚度、宽度、平整度、横坡度、纵断高程等各项指标进行检测(检测频率满足下表要求。不合格路段进行补压或整修,直至达到规范要求,7天后进行钻芯检验。施工中严格控制操作时间,从加水拌和到碾压终了的延迟时间不超过2-3小时。(8)养生:施工结束后,对已成型的路段封闭交通。为保证路面强度,我部将根据天气情况采用洒水、覆盖进行养生,养生期不少于七天。在养生期内,保持路段潮湿。(9)施工接缝的处理在试验段摊铺过程中,当遇到异常情况(如机械故障等)造成施工中断,且延误时间较长时应设置接缝,摊铺前应将摊铺机驶离摊铺面末端,并将靠近摊铺机未压实的混合料进行人工洒水,使其含水量达到规定要求,然后将摊铺机就位进行新的混合料摊铺。

    注意事项

    本文(二灰碎石基层施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
