欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    垫层混凝土技术交底04.docx

    • 资源ID:746926       资源大小:23.65KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    垫层混凝土技术交底04.docx

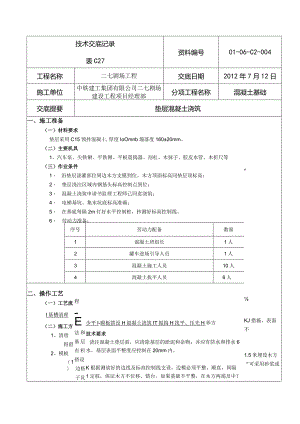

    技术交底记录表C27资料编号01-06-C2-004工程名称二七剧场工程交底日期2012年7月12日施工单位中铁建工集团有限公司二七剧场建设工程项目经理部分项工程名称混凝土基础交底提要垫层混凝土浇筑一、施工准备(一)材料要求垫层采用C15预拌混凝土,厚度IoOmnb塌落度160±20mm。(二)主要机具1、汽车泵、尖铁锹、平铁锹、平板震捣器、刮杠、木抹子、胶皮水管、木折尺等(三)作业条件1、 沿垫层浇灌部位周边木方支模到位,木方顶面标高同垫层顶标高:2、 垫层浇注区域内钢筋头标高控制点到位;3、 混凝土浇筑申请书监理工程师已同意浇筑;4、 电梯基坑、集水坑底标高准确;5、 在基底每隔2m钉好水平控制桩,抄测好标高控制线。6、 劳动力准备:O序号劳动力配备数量KJ措施,表面不1.5米埋设木方“可采用砂浆或1混凝土班组长1人2罐车进场引导人员1人3混凝土施工人员10人4混凝土找平人员6人二、操作工艺(一)工艺流I基槽清理(二)施工方1、清理得留2、模板(1)程-E法和基层有积搭设边格子艮少平I-膜板搭设H混凝土浇筑IT振捣H找平、压光H养方技术要求浇注混凝土垫层前,应清除基层的淤泥和杂物;并应有防水和排水6水,基层表面平整度应控制在20mm内。K根据测放好的边线及标高控制线支设,边模必须平整、顺直,间隔1定桩,保证木方不位移、错台。如果基础不平整,在木方两端及中?砂支垫,内边口挂通线顺直。(2)集水坑四面模板采用竹夹板,根据轴位线、边线保证集水坑口边整齐、集水坑方正。3、浇筑混凝土一般从一端开始,或跳仓进行,并应连续浇筑。如连续进行面积较大时,应根据规范规定留置施工缝。4、混凝土振捣:混凝土浇筑后,应及时振捣,在2h内必须振捣完毕。一般采用平板式振捣器,但垫层厚度超过20Cm时,应采用插入式振捣器;其移动间距不大于作用半径的L5倍,每一振处应使混凝土表面呈现浮浆和不再沉落。5、混凝土表面找平:待用平板振捣器振捣密实后,以事先设置的木桩为标志检查平整度,高出的地方铲平,凹的地方补平。浇灌时,混凝土先用水平刮杠刮平,然后表面用木抹子搓平,最后用铁抹子收光。6、 找平、压光(1)振捣后,根据边模、灰饼,采用2米刮杆找平,并根据标高复查佐表面与木方高差,再采用2米刮杆二次找平,另派抹灰工用木抹搓平,随时检查标高,无误后拔出控制桩,用砂浆填补密实。(2)随后采用铁抹子进行第一次面层压光,以压出粒原浆、表面无石子为宜。若面层泌水现象过大时,均匀铺撒干水泥砂灰,比例为1:1的掺和料,用木抹子压实,使之与校结合。(3)位初凝前,面层能踩出脚印,但不下陷时进行第二次压光,操作人员必须穿平底软鞋,做到不漏压,表面光滑平整、无砂眼。(4)佐终凝前进行最后一次压光,把前一遍留下的抹纹、侧棱压光、压实,压纹方向统一,如碎凝结时,可洒少量水进行压实。(5)集水坑处,坡面与大面的转角处要圆滑顺直,不得出现死角或折角,以免影响防水施工。7、 混凝土垫层范围出基础边350mm。8、混凝土浇注完毕后,应在12h以内用草帘等加以覆盖和浇水,浇水次数应能保持混凝土具有湿润的状态,浇水养护时间不少于7d。9、根据现场实际情况,受余土外运影响,底板垫层分多次浇注,每次浇注前要及时对监理单位进行报验、混凝土浇注申请,浇注过程中,做好垫层混凝土试块预留。三、质量要求1、混凝土的强度等级符合设计要求,为CI5。检查方法:观察检查和检查配合比通知单及检测报告。2、允许偏差见下表:项次项目允许偏差(Inm)检验方法1表面平整度3用2m靠尺和楔形塞尺检查2标高+5用水平仪检查3厚度在个别地方不大于设计厚度的1/10尺量检查四、成品保护浇注的垫层混凝土达到1.2MPa以后,才可允许人员在其上面走动和进行其他工序施工。五、应注意的质量问题1、混凝土不密实:主要由于漏振和振捣不密实,或配合比不准及操作不当造成。基底太干燥和垫层过薄也会造成不密实。2、表面不平标高不准:水平线或水平木桩不准:操作时未认真找平或没用大杠刮平。六、安全措施1、振动器的操作人员应穿胶鞋和配戴胶皮手套。2、混凝土取样强度试块应在混凝土浇注地点随机抽取,不超过100m3的同配合比混凝土,取样不得少于一次。每次取样应至少留置一组标准养护试件。审核人交底人接受交底人本表由施工单位填写技术交底记录表C27资料编号01-06-C2-004工程名称二七剧场工程交底日期2012年7月12日施工单位中铁建工集团有限公司二七剧场建设工程项目经理部分项工程名称混凝土基础交底提要垫层混凝土浇筑接受交底人签名:

    注意事项

    本文(垫层混凝土技术交底04.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
