欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    建筑施工现场脚手架工程安装技术措施.docx

    • 资源ID:748118       资源大小:17.17KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    建筑施工现场脚手架工程安装技术措施.docx

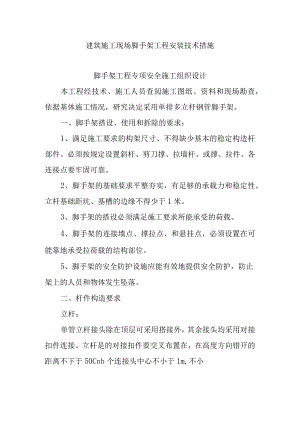

    建筑施工现场脚手架工程安装技术措施脚手架工程专项安全施工组织设计本工程经技术、施工人员查阅施工图纸、资料和现场勘查,依据基体施工情况,研究决定采用单排多立杆钢管脚手架。一、脚手架搭设、使用和拆除的要求:1、满足施工要求的构架尺寸、不得缺少基本的稳定构造杆部件。必须按规定设置斜杆、剪刀撑、拉墙杆、或撑、拉件。各连接点要牢固可靠。2、脚手架的基础要求平整夯实,有足够的承载力和稳定性。立杆基础距坑、基槽的边缘不得少于1米。3、脚手架的搭设必须满足施工要求所能承受的荷载。4、脚手架的连接墙点、撑拉点、和悬挂点,必须设置在可能靠地承受拉荷载的结构部位。5、脚手架的安全防护设施应能有效地提供安全防护,防止架上的人员和物体发生坠落。二、杆件构造要求立杆:单管立杆接头除在顶层可采用搭接外,其余接头均采用对接扣件连接。立杆是的对接扣件要交叉布置在,在高度方向错开的距离不下于50Cnb个连接头中心不小于1m,不小于两个旋转扣件固定,端部扣件盖板的边缘至杆端距离不应小于100mmo双管立杆的副立杆固定不应低于三步,钢管承担不应小于6瞑双管立杆与单管立杆的连接可采用图8-9方式。主立杆与副立杆采用螺转扣件连接,扣件数量不应小于两个。每根立杆下应设底座或加垫块、垫木。立杆的顶端要高出建筑物檐口上皮1.5mo立杆底部设置纵横方向的扫地杆,并用直角扣固定在距底座下皮不大于20cm的立杆上。大横杆大横杆要安放在立杆的内侧,置于小横杆之下,采用直角扣与立杆连接。大横杆的接长宜采用对接扣件,也可搭接。采用搭接接头时,搭接长度不小于1M,并用3个扣件固定,接头要错开,相邻接头的水平距离不小于50cmo采用竹笆脚手板时,大横杆应设在小横杆之上,大横杆在操作层的水平间距不大于40cm大横杆的长度一般不下于3跨,并不小于6m。小横杆:每一主节点必须社一根小横杆,用直角扣固定在大横杆上。该杆主轴线偏离主节点的距离不大于15cmo操作层上非主节点处的小横杆可根据脚手板的需要等间距设置,最大间距不下于柱距的1/2.用竹笆脚手板时,小横杆应用直角扣件固定在立杆上。连墙杆:将连墙件穿过墙体,并在墙体的内、外侧用扣件将连墙杆夹住,然后再用长度不大于50cm的端架管加固在连墙杆上,内、外扣件和短架管要紧靠墙体。连墙杆要水平并垂直于墙面,不允许上翘、下斜。斜支和剪刀撑:横向支撑的斜杆应在12步距内,由底至顶呈“之”字型连续布置,并用旋转扣件与立杆或大、小横杆相接。斜撑的间距不得超过6根立杆,与地面夹角为45-60,并在下脚处垫木或金属板敦。剪刀撑的接头除顶层可用搭接接头外,其余均采用对接接头,用对接扣件加以连接。接头应错开50cm以上。剪刀撑应用旋转扣件与立杆或横杆连接,旋转扣件中心线距离主节点的距离不大于15cmo三、悬挑脚手架外脚手架搭设时,悬挑脚手架不能直接搭设在外脚手架上,要先搭室内架子,并使小横杆伸出墙外。接着搭设挑出部分的里排立杆和里排大横杆,然后在挑出的小横杆上铺设脚手板,并将斜杆撑起,与挑出的小横杆连接固定,随后在搭设外排立杆和外排大横杆,同时连接小横杆,铺设脚手板,并沿架子外围设置防护栏杆和立网。斜杆与墙面夹角不大于30度,架子挑出的宽度不大于L2米,在使用过程中严格控制施工荷载,每平方米不超过100千克。四、脚手架搭设的工艺流程为:场地平整、夯实-检查准备、材料准备-放线定位设置底座(木垫板或碎垫块、槽钢)-放置纵向扫地杆-立杆-横向扫地杆-纵向大横杆-小横杆(连墙杆)-剪刀撑-铺设脚手板-扎防护栏杆-挂置安全网。脚手架工程施工安全技术措施1)脚手架搭设人员必须是经过按现行国家标准特种作业人员安全技术考核管理规划(GB5036)考核的专业架子工。上岗人员应定期体检,合格者方可持证上岗。2)搭拆脚手架人员必须戴安全帽、系安全带、穿防滑鞋;3)脚手架搭设好后应进行验收,合格后方准使用;4)作业层上的施工荷载符合270kg11f的要求,不得超载。不得将模板支架、缆风绳、泵送碎和砂浆的运输管等固定在脚手架上,严禁悬挂起重设备;5)当有六级及六级以上大风和雾、雨、雪天气是应停止搭、拆作业。6)脚手架要坚持经常检查与维护,安全网按规格搭、拆;7)脚手架使用期间,严禁拆除主节点处的纵、横水平杆,纵横向扫地杆,连墙杆;8)不得在脚手架基础及邻近处进行挖掘作业,否则应采取安全措施,并报公司安全科批准;9)临街搭设脚手架时,外侧应有防止坠物伤人的防护措施;10)在脚手架上进行电、气作业时。必须有防火措施和专人监护;11)临时用电线路的架设及脚手架应设防雷装置。脚手架每隔50m设一处接地,接地电阻不能超过10欧姆;12)搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守、指挥,严禁操作人员入内。注:1-横向扫地杆2-纵向扫地杆3-立杆4-纵向水平杆(大横杆)5-横向水平杆(小横杆)6-剪刀撑(斜杆)7-上栏杆8-中栏杆9-挡脚板10-连墙体12-脚手板h-步距(每步跳高1.2-L35m用物砌筑,hl.8m用于装修)。

    注意事项

    本文(建筑施工现场脚手架工程安装技术措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
