欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    灰土垫层施工工艺标准.docx

    • 资源ID:751425       资源大小:18.07KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

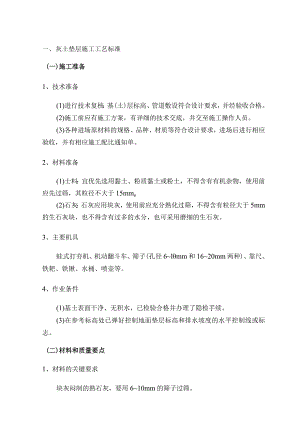

    灰土垫层施工工艺标准.docx

    一、灰土垫层施工工艺标准(一)施工准备1、技术准备(1)进行技术复核:基(土)层标高、管道敷设符合设计要求,并经验收合格。(2)施工前应有施工方案,有详细的技术交底,并交至施工操作人员。(3)各种进场原材料的规格、品种、材质等符合设计要求,进场后进行相应验收,并有相应施工配比通知单。2、材料准备(1)士料:宜优先选用黏土、粉质黏土或粉土,不得含有有机杂物,使用前应先过筛,其粒径不大于15mmo(2)石灰:石灰应用块灰,使用前应充分熟化过筛,不得含有粒径大于5mm的生石灰块,也不得含有过多的水分,也可采用磨细的生石灰。3、主要机具蛙式打夯机、机动翻斗车、筛子(孔径6lmm和1620mm两种)、靠尺、铁耙、铁锹、水桶、喷壶等。4、作业条件(1)基土表面干净、无积水,已检验合格并办理了隐检手续。(3)在参考标高处已弹好控制地面垫层标高和排水坡度的水平控制线或标志。(二)材料和质量要点1、材料的关键要求块灰闷制的熟石灰,要用610mm的筛子过筛。土料要用1620mm的筛子过筛,确保粒径要求。2、技术关键要求(1)各种材料的材质符合设计要求,并经检验合格后方可使用。(2)灰土拌合料的体积比符合设计要求。(3)每层灰土的夯打遍数,应根据设计要求的干密度在现场试验确定。3、质量关键要求(1)生石灰块熟化不良,没有认真过筛,颗粒过大,造成颗粒遇水熟化体积膨胀,会将上层构造层拱裂,务必认真对待熟石灰的过筛要求。(2)灰土拌合料应严格控制含水量,认真作好计量工作。(3)各种管道下部应注意按要求分层填土夯实,避免漏夯或夯填不密实,造成管道下方空虚,垫层破坏,管道折断,引起渗漏塌陷事故。(4)施工温度不应低于+5°C,铺设厚度不应小于100mm。4、安全生产关键要求(1)灰土铺设、粉化石灰和石灰过筛,操作人员应戴口罩、手套等劳动保护用品,并站在上风头作业。(2)施工机械用电必须采用三级配电两级保护,使用三相五线制,严禁乱拉乱接;打夯机操作人员,必须戴绝缘手套和穿绝缘鞋,防止漏电伤人。(三)施工工艺1、操作工艺(1)清理基土铺设灰土前先检验基土土质,清除松散土、污泥、杂质,并打底夯两遍,使表土密实。(2)弹线、设标志地面设标桩,找好标高、挂线,作控制铺填灰土厚度的标准。(3)灰土拌合1)灰土垫层应采用熟化石灰与黏土(或粉质黏土、粉土)的拌合料铺设,其厚度不应小于100mm。2)灰土的配合比应用体积比,除设计有特殊要求外,一般为石灰:黏±=2:8或3:7o拌合时必须均匀一致,至少翻拌两次,灰土拌合料应拌合均匀,颜色一致,并保持一定的湿度,加水量宜为拌合料总重量的16%。工地检验方法是:以手握成团,两指轻捏即碎为宜。如土料水分过大或不足时,应晾干或洒水湿润。(4)分层铺灰土与夯实1)灰土垫层应铺设在不受地下水浸泡的基土上,施工后应有防止水浸泡的措施。2)灰土垫层应分层夯实,经湿润养护、晾干后方可进行下一道工序施工。3)灰土摊铺虚铺厚度一般为15025Omm(夯实后约10015Omm厚),垫层厚度超过15Omm应由一端向另一端分段分层铺设,分层夯实。各层厚度打标桩控制,夯实采用蛙式打夯机,夯打遍数一般不少于三遍,碾压遍数不少于六遍;人工打夯应一夯压半夯,夯夯相接,行行相接,纵横交错。灰土最小干密度(g/cm3):对黏土为1.45;粉质黏土1.50;粉土1.55o灰土夯实后,质量标准可按压实系数(入C)进行鉴定,一般为0.930.95。每层夯实厚度应符合设计,在现场试验确定。4)质量控制灰土回填每层夯(压)实后,应根据规范规定进行环刀取样,测出灰土的质量密度。环刀取样检验灰土干密度的检验点数,对大面积每50100m2应不少于1个,并注意要绘制每层的取样点图。(5)垫层接缝灰土分段施工时,上下两层灰土的接槎距离不得小于500mm。当灰土垫层标高不同时,应作成阶梯形。接槎时应将槎子垂直切齐。接缝不要留在地面荷载较大的部位。(6)找平与验收灰土最上一层完成后,应拉线或用靠尺检查标高和平整度,超高处用铁锹铲平;低洼处应及时补打灰土。(7)雨期施工灰土应连续进行,尽快完成,施工中应有防雨排水措施,刚打完或尚未夯实的灰土,如遭受雨淋浸泡,应将积水及松软灰土除去,并补填夯实;受浸湿的灰土,应晾干后再夯打密实。(8)冬期施工灰土垫层不宜冬期施工,当施工时必须采取措施,并不得在基土受冻的状态下铺设灰土,土料不得含有冻块,应覆盖保温,当日拌合灰土,应当日铺完夯完,夯完的灰土表面应用塑料薄膜和草袋覆盖保温。(四)质量标准1、主控项目灰土体积比应符合设计要求,通过观察检查和检查配合比。2、一般项目熟化石灰颗粒粒径不得大于5mm;黏土(或粉质黏土、粉土)内不得含有有机物质,颗粒粒径不得大于15mm。检验方法:观察检查和检查材质合格记录。(五)成品保护1垫层铺设完毕,应尽快进行面层施工,防止长期曝晒。2搞好垫层周围排水措施,刚施工完的垫层,雨天应作临时覆盖,3d内不得受雨水浸泡。3冬期应采取保温措施,防止受冻。4刚铺好的垫层不得随意挖掘,不得在其上行驶车辆或堆放重物。

    注意事项

    本文(灰土垫层施工工艺标准.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
